90% khối lượng đã hoàn thành - chạy đua từng ngày cho 10% còn lại
Tại vị trí 404 - một trong những điểm thi công phức tạp nhất của dự án, ông Nguyễn Hữu Nam, đại diện Ban Quản lý Dự án Điện 1 (thuộc EVN), cho biết: “Chúng tôi đang đứng tại cột đôi cao 98m, nặng đến 330 tấn. Tính đến thời điểm hiện tại, tiến độ tổng thể đã đạt khoảng 90%, công tác kéo dây đang hoàn thiện được 3 khoảng, tiếp tục đẩy mạnh 8 khoảng tiếp theo trong tổng số 26”.
Ông Nam cho biết mình đang phụ trách gói thầu 9HH, trải dài từ vị trí VT381 đến VT428 với tổng cộng 48 vị trí cột. Đến nay đã hoàn thiện 43 vị trí, còn lại 5 vị trí trên núi đang bắt đầu dựng. Các tổ đội thi công được chia ca liên tục từ 5 giờ sáng đến 10 giờ đêm, ăn ngủ ngay tại lán trại trên núi, khắc phục địa hình hiểm trở và điều kiện khắc nghiệt để bám sát tiến độ.
“Chúng tôi đã huy động thêm lực lượng phụ tải để tăng cường nhân lực, đẩy nhanh tiến độ kéo dây và dựng nốt các cột còn lại. Mục tiêu là cơ bản hoàn thành toàn bộ khối lượng đúng dịp lễ Quốc khánh, đó là mệnh lệnh và là niềm tự hào của anh em chúng tôi”, ông Nam nhấn mạnh.
Khí thế từ công trường: "Chúng tôi không nghỉ, quyết không chậm!"
Ở cùng gói thầu 9HH, ông Đoàn Xuân Mạnh, Trưởng phòng Dự án Điện của Công ty cổ phần Xây lắp điện 1 (PC1), chia sẻ: “Chúng tôi đã hoàn thành dựng cột tại 38/48 vị trí, hiện đang triển khai 10 vị trí còn lại. Công tác kéo dây đã hoàn thành 2 khoảng néo, đang thi công 7 khoảng tiếp theo. Từ nay đến ngày 19/8, chúng tôi sẽ khép gờ và hoàn thiện mạch cáp quang”.
Ông Mạnh thừa nhận thời tiết nắng nóng kéo dài thời gian qua đã ảnh hưởng đáng kể đến tiến độ: “Trưa nắng gắt không làm được, buổi tối lại khó kéo dây vì không xác định được góc độ. Nhưng chúng tôi đã điều chỉnh tổ chức thi công, làm việc từ sáng sớm đến tối khuya để bù lại”.
Công tác giải phóng mặt bằng - một trong những nút thắt lớn - cũng đang được xử lý quyết liệt. Ông Vũ Công Doanh, người đã có mặt tại công trường từ tháng 12/2024, chia sẻ rằng ban đầu có vị trí phải mất 4 tiếng đi bộ để tiếp cận: “Có những vị trí dựng cột nằm trên đỉnh núi, nền đá, phải mở đường mới để đưa xe cẩu lên - rất tốn kém và vất vả. Nhưng chúng tôi xác định không để bất kỳ khó khăn nào cản bước tiến độ”.
Theo ông Doanh, người dân trong vùng dự án nhìn chung hợp tác, tuy nhiên vẫn có những tình huống cần đo vẽ lại ranh giới hoặc giải thích thêm về chính sách bồi thường. “Chúng tôi phối hợp chặt chẽ với chính quyền địa phương để giải quyết ngay, tránh để tồn đọng kéo dài ảnh hưởng tiến độ”, ông cho biết.
Đáng chú ý, trong những thời điểm cao điểm, dự án còn nhận được sự hỗ trợ trực tiếp từ lực lượng quân đội. Tại khu vực sông Lô, đã có 200 cán bộ, chiến sĩ - trong đó 100 người trực tiếp tham gia hỗ trợ thi công ở các vị trí núi cao hiểm trở. Lực lượng đoàn thanh niên địa phương cũng góp phần tích cực, đặc biệt tại xã Đại Đình.
![]() |

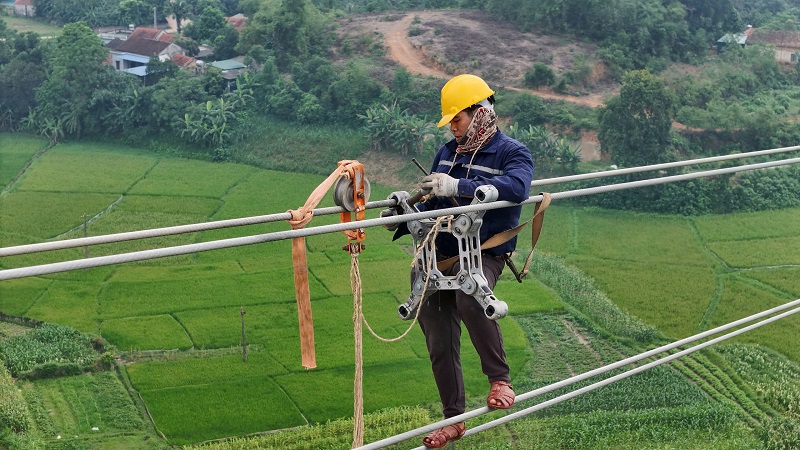

| Công nhân lắp đặt thiết bị cố định dây trên độ cao vài chục mét, bước cuối cùng trước khi đóng điện |
Sông Đà 5 - Thi công thần tốc gói thầu số 10
Ghi nhận tại gói thầu số 10, ông Ứng Vũ Thanh, Phó Tổng Giám đốc Công ty CP Sông Đà 5, cho biết: “Chúng tôi phụ trách 42 vị trí, tổng chiều dài tuyến gần 19 km. Đến nay đã dựng xong toàn bộ 42/42 cột, đã hoàn thành kéo dây 21 vị trí và đang kéo dây tại 9 vị trí còn lại.”
Gói thầu số 10 gặp không ít thách thức về địa hình và thời tiết - có đến 2 trong tổng 5 tháng thi công rơi vào mùa mưa, khiến việc thi công móng, dựng cột và kéo dây nhiều lần bị gián đoạn. Tuy nhiên, theo ông Thanh, đơn vị đã bố trí lại tổ đội thi công linh hoạt, đưa máy móc cỡ lớn lên tuyến, triển khai công nghệ nổ mìn bằng khí nén - an toàn và thân thiện môi trường - để xử lý nền đá nhanh hơn, hiệu quả hơn.
“Tại thời điểm cao điểm nhất, hơn 300 cán bộ, công nhân viên của Sông Đà 5 đã có mặt trên công trường. Hiện nay vẫn duy trì hơn 200 người làm việc liên tục ngày đêm. Đời sống công nhân được chăm lo chu đáo, có đơn vị cung cấp suất ăn, dựng lán trại tại chỗ phục vụ tăng ca”, ông nói.
An toàn thi công được đặt lên hàng đầu. Tất cả vị trí đều được trang bị đầy đủ bảo hộ lao động, dây đai an toàn, biển báo, cùng sự giám sát thường xuyên của ban an toàn. “Với tinh thần thi công thần tốc, chúng tôi cam kết hoàn thành toàn bộ gói thầu số 10 trước ngày 2/9, đúng như mục tiêu đề ra từ đầu”, ông Thanh khẳng định.
![]() |

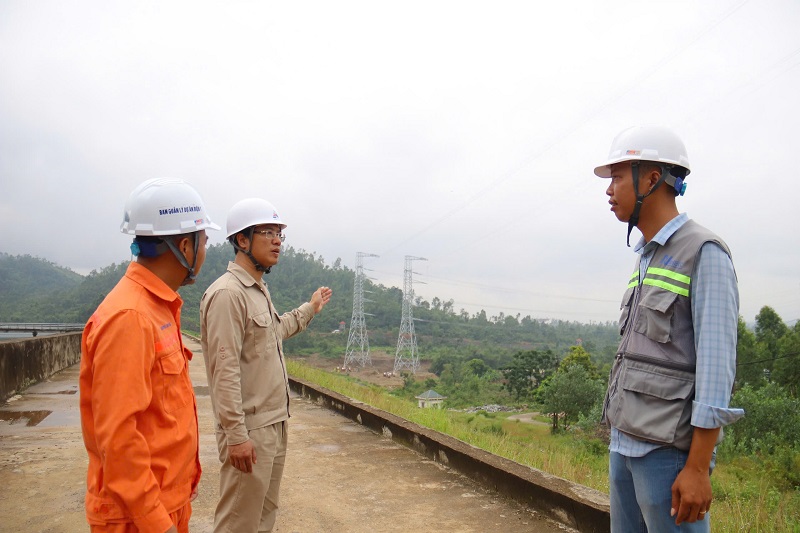

| Các bên chủ đầu tư EVN - do Ban quản lý Dự án Điện 1 (EVNPMB1) làm đại diện và nhà thầu chính (Sông Đà 5) luôn phối hợp bám sát và đẩy nhanh tiến độ thi công dự án |
Dự án đường dây 500kV Lào Cai - Vĩnh Yên với chiều dài 252 km toàn tuyến, khởi công từ đầu tháng 3/2025, là một trong những công trình hạ tầng truyền tải điện lớn nhất phía Bắc giai đoạn hiện nay. Khi hoàn thành, công trình sẽ nối liền hệ thống điện Tây Bắc với lưới điện quốc gia, đảm bảo khả năng truyền tải công suất từ các nhà máy thủy điện, năng lượng tái tạo, đồng thời tăng cường an ninh năng lượng khu vực.
Trong thời khắc thiêng liêng hướng tới ngày Quốc khánh, từng mét dây kéo, từng cột điện dựng lên là sự khẳng định tinh thần lao động quên mình, ý chí “dám nghĩ - dám làm - dám chịu trách nhiệm” của hàng trăm con người nơi tuyến đầu. Họ đang biến kỳ vọng của Đảng, Nhà nước và nhân dân thành hiện thực đúng vào thời điểm cả nước tưng bừng kỷ niệm 80 năm độc lập.
“Chúng tôi coi đây không chỉ là nhiệm vụ, mà là niềm vinh dự lớn. Với tinh thần không lùi bước trước khó khăn, toàn bộ cán bộ, công nhân của dự án cam kết hoàn thành công trình đúng tiến độ, an toàn, chất lượng để chào mừng ngày lễ trọng đại của dân tộc”, ông Nguyễn Hữu Nam khẳng định.
-
Khai thông kênh dẫn vốn trung và dài hạn mới -
Cơ hội nào để thu hút các khoản đầu tư tỷ USD của các “Big Tech” Mỹ? -
Nghệ An chấp thuận nhà đầu tư dự án nhà máy nhiệt điện LNG Quỳnh Lập gần 60.000 tỷ đồng -
Triển khai chủ trương đầu tư xây dựng đường bộ cao tốc Vinh - Thanh Thủy -
Chủ tịch Quảng Trị thúc tiến độ, gỡ khó cho dự án Khu bến cảng Mỹ Thủy -
Khẩn trương hoàn thiện hồ sơ, sớm đưa Nhà máy rác Bắc Quảng Nam hoạt động trở lại -
Lâm Đồng rà soát tiến độ xử lý vướng mắc tại 14 dự án năng lượng tái tạo
-
Chạm song view - Chạm cảm xúc đa sắc từ căn hộ Forest Garden -
Kết nối nguồn lực - đòn bẩy nâng cao quyền năng kinh tế cho phụ nữ -
Acecook Việt Nam khánh thành Nhà máy Vĩnh Long mới - "Kiến tạo tinh hoa, mở lối tương lai" -
Motorola bắt tay Thế giới di động ra mắt Motorola Signature và Edge 70 tại Việt Nam -
Tập đoàn TH xây nhà máy mới ở TP.HCM, mốc son mới trên con đường Vì sức khỏe cộng đồng
-
Green i-Park nhận hai chứng nhận ISO quốc tế, khẳng định bước tiến trong quản trị và phát triển bền vững
