Theo EVNPMB2, đến nay tiến độ tổng thể dự án đạt 97,98%. Trong đó, công tác thiết kế đạt 99,94%; mua sắm đạt 99,99%; thi công, lắp đặt đạt 96,08%; công tác chạy thử đạt 48,60%.
Đối với tổ máy 1, nhiều mốc kỹ thuật quan trọng đã hoàn thành như: thử áp lò hơi, đốt dầu lần đầu, thông thổi hơi, tiếp nhận than vào kho phục vụ chạy thử các hệ thống liên quan. Hệ thống vận chuyển than, cấp than từ kho lên bunker lò hơi đã hoàn tất lắp đặt, chạy thử không tải đáp ứng yêu cầu cho giai đoạn vận hành thử nghiệm.
![]() |

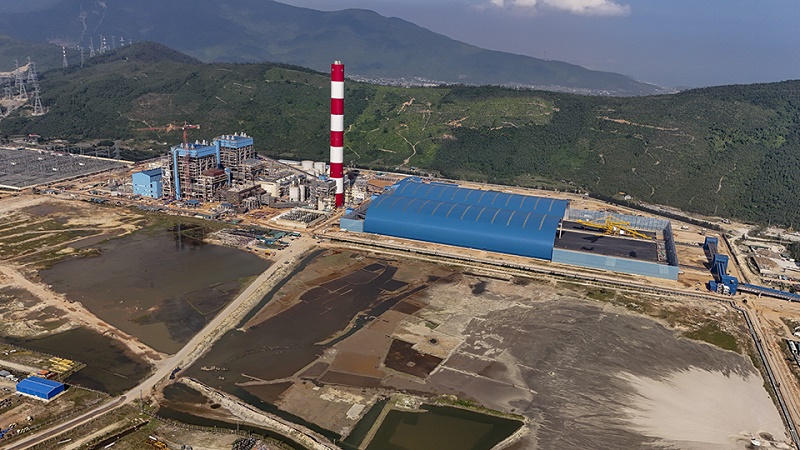

| Nhiều hạng mục quan trọng của Trung tâm Điện lực Quảng Trạch đã hoàn thành. Ảnh: Ng.Tuấn. |
Tổ máy 1 dự kiến được hòa đồng bộ trong tháng 3/2026. Hiện nay, các hạng mục phục vụ mục tiêu này đang được EVNPMB2 phối hợp với tư vấn và các nhà thầu tập trung hoàn thiện, trọng tâm là hồ sơ nghiệm thu, công tác phòng cháy chữa cháy và các điều kiện kỹ thuật liên quan trước khi đưa tổ máy vào vận hành.
Đối với tổ máy 2, các công việc chính được triển khai đồng bộ, đã hoàn thành thử áp lò hơi và nhận điện ngược. Một số mốc tiếp theo như sục rửa hóa chất lò hơi, đốt dầu lần đầu đang được chuẩn bị theo tiến độ tổng thể của dự án.
Dự án cũng đã được Hội đồng kiểm tra Nhà nước về công tác nghiệm thu công trình xây dựng tổ chức 9 đợt kiểm tra. Các nội dung cơ bản đáp ứng yêu cầu theo quy định; các tồn tại, kiến nghị sau kiểm tra đang được các bên liên quan khẩn trương khắc phục, hoàn thiện.
![]() |

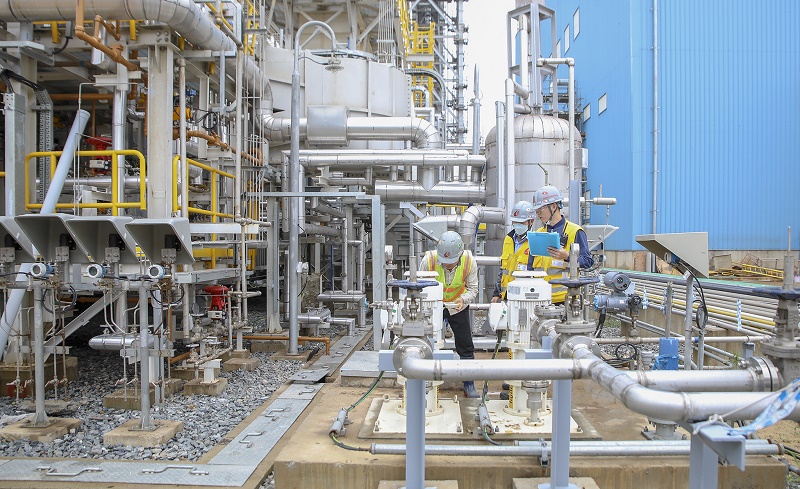

| Các hạng mục phục vụ mục tiêu hòa đồng bộ Tổ máy 1, Nhiệt điện Quảng Trạch I đang được hoàn thiện. Ảnh: Tuấn Việt. |
Công tác an toàn, môi trường tiếp tục được kiểm soát chặt chẽ. Dự án đã đạt 21 triệu giờ làm việc an toàn, không để xảy ra tai nạn lao động nghiêm trọng hoặc sự cố môi trường. Các hệ thống xử lý môi trường, phòng cháy chữa cháy được rà soát, nghiệm thu theo đúng quy định trước khi vận hành.
Đối với Dự án cơ sở hạ tầng của Trung tâm Điện lực Quảng Trạch, nhiều hạng mục quan trọng đã hoàn thành hoặc cơ bản hoàn thành, đáp ứng yêu cầu phục vụ vận hành Nhà máy Nhiệt điện Quảng Trạch I.
Cụ thể, hạng mục cảng nhập than và đê chắn sóng đã hoàn thành phần lớn khối lượng xây dựng; hệ thống thiết bị bốc dỡ than, băng tải và phụ trợ đã lắp đặt, chạy thử, phục vụ tiếp nhận than cho công tác chạy thử tổ máy 1. Công tác nạo vét luồng, bến tiếp tục được triển khai nhằm bảo đảm điều kiện tiếp nhận tàu than trọng tải lớn.
Các hạng mục như bãi thải xỉ, hệ thống cấp nước ngọt, kênh dẫn nước làm mát, khu nhà trực vận hành và nhà ở cho cán bộ công nhân viên được triển khai đồng bộ, bảo đảm điều kiện cho công tác quản lý, vận hành khi nhà máy đi vào hoạt động.
Công tác bồi thường, giải phóng mặt bằng cơ bản đáp ứng yêu cầu thi công; các tồn tại còn lại đang được phối hợp xử lý theo thẩm quyền. Công tác tái định cư đã hoàn thành 3 giai đoạn, bảo đảm điều kiện bố trí cho các hộ dân thuộc diện di dời.
Với khối lượng công việc còn lại tập trung vào giai đoạn nước rút, EVNPMB2 đang tiếp tục phối hợp chặt chẽ với các đơn vị liên quan, tư vấn và nhà thầu để hoàn thiện các điều kiện kỹ thuật, pháp lý, bảo đảm mục tiêu hòa đồng bộ tổ máy 1 Nhà máy Nhiệt điện Quảng Trạch I trong tháng 3/2026, góp phần bổ sung nguồn điện cho hệ thống điện quốc gia.
-
Đề xuất xem xét chấm dứt 6 dự án nhà đầu tư vi phạm, không đủ năng lực -
Đà Nẵng thúc đẩy hợp tác đầu tư, công nghệ với các đối tác Hoa Kỳ -
TP.HCM ủy quyền Sở Tài chính phê duyệt quyết toán vốn đầu tư dự án nhóm B, C -
Khu kinh tế cửa khẩu Đồng Đăng - Lạng Sơn sẽ rộng gần 40.000 ha -
Thu hút đầu tư tư nhân: Chìa khóa tháo gỡ các điểm nghẽn hạ tầng, nâng tầm diện mạo đô thị -
Lâm Đồng: “Không còn đường lùi” về tiến độ giải ngân -
Quảng Ngãi: Dự án cầu hơn 169 tỷ đồng lỡ hẹn, phải kéo dài sang năm 2027
-
1
Bất động sản công nghiệp trước cuộc đua tạo lợi thế mới -
2
Bất động sản công nghiệp Việt Nam: Bước ngoặt chiến lược giữa làn sóng tái cấu trúc toàn cầu -
3
Luật Phát triển doanh nghiệp nhỏ và vừa khuyến khích phát triển cả quy mô và chất lượng doanh nghiệp -
4
Gìn giữ giá trị trong mô hình phát triển mới
-
Một lần trả chậm có thể để lại dấu vết thế nào trên lịch sử tín dụng? -
SeABank: Từ hành trình kiến tạo đến khát vọng vươn mình cùng đất nước
-
Năng lực sản xuất đứng sau lợi thế cạnh tranh của Hải Anh -
Giải thưởng Nhà Môi giới Bất động sản Việt Nam 2026 đánh giá dựa trên dữ liệu -
Mỗi phút online Viettel Tammi, tặng 1 phút thoại nội mạng miễn phí -
Vietcombank nối dài hành trình chuyển đổi số cùng tiểu thương trên cả nước
