Dự án Tuyến đường kết nối cảng hàng không Quảng Trị với QL1 có tổng chiều dài 2,9 km. Dự án có địa điểm thực hiện tại xã Gio Linh và xã Cửa Việt, tỉnh Quảng Trị với tổng mức đầu tư 89,7 tỷ đồng (trong đó nguồn ngân sách Trung ương 40,6 tỷ đồng; ngân sách địa phương 49,1 tỷ đồng). Dự án có thời gian thực hiện năm 2022- 2026.
Theo Ban Quản lý Dự án đầu tư xây dựng tỉnh Quảng Trị (chủ đầu tư dự án) cho biết, hợp đồng thi công gói thầu xây lắp được ký ngày 4/11/2025 với tổng giá trị hợp đồng 67,5 tỷ đồng.
![]() |

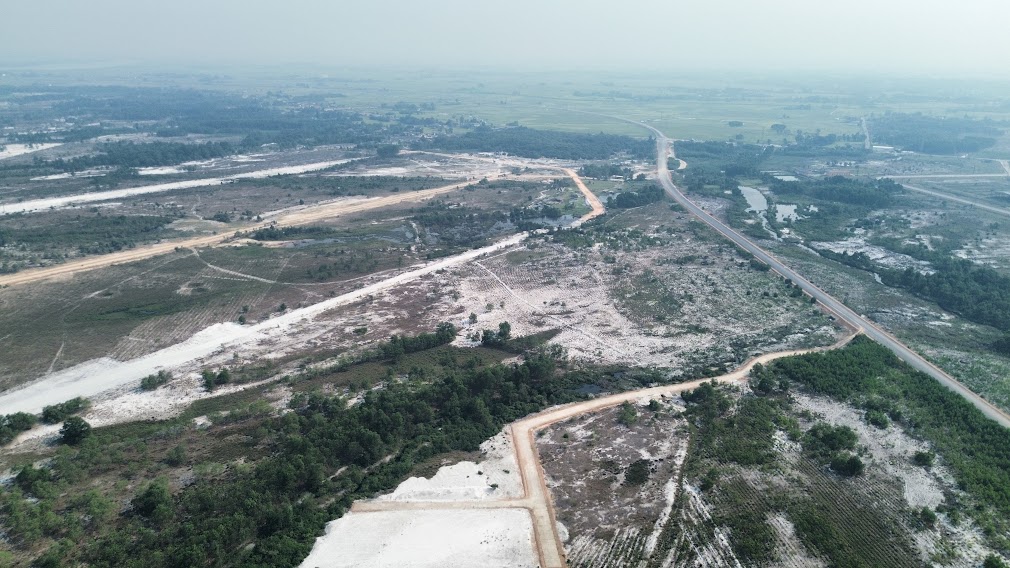

| Tuyến đường kết nối cảng hàng không Quảng Trị với Quốc lộ 1 có tổng chiều dài 2,9 km |
Hiện nhà thầu đang triển khai thi công khoảng 0,5/2,9 km đoạn tuyến thuộc địa bàn xã Cửa Việt. Trong đó, đã thi công hoàn thành tuyến đường công vụ, san gạt mặt bằng, bốc phong hóa, đang đắp đất nền K95 đường đoạn cọc C34 - C42 (lý trình Km2+479.98-Km2+795,91) và phần vuốt nối vào cảng hàng không Quảng Trị. Khối lượng đắp đạt khoảng 4.000 m3 đất. Hiện nay, nhà thầu đang gia công ván khuôn, cốt thép, đúc cấu kiện gối cống; đồng thời đang tiếp tục tập kết vật liệu phục vụ thi công các đoạn tiếp theo.
Tuy vậy, trên tuyến có 2 đoạn phải xử lý nền đất yếu bằng bấc thấm, gia tải chờ lún với tổng chiều dài 0,4 km. Do vậy, 2 đoạn này dự kiến mất khoảng thêm 6 tháng kéo dài thời gian thực hiện dự án.
Cũng theo Ban Quản lý Dự án đầu tư xây dựng tỉnh Quảng Trị, năm 2026, kế hoạch bố trí vốn cho dự án là 58,6 tỷ đồng. Trong đó, nguồn vốn Trung ương 2025 kéo dài là 36,6 tỷ đồng và vốn ngân sách tỉnh 2026 (nguồn thu cấp quyền sử dụng đất) là 22 tỷ đồng. Tính đến hết tháng 3/2026, dự án đã giải ngân được 23,5/58,6 tỷ đồng, đạt 40%.
Về công tác giải phóng mặt bằng (GPMB), dự án ảnh hưởng khoảng 15,2 ha đất của các hộ gia đình, cá nhân và tổ chức (xã Cửa Việt 1,87 ha; xã Gio Linh 13,3 ha).
Trong đó, địa bàn xã Cửa Việt đã hoàn thành GPMB và bàn giao mặt bằng thi công 0,48 km (1,87 ha). Về phía xã Gio Linh, địa phương này đã hoàn thành kết thúc niêm yết công khai và đang kiểm tra, rà soát hoàn thiện hồ sơ trình thẩm định phương án bồi thường hỗ trợ 46/76 trường hợp với 77 thửa đất. Trong đó, có 21 trường hợp với 36 thửa đất đã hoàn thành quy chủ, xác định nguồn gốc sử dụng đất, hiện đang áp giá chuẩn bị công khai.
Cũng tại xã Gio Linh, hiện có 46 trường hợp đợt 1 đã hoàn thành kết thúc công khai và người dân cơ bản đã đồng ý giá bồi thường hỗ trợ GPMB. Ban Quản lý Dự án, Phát triển quỹ đất và Cụm công nghiệp xã Gio Linh đang phối hợp với UBND xã Gio Linh để rà soát lại giá đất cụ thể dự án theo quy định tại Nghị định 226/2025/NĐ-CP ngày 15/8/2025 và Nghị định 151/2025/NĐ-CP ngày 12/6/2025 để thẩm định phê duyệt phương án bồi thường hỗ trợ.
Tuy vậy, đối với các trường hợp còn lại, công tác áp giá, công khai, trình thẩm định, phê duyệt phương án bồi thường hỗ trợ vẫn chưa đảm bảo yêu cầu dẫn đến công tác bàn giao mặt bằng để triển khai dự án bị chậm.
![]() |

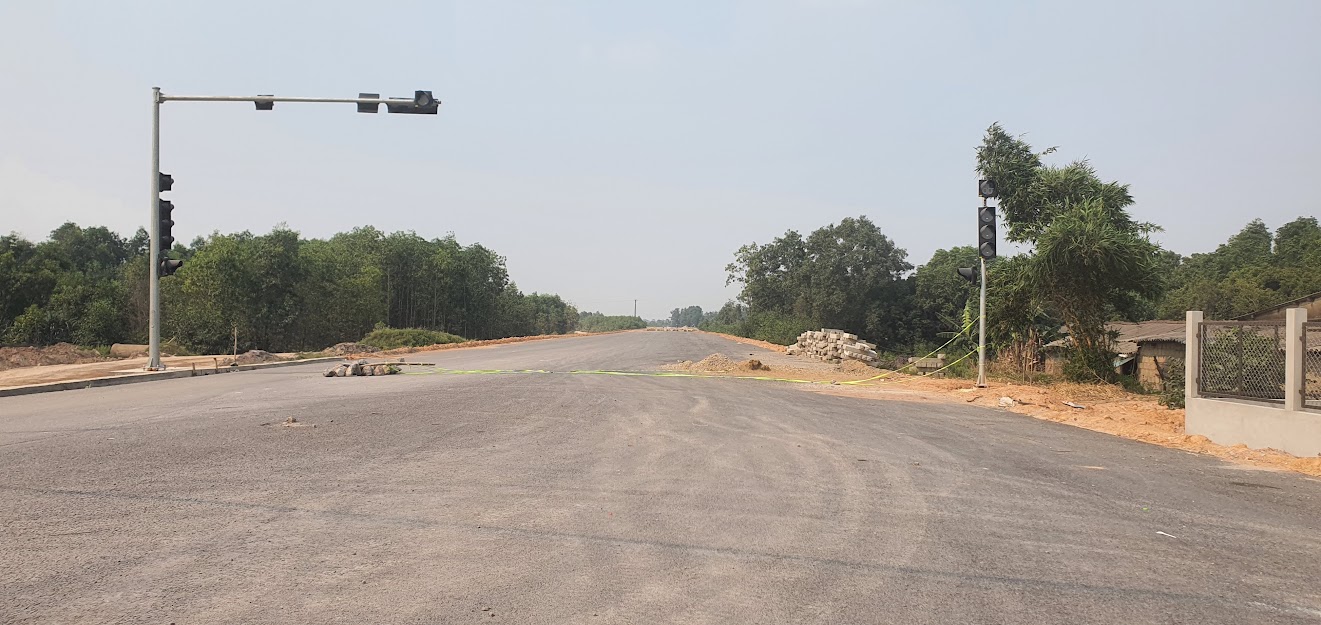

| Dự án vẫn còn nhiều đoạn tuyến chưa hoàn thành GPMB. |
Ban Quản lý Dự án đầu tư xây dựng tỉnh Quảng Trị cho biết, thời gian triển khai dự án không còn nhiều trong khi công tác GPMB tại địa bàn xã Gio Linh triển khai còn chậm, chưa có mặt bằng để bàn giao cho đơn vị thi công tổ chức thi công đồng bộ. Mặt khác, dự án được đầu tư xây dựng mục đích phục vụ cho dự án Cảng hàng không Quảng Trị đưa vào vận hành khai thác trong tháng 7/2026 theo chỉ đạo của Ban Thường vụ Tỉnh ủy và theo hợp đồng BOT đã ký kết.
Vì vậy để kịp thời triển khai thi công đảm bảo theo tiến độ, Ban Quản lý Dự án đã đề nghị UBND tỉnh chỉ đạo UBND xã Gio Linh sớm hoàn thành rà soát xác định giá đất cụ thể dự án làm cơ sở để áp giá, công khai, trình thẩm định phương án bồi thường hỗ trợ. Phối hợp với Ban Quản lý Dự án, Phát triển quỹ đất và Cụm công nghiệp xã Gio Linh sớm triển khai các thủ tục tái định cư, xác định vị trí đất tái định cư dự án, lập phương án tái định cư để kịp thời bố trí tái định cư cho người dân phục vụ GPMB dự án.
Ban Quản lý Dự án đầu tư xây dựng tỉnh Quảng Trị cũng kiến nghị UBND tỉnh chỉ đạo Ban Quản lý Dự án, Phát triển quỹ đất và Cụm công nghiệp xã Gio Linh tập trung ưu tiên nguồn lực thực hiện các công tác GPMB dự án để sớm bàn giao mặt bằng triển khai thi công đảm bảo tiến độ phục vụ Cảng hàng không Quảng Trị đưa vào vận hành khai thác.
-
