-
Nhà đầu tư Hoa Kỳ rót 117 triệu USD xây nhà máy pin năng lượng tại Đà Nẵng
-
Intel, Sun Group nói gì về cơ hội đầu tư từ quy hoạch 100 năm TP.HCM?
-
[Longform] Quy hoạch tổng thể Thành phố Hồ Chí Minh tầm nhìn 100 năm: Hướng đến siêu đô thị đa cực toàn cầu - Bài 3
-
[Longform] Quy hoạch tổng thể Thành phố Hồ Chí Minh tầm nhìn 100 năm: Hướng đến siêu đô thị đa cực toàn cầu - Bài 2
-
Tiếp tục rà soát các mỏ vật liệu xây dựng phục vụ công trình trọng điểm quốc gia -
Gia Lai bổ sung 370 tỷ đồng thực hiện dự án nâng cấp Cảng hàng không Phù Cát
Chủ tịch HĐTV EVN Đặng Hoàng An và Bí thư Tỉnh ủy Quảng Bình Lê Ngọc Quang đã cùng kiểm tra tiến độ thi công các dự án tại Trung tâm Điện lực Quảng Trạch (tỉnh Quảng Bình).
Báo cáo cụ thể về tình hình triển khai dự án Nhà máy Nhiệt điện Quảng Trạch I đến nay, Phó giám đốc Ban Quản lý dự án Điện 2 Đỗ Thành Tài cho biết, tiến độ tổng thể đã đạt 92,93%. Trong đó, công tác thiết kế đạt 99%, công tác mua sắm đạt 98,92%, công tác thi công, lắp đặt đạt 81,71%, công tác thí nghiệm hiệu chỉnh đạt 4,36%.
![]() |

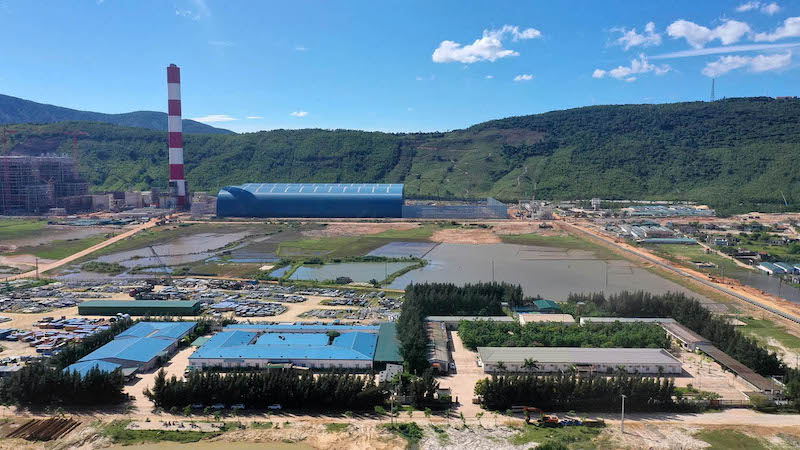

| Bí thứ Tỉnh uỷ Quảng Bình và Chủ tịch EVN tại hiện trường Trung tâm điện lực Quảng Trạch. Ảnh EVN. |
Đoàn công tác kiểm tra hạng mục cảng nhập than, cầu dẫn và đê chắn sóng. Theo Ban Quản lý dự án Điện 2, các hạng mục cơ bản hoàn thành khối lượng xây dựng. Hiện các nhà thầu đang triển khai công tác nạo vét cảng, luồng dẫn, lắp đặt hệ thống băng tải than và chế tạo thiết bị bốc dỡ than.
Dự kiến đến tháng 8/2025, hoàn thành toàn bộ công tác lắp đặt, bắt đầu chạy thử và bàn giao cho Chủ đầu tư trong tháng 9/2025, đáp ứng tiến độ cấp than cho Nhà máy Quảng Trạch I.
Các hạng mục mái che kho than, bãi thải xỉ, kênh nhận nước làm mát, đường ống nước làm mát, tuyến ống cung cấp nước ngọt đang đáp ứng được tiến độ chung.
![]() |

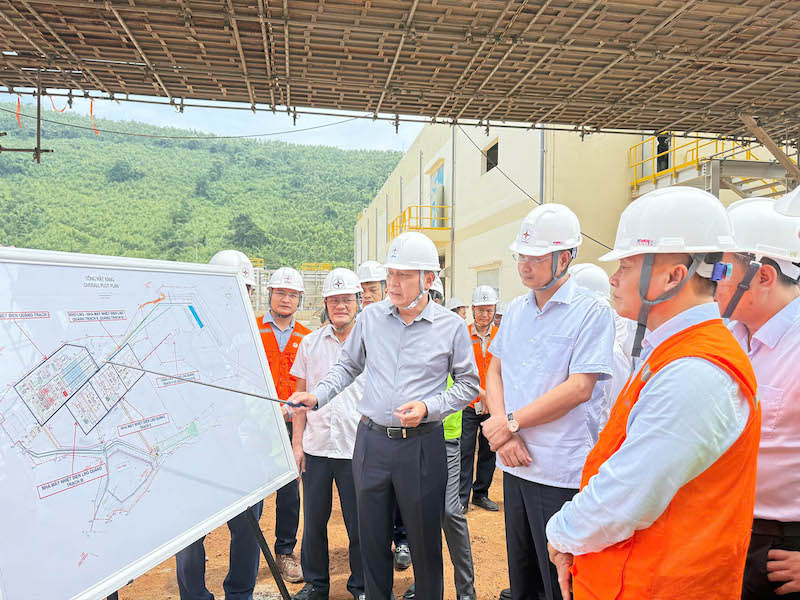

| Hiện Dự án Nhà máy Nhiệt điện Quảng Trạch I đang tăng tốc thi công phấn đấu hướng tới mục tiêu hòa đồng bộ tổ máy 1 trước 2/9/2025. |
Tại dự án trọng điểm khác là Đường dây 500 kV Lào Cai - Vĩnh Yên, ông Nguyễn Anh Tuấn, Tổng giám đốc và đoàn công tác của EVN đã tới thực địa kiểm tra vị trí cột VT1 (huyện Bảo Thắng, tỉnh Lào Cai), thuộc gói thầu số 1, do liên danh nhà thầu Công ty cổ phần Xây lắp và Dịch vụ Sông Đà, Công ty cổ phần Tập đoàn PC1, Công ty TNHH Cột thép Đông Anh đảm nhiệm.
![]() |
| Lãnh đạo EVN khen thưởng thành tích thi công và cung cấp cột thép của liên danh nhà thầu ngay tại công trường vị trí VT1. |
Gói thầu số 1 là gói thầu đầu tiên hoàn thành toàn bộ công tác hố móng tại 51/51 vị trí. Vì vậy, Tổng giám đốc EVN Nguyễn Anh Tuấn đã đã trao khen thưởng cho thành tích thi công và cung cấp cột thép của liên danh nhà thầu ngay tại công trường vị trí VT1.
![]() |
| VT61 thuộc gói thầu số 2 (huyện Bảo Yên, tỉnh Lào Cai) dự kiến sẽ dựng xong cột trong 3 ngày tới. |
Đoàn công tác cũng đã tới vị trí cột VT61 thuộc gói thầu số 2 (huyện Bảo Yên, tỉnh Lào Cai) do Công ty TNHH MTV Xây lắp điện 4 thi công. Hiện vị trí này cũng đã hoàn thành công tác hố móng và chuyển sang thi công dựng cột, dự kiến trong 3 ngày tới sẽ hoàn thành.
Đây là nỗ lực lớn của Ban Quản lý dự án Điện 1 và nhà thầu trong bối cảnh thời tiết khó khăn, mưa nhiều.
Ở gói thầu 3 do Công ty cổ phần Xây dựng Hùng An và Công ty cổ phần Việt Vương thi công, đoạn tuyến qua tỉnh Yên Bái có 8 vị trí nằm trên "đường găng" (gồm VT108, VT112, VT117, VT122, VT129, VT135, VT136, VT140).
Trong đó, một số móng thi công gặp đá cứng, hoặc móng ở dưới ruộng, gần suối, nước thấm vào hố móng rất mạnh kèm theo bùn nhão. Tổng giám đốc EVN Nguyễn Anh Tuấn chỉ đạo các nhà thầu cần có những giải pháp mới về thiết kế, ngoài ra các nhà thầu phải tăng cường nhân lực, bố trí thi công hợp lý, tranh thủ thời tiết khi tạnh ráo để gấp rút triển khai công việc.
-
Nhà đầu tư Hoa Kỳ rót 117 triệu USD xây nhà máy pin năng lượng tại Đà Nẵng
-
Intel, Sun Group nói gì về cơ hội đầu tư từ quy hoạch 100 năm TP.HCM?
-
[Longform] Quy hoạch tổng thể Thành phố Hồ Chí Minh tầm nhìn 100 năm: Hướng đến siêu đô thị đa cực toàn cầu - Bài 3
-
[Longform] Quy hoạch tổng thể Thành phố Hồ Chí Minh tầm nhìn 100 năm: Hướng đến siêu đô thị đa cực toàn cầu - Bài 2
-
Tiếp tục rà soát các mỏ vật liệu xây dựng phục vụ công trình trọng điểm quốc gia -
Gia Lai bổ sung 370 tỷ đồng thực hiện dự án nâng cấp Cảng hàng không Phù Cát -
Liên danh Việt - Pháp - Hàn trúng thầu gói thầu tư vấn quan trọng nhất đường sắt tốc độ cao Bắc - Nam -
Green i-Park thúc đẩy kết nối và mở rộng cơ hội hợp tác đầu tư tại Côn Minh, Trung Quốc -
Phú Thọ đề nghị đầu tư cao tốc 15.700 tỷ đồng; Hà Tĩnh có thêm dự án chế biến gỗ 110 tỷ đồng -
[Longform] Quy hoạch tổng thể Thành phố Hồ Chí Minh tầm nhìn 100 năm: Hướng đến siêu đô thị đa cực toàn cầu - Bài 1 -
Nhà thầu đề nghị làm rõ định mức, đơn giá thi công 3 tuyến metro tại TP.HCM
-
1
Liên danh Việt - Pháp - Hàn trúng thầu gói thầu tư vấn quan trọng nhất đường sắt tốc độ cao Bắc - Nam
-
2
Phú Thọ đề nghị đầu tư cao tốc 15.700 tỷ đồng; Hà Tĩnh có thêm dự án chế biến gỗ 110 tỷ đồng
-
3
Quốc hội thông qua Nghị quyết về một số cơ chế, chính sách đặc thù phát triển du lịch Việt Nam
-
4
5 nhóm lĩnh vực quy hoạch cục bộ đô thị Huế tầm nhìn đến 2065
-
Vietcombank ra mắt VCB Merchant Up: Giải pháp chấp nhận thanh toán đa phương thức và quản trị kinh doanh trên một ứng dụng
-
Giá nhà và lãi suất neo cao, chuyên gia giúp người mua giải bài toán “gồng quá sức”
-
Bài toán đầu tư công nghệ trong quản lý vận hành tòa nhà thế hệ mới
-
Tôn Nam Kim mở rộng năng lực sản xuất với nhà máy thép 6.200 tỷ đồng
-
Chi gần 1.886 tỷ đồng chia cổ tức: Thước đo dòng tiền và kỷ luật tài chính FPT
-
Carlsberg Việt Nam thúc đẩy chuyển đổi xanh với hệ thống điện mặt trời áp mái mới tại nhà máy bia Phú Bài
