-
Đà Nẵng đề xuất ưu đãi thuế thu nhập cá nhân cho chuyên gia tại Khu thương mại tự do
-
Chấp thuận nhà đầu tư lập dự án mở rộng cao tốc Tuyên Quang - Phú Thọ -
Chính thức bàn giao cho Hà Nội vòm đường sắt Phùng Hưng để tái thiết không gian đô thị -
KCN Prodezi (Tây Ninh) đón dòng vốn FDI từ Singapore - dự án Leachan Vietnam -
TP.HCM tập trung rà soát, xử lý tình trạng quy hoạch không khả thi -
TP.HCM: Đề xuất chi hơn 2.700 tỷ đồng hỗ trợ phát triển hạ tầng cảng biển, đường thủy
Ngày 21/7, Phó Chủ tịch UBND tỉnh Quảng Trị Lê Đức Tiến, Tổ trưởng Tổ công tác tháo gỡ khó khăn, vướng mắc về giải phóng mặt bằng các dự án năng lượng trên địa bàn tỉnh đã chủ trì cuộc họp với các sở, ngành và lãnh đạo các xã: Khe Sanh, Hướng Phùng, Lao Bảo, Tân Lập, Tà Rụt, Đakrông, Mỹ Thủy nhằm đánh giá tình hình, bàn giải pháp tháo gỡ các khó khăn, vướng mắc, đẩy nhanh tiến độ giải phóng mặt bằng phục vụ các dự án năng lượng.
![]() |
| Ông Hồ Xuân Hoè, Giám đốc Sở Công Thương Quảng Trị báo cáo tại cuộc họp. Ảnh: Trường Nhật |
Tại cuộc họp, ông Hồ Xuân Hoè, Giám đốc Sở Công Thương Quảng Trị đã báo cáo về những khó khăn vướng mắc trong công tác bồi thường, hỗ trợ và giải phóng mặt bằng tại các dự án năng lượng trên địa bàn.
Đối với Dự án Nhà máy điện gió Hướng Phùng 1 (30 MW), tổng kinh phí bồi thường, hỗ trợ hơn 16,4 tỷ đồng. Đến nay đã phê duyệt phương án cho 44 trường hợp, tuy nhiên vẫn còn 9 trường hợp chưa đồng thuận với phương án bồi thường.
Tại Dự án Nhà máy điện gió LIG Hướng Hóa 1 (48 MW), hiện vẫn còn một hộ dân chưa phối hợp với tổ kiểm đếm nên chưa thể thực hiện các bước niêm yết, áp giá. Ngoài ra, việc bố trí vị trí tua bin vẫn vướng do chưa đạt được thỏa thuận với các hộ dân nằm trong phạm vi hành lang an toàn 300 m.
Đối với Dự án Thủy điện Bản Mới (10 MW), chủ đầu tư đề nghị UBND tỉnh cùng các sở, ngành và chính quyền địa phương hỗ trợ hoàn thiện các thủ tục pháp lý; đồng thời tăng cường tuyên truyền, vận động người dân đồng thuận với phương án bồi thường, hỗ trợ để dự án sớm được triển khai.
Tại Dự án Thủy điện Đakrông 5 (12 MW), hạng mục nhà máy và đường vận hành đã được UBND tỉnh cho thuê đất từ tháng 11/2024. Riêng khu vực lòng hồ đã hoàn tất công tác kiểm kê, đo vẽ, áp giá; chủ đầu tư đã chi trả bồi thường cho 185 trong tổng số 222 hộ dân bị ảnh hưởng.
Đối với Dự án Trung tâm điện lực Quảng Trạch, tổng diện tích cần giải phóng mặt bằng là 540,5 ha, gồm 210 ha mặt biển và 330,5 ha đất liền. Đến nay, toàn bộ diện tích mặt biển và 329,92 ha đất liền đã được bàn giao cho đơn vị thi công, còn khoảng 0,58 ha chưa hoàn thành giải phóng mặt bằng.
Trong khi đó, Dự án LNG Hải Lăng giai đoạn 1 (1.500 MW) đã hoàn thành đo đạc toàn bộ diện tích 54,93 ha. Công tác xác định chủ sử dụng đất đã thực hiện trên 36,09 ha, phần diện tích còn lại 18,84 ha đang tiếp tục được rà soát, hoàn thiện.
Tại cuộc họp, đại diện các địa phương đã báo cáo tiến độ giải phóng mặt bằng từng dự án, phân tích những khó khăn phát sinh trong quá trình triển khai và kiến nghị các giải pháp tháo gỡ. Các địa phương cũng đề nghị chủ đầu tư tăng cường phối hợp trong công tác kiểm đếm, xác minh hiện trạng và tuyên truyền, vận động người dân.
![]() |

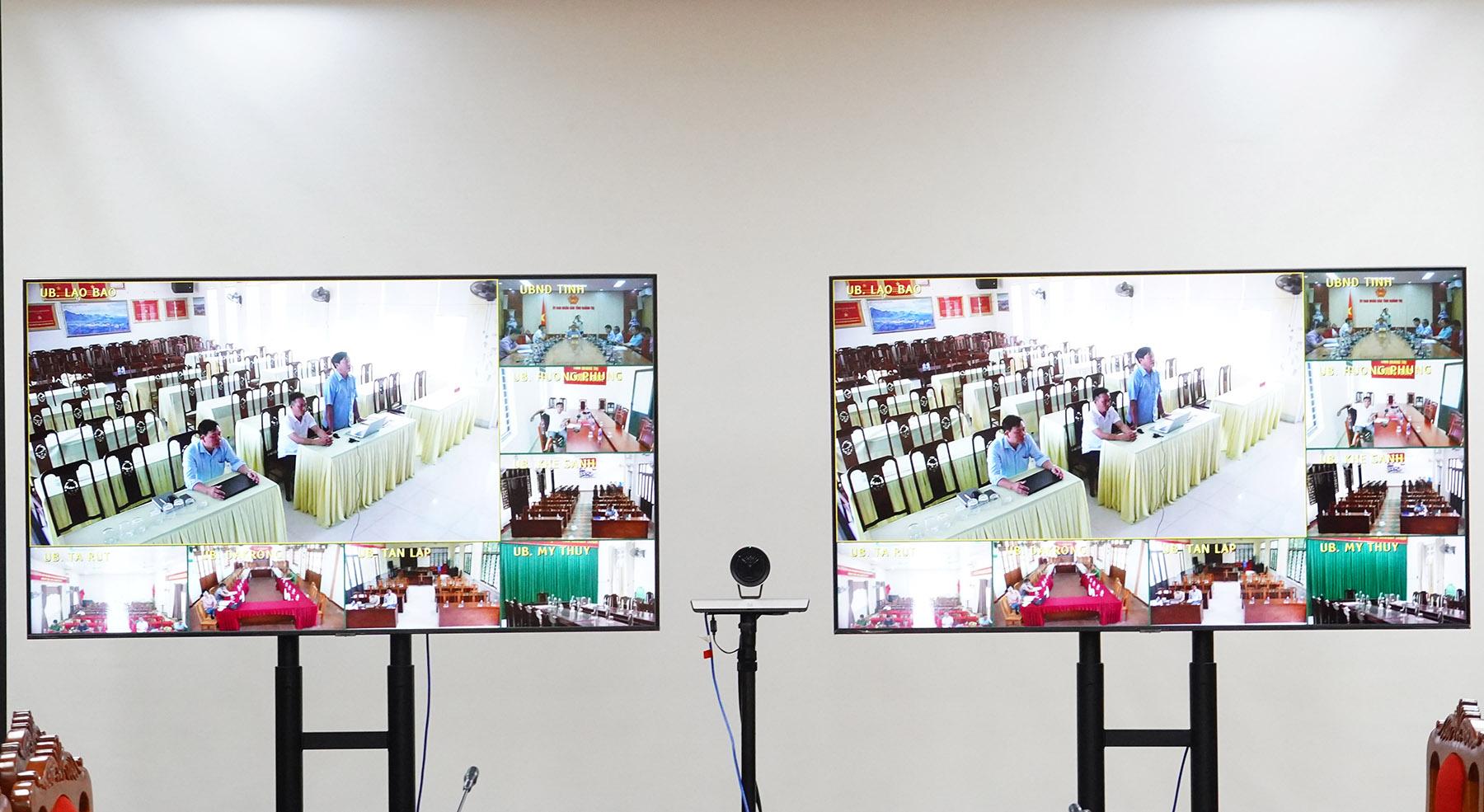

| Đại diện các xã phát biểu ý kiến tại các điểm cầu trực tuyến. Ảnh: Trường Nhật |
Bên cạnh đó, đại diện các sở, ngành liên quan đã trao đổi, hướng dẫn các quy định về bồi thường, hỗ trợ, tái định cư; đồng thời giải đáp các kiến nghị của địa phương, thống nhất quy trình thực hiện nhằm bảo đảm việc giải phóng mặt bằng được triển khai đồng bộ, kịp thời.
Phát biểu chỉ đạo tại cuộc họp, Phó Chủ tịch UBND tỉnh Quảng Trị Lê Đức Tiến nhấn mạnh phát triển năng lượng là một trong “bốn trụ cột” tăng trưởng của tỉnh. Tuy nhiên, tiến độ một số dự án vẫn còn chậm, trong đó công tác giải phóng mặt bằng là nút thắt lớn cần sớm tháo gỡ.
Vì vậy, các sở, ngành, địa phương và chủ đầu tư phải nâng cao trách nhiệm, tăng cường phối hợp, thực hiện nhiệm vụ theo nguyên tắc "rõ người, rõ việc, rõ trách nhiệm", quyết tâm đẩy nhanh tiến độ các dự án.
Phó Chủ tịch UBND tỉnh Quảng Trị yêu cầu Tổ công tác tháo gỡ khó khăn, vướng mắc về giải phóng mặt bằng các dự án năng lượng trên địa bàn tỉnh khẩn trương rà soát, hoàn thiện quy chế hoạt động và phân công nhiệm vụ; bổ sung đại diện theo pháp luật của các chủ đầu tư tham gia Tổ công tác, đồng thời thành lập các tổ công tác cấp xã để trực tiếp xử lý các vướng mắc phát sinh trong quá trình giải phóng mặt bằng.
![]() |
| Phó Chủ tịch UBND tỉnh Quảng Trị Lê Đức Tiến chủ trì cuộc họp |
Bên cạnh đó, Phó Chủ tịch UBND tỉnh Quảng Trị Lê Đức Tiến giao Sở Nông nghiệp và Môi trường chủ trì xây dựng quy trình giải phóng mặt bằng chi tiết theo từng loại dự án, thể hiện bằng bảng biểu, sơ đồ để thuận lợi trong tổ chức thực hiện. Các cơ quan liên quan tiếp tục rà soát, hoàn thiện phương án bồi thường, hỗ trợ trên cơ sở bảo đảm tối đa quyền và lợi ích hợp pháp của người dân; đồng thời công khai đầy đủ phương án bồi thường, bảng giá và quy trình thực hiện nhằm tạo sự minh bạch, đồng thuận trong quá trình triển khai các dự án năng lượng.
-
Đà Nẵng đề xuất ưu đãi thuế thu nhập cá nhân cho chuyên gia tại Khu thương mại tự do
-
Chấp thuận nhà đầu tư lập dự án mở rộng cao tốc Tuyên Quang - Phú Thọ -
Chính thức bàn giao cho Hà Nội vòm đường sắt Phùng Hưng để tái thiết không gian đô thị -
KCN Prodezi (Tây Ninh) đón dòng vốn FDI từ Singapore - dự án Leachan Vietnam
-
TP.HCM tập trung rà soát, xử lý tình trạng quy hoạch không khả thi -
TP.HCM: Đề xuất chi hơn 2.700 tỷ đồng hỗ trợ phát triển hạ tầng cảng biển, đường thủy -
Đà Nẵng thu ngân sách đạt hơn 63.800 tỷ đồng, thu từ nhà đất tiếp tục chiếm tỷ trọng lớn -
Hà Nội dồn tổng lực cho mục tiêu tăng trưởng 11% -
Bộ Xây dựng đề xuất cơ chế, chính sách áp dụng chung cho các tuyến cao tốc giai đoạn 2026–2030 -
Cà Mau chấp thuận nhà đầu tư dự án điện gió vốn hơn 1.222 tỷ đồng -
Hơn 410 tỷ đồng đầu tư hạ tầng sau khi di dời Cụm công nghiệp Đá Trắng
-
Greenfeed duy trì hiệu quả kinh doanh, tiếp tục củng cố nền tảng tài chính -
Điều gì khiến đảo sinh thái bên sông Cấm trở thành trung tâm mới của Hải Phòng? -
PVEP: Giữ vững nền tảng, mở rộng chuỗi giá trị năng lượng -
Cập nhật giá đơn vị Quỹ liên kết đơn vị của AIA Việt Nam ngày 4/9/2026 -
Báo cáo thường niên PVFCCo - Phú Mỹ xếp thứ hai toàn cầu tại LACP Vision Awards -
HD SAISON công bố thông tin được chấp thuận nguyên tắc chuyển đổi hình thức pháp lý
