Thông báo kết luận nêu rõ: Các dự án sử dụng khí Lô B - Ô Môn gồm 04 dự án: Nhà máy nhiệt điện Ô Môn I (660MW) giai đoạn vận hành năm 2025-2030; Nhà máy nhiệt điện Ô Môn II (1.050MW) giai đoạn vận hành năm 2027-2028; Nhà máy nhiệt điện Ô Môn III (1.050MW) giai đoạn vận hành năm 2028-2030;
Nhà máy nhiệt điện Ô Môn IV (1.050MW) giai đoạn vận hành năm 2028 và thuộc Danh mục các công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng. Do đó, quá trình triển khai bảo đảm 3 mục tiêu: (i) Kịp thời về tiến độ theo đúng yêu cầu của Điều chỉnh Quy hoạch điện VIII; (ii) Tuyệt đối không để mất an ninh năng lượng; (iii) Áp dụng công nghệ mới nhất, tốt nhất, thân thiện với môi trường nhất.
![]() |

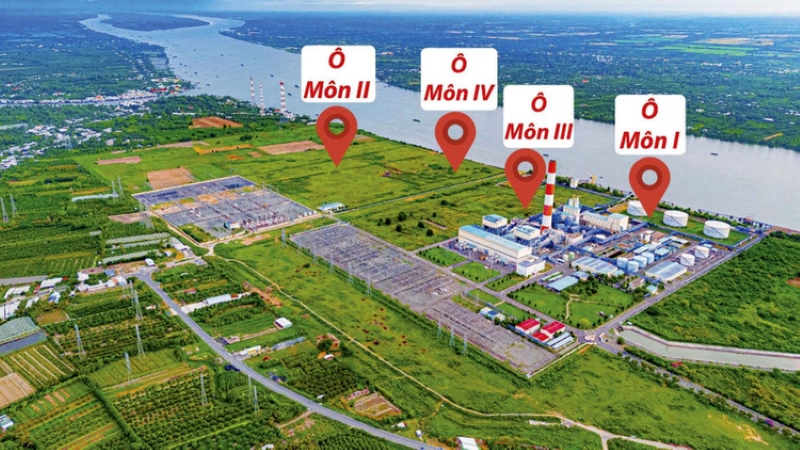

| Các dự án sử dụng khí Lô B - Ô Môn là dự án khí điện lớn bậc nhất của Việt Nam. |
4 nhiệm vụ cần tiếp tục thực hiện
Theo đó, một số nội dung cần lưu ý, tiếp tục phát huy: (i) Bảo đảm yêu cầu cao về kỹ thuật và công nghệ; (ii) Quá trình hợp tác đầu tư đảm bảo hài hòa về lợi ích giữa các bên và tuân thủ đúng quy định pháp luật; (iii) Coi trọng đào tạo nguồn nhân lực phục vụ vận hành nhà máy sau khi hoàn thành dự án; (iv) Tận dụng tối đa, hiệu quả nhất về nguồn khí, đảm bảo thời gian đồng bộ giữa các dự án thượng nguồn khai thác khí và tiêu thụ khí tại các dự án hạ nguồn.
Phó Thủ tướng đánh giá cao nỗ lực của Điện lực Việt Nam (EVN), Công nghiệp-Năng lượng quốc gia Việt Nam (PVN) và của Ban quản lý dự án đã bám sát tiến độ, kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII, đã phối hợp chặt chẽ với Ủy ban nhân dân Thành phố Cần Thơ hoàn thành các thủ tục đầu tư các dự án và triển khai theo quy định, nhất là dự án Chuyển đổi nhiên liệu NMNĐ Ô Môn I sử dụng khí Lô B, tiến hành khởi công xây dựng Dự án NMNĐ Ô Môn IV, cơ bản hoàn thành các thủ tục đầu tư Dự án NMNĐ Ô Môn III.
Thường xuyên kiểm tra, giám sát các dự án
Để làm tốt các nhiệm vụ sắp tới, Phó Thủ tướng đề nghị Bộ Công Thương thường xuyên kiểm tra, giám sát tình hình triển khai các dự án để đề xuất giải pháp, bảo đảm tiến độ theo quy hoạch được duyệt, bảo đảm triển khai theo đúng tiến độ, kịp thời về thời gian.
Ủy ban nhân dân Thành phố Cần Thơ chỉ đạo, hỗ trợ thực hiện theo thẩm quyền, giám sát các chủ đầu tư thực hiện đúng tiến độ dự án, bảo đảm đưa dự án vào vận hành đúng giai đoạn theo quy hoạch. Trong đó, tiếp tục chỉ đạo hoàn tất việc bàn giao mặt bằng sạch cho dự án xây dựng tuyến đường ống vận chuyển khí (Trung nguồn) đối với chiều dài đoạn ống thuộc Thành phố Cần Thơ trong Quí I năm 2026.
Ủy ban nhân dân tỉnh An Giang chỉ đạo hoàn tất việc bàn giao mặt bằng sạch cho dự án xây dựng tuyến đường ống vận chuyển khí đối với chiều dài đoạn ống thuộc địa bàn tỉnh trong Quí I năm 2026.
Đưa Nhà máy Nhiệt điện Ô Môn I sử dụng khí Lô B trong năm 2027
Dự án Chuyển đổi nhiên liệu Nhà máy nhiệt điện Ô Môn I sử dụng khí Lô B, Phó Thủ tướng yêu cầu khẩn trương triển khai đúng tiến độ, hoàn thành công tác chuyển đổi nhiên liệu, bảo đảm đón dòng khí đầu tiên vào quý III năm 2027, đưa NMNĐ Ô Môn I sử dụng khí Lô B trong năm 2027. Trong quá trình triển khai, phối hợp với Bộ Công Thương thống nhất thời gian ngừng vận hành nhà máy bảo đảm công tác điều độ, vận hành hệ thống điện, an ninh cung cấp điện.
Phấn đấu rút ngắn thời gian hoàn thành Nhà máy nhiệt điện Ô Môn III
Đối với Dự án Nhà máy nhiệt điện Ô Môn III, liên quan đến nguồn vốn ODA, Bộ Công Thương phối hợp với PVN tiếp tục trao đổi với phía Nhật Bản, báo cáo Phó Thủ tướng, Trưởng Ban Chỉ đạo ODA các nội dung khó khăn, vướng mắc nếu vượt thẩm quyền; phấn đấu rút ngắn thời gian hoàn thành Nhà máy Nhiệt điện Ô Môn III.
Đưa vào sử dụng Nhà máy nhiệt điện Ô Môn IV trước năm 2028
Dự án Nhà máy nhiệt điện Ô Môn IV tiếp tục thực hiện tốt các công tác xây dựng, đẩy nhanh tiến độ thực hiện, chất lượng, hoàn thành, đưa vào sử dụng Nhà máy nhiệt điện Ô Môn IV trước năm 2028; trong quá trình thi công bảo đảm thực hiện đúng quy trình an toàn cho người lao động và an toàn cho công trình.
Không được để chậm tiến độ Dự án Nhà máy nhiệt điện Ô Môn II
Về Dự án Ô Môn II, Phó Thủ tướng chỉ đạo: Hiện tại các quy định pháp luật, cơ chế, chính sách áp dụng cho dự án nhiệt điện khí sử dụng khí thiên nhiên khai thác trong nước đã được quy định rõ ràng, cụ thể, tạo môi trường thuận lợi nhất cho việc đầu tư và hợp tác quốc tế. Do đó, các bên liên quan như PVN, EVN và Chủ đầu tư dự án có trách nhiệm đàm phán, thỏa thuận tại các hợp đồng thương mại (mua bán khí, mua bán điện) theo thẩm quyền, tuân thủ đúng các quy định của pháp luật về điện lực và các quy định pháp luật khác có liên quan; bảo đảm kế hoạch thực hiện dự án, không được để chậm tiến độ. Bộ Công Thương chủ trì, phối hợp cơ quan có liên quan nghiên cứu, xem xét các nội dung đề xuất, kiến nghị của Chủ đầu tư theo quy định của pháp luật, trên tinh thần thúc đẩy dự án hoàn thành đúng tiến độ; (ii) nghiên cứu, xem xét xử lý theo thẩm quyền và quy định đối với dự án trong trường hợp chậm tiến độ.
Về Hợp đồng mua bán điện, các cơ chế, chính sách liên quan đã được quy định tại các văn bản quy phạm pháp luật, áp dụng chung cho tất cả các dự án nhà máy điện sử dụng khí thiên nhiên trong nước, Phó Thủ tướng yêu cầu các bên liên quan thực hiện đàm phán, thỏa thuận với EVN theo quy định và thẩm quyền; bảo đảm tiến độ chung của tổng thể các dự án.
Về việc cấp khí Lô B cho hộ tiêu thụ tại Cà Mau, Phó Thủ tướng lưu ý PVN cân nhắc, phối hợp với đối tác, các bên liên quan đánh giá kỹ chiến lược, khả năng cung cấp, thời hạn sử dụng khí của các Dự án Trung tâm Điện lực Ô Môn – Lô B, đảm bảo lợi ích kinh tế.
-
Khơi thông "vòng xoắn" nội lực cho nền kinh tế tự chủ -
Quảng Ngãi thúc tiến độ dự án công viên 800 tỷ đồng -
Xử lý dứt điểm dự án mỏ sắt Thạch Khê trong tháng 5/2026 -
Thúc đẩy hợp tác kinh tế, thương mại Việt Nam - ASEAN -
Lãnh đạo thành phố Hà Nội kiểm tra vận hành Metro Nhổn - Ga Hà Nội, thúc tiến độ ga ngầm S12 -
Quảng Ngãi đẩy mạnh giải ngân vốn đầu công tư ở phía Tây -
Điều chỉnh hợp đồng xây dựng khi có biến động giá xăng dầu, vật liệu xây dựng
-
Diamond Hill Thái Nguyên khai trương tầng thực tế, hiện thực hóa chuẩn sống cao cấp giữa trung tâm thành phố -
Đầu tư phòng thí nghiệm dược: Khi thiết bị chưa đủ để tạo hiệu quả -
CARA Lighting phát triển giải pháp chiếu sáng gắn với sức khỏe và trải nghiệm -
VSIP ký kết hợp tác phân phối dự án Sun Casa Square và triển khai chuỗi tiện ích -
Acecook Việt Nam khởi động dự án trồng 10.500 cây xanh tại tỉnh Quảng Trị - “Gieo mầm hạnh phúc - phủ xanh tương lai” -
Giao lưu nhân dân tại Đồng Nai chào mừng 50 năm quan hệ Việt Nam - Thái Lan
