-
Gia Lai: Gần 170 dự án, tổng vốn đầu tư hơn 46.000 tỷ đồng sắp được khởi công -
Đầu tư 12.000 tỷ đồng nâng cấp Quốc lộ 1, Hà Nội - Bắc Giang thành cao tốc -
TP.HCM mở trục du lịch sông - biển, doanh nghiệp đón cơ hội mới -
Xây dựng IFC Việt Nam: Bài học từ kinh nghiệm toàn cầu -
Khơi thông "vòng xoắn" nội lực cho nền kinh tế tự chủ -
Quảng Ngãi thúc tiến độ dự án công viên 800 tỷ đồng
Ban Chỉ đạo số 66 - Thành ủy Cần Thơ (Ban Chỉ đạo) vừa có báo cáo về tình hình triển khai thực hiện Nghị quyết số 59-NQ/TW của Bộ Chính trị, Nghị quyết số 45/2022/QH15 của Quốc hội, Nghị quyết số 98/NQ-CP của Chính phủ và các dự án trọng điểm trên địa bàn TP. Cần Thơ (Kỳ báo cáo tháng 10/2025); trong đó, có tiến độ triển khai các Dự án nhà máy nhiệt điện thuộc Cụm nhiệt điện Ô Môn.
Theo đó, Dự án nhà máy nhiệt điện Ô Môn I đã khởi công vào tháng 2/2006. Năm 2009, đưa vào vận hành tổ máy 1, công suất 330MW. Năm 2015, đưa vào vận hành tổ máy 2, công suất 330 MW. Hiện tại Nhà máy đang sử dụng nhiên liệu đốt là dầu FO, (Nhà máy chủ yếu Dự phòng phát điện) sau khi đường ống khí Lô B đưa vào vận hành nhà máy chuyển sang chạy khí.
![]() |

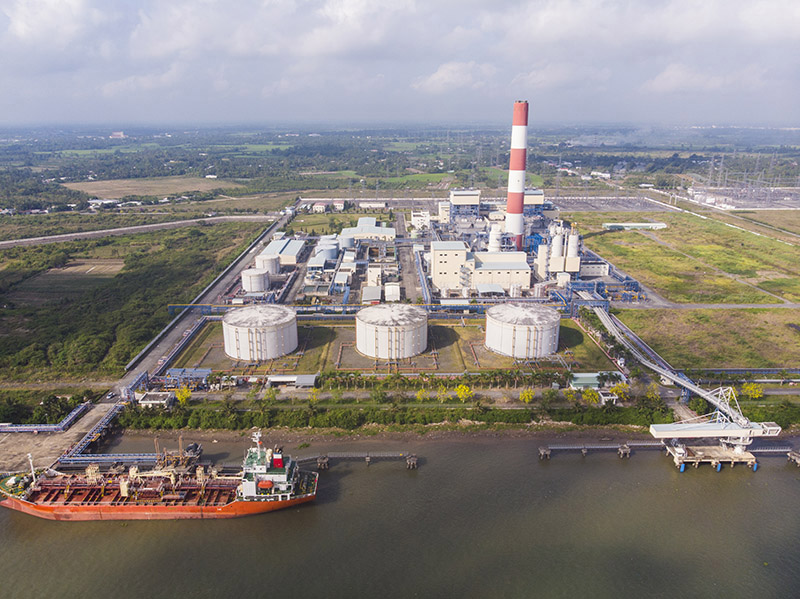

| Trung tâm điện lực Ô Môn |
Với Dự án nhà máy nhiệt điện Ô Môn II, đến nay các mốc tiến độ đã hoàn thành gồm: Chấp thuận hồ sơ đề xuất đầu tư; cấp giấy chứng nhận đăng ký đầu tư; giấy chứng nhận đăng ký kinh doanh; ký hợp đồng nguyên tắc về việc Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam cung cấp khí Lô B cho dự án; Bộ Công thương thông báo kết quả thẩm định Báo cáo nghiên cứu khả thi; Quyết định chấp thuận chủ đầu tư và xây dựng; Phát hành hồ sơ mời thầu EPC (thời gian nộp hồ sơ thầu đến ngày 31/7/2025, tuy nhiên các ứng viên EPC đề nghị gia hạn thêm thời gian nộp thầu, nhà đầu tư đang tiến hành thảo luận nội bộ về vấn đề này).
Vào ngày 15/8/2025, Tập đoàn Marubeni có buổi làm việc với lãnh đạo thành phố nhân chuyến thăm của lãnh đạo cấp cao Tập đoàn. Tại buổi làm việc, nhà đầu tư kiến nghị xin gia hạn thời gian thực hiện nghĩa vụ ký quỹ đến quý I/2026 do nhà đầu tư cần thêm thời gian để làm việc với tư vấn tài chính và các bên cho vay quốc tế.
Dự án này đang gặp các khó khăn, vướng mắc như: Hiện nhà đầu tư đang tiếp tục đàm phán hợp đồng mua bán điện với Tập đoàn điện lực Việt Nam, hợp đồng mua bán khí với Tập đoàn Công nghiệp - Năng lượng quốc gia Việt Nam.
Bên cạnh đó, Dự án chưa được giao đất, cho thuê đất đối với phần diện tích nhà máy chính và đối với phần đất các hạng mục dùng chung (Kênh thải nước làm mát số 2 dùng chung của Nhà máy nhiệt điện Ô Môn II và Ô Môn IV. Hành lang cống hộp Nhà máy nhiệt điện Ô Môn III và Ô Môn I). Lý do là nhà đầu tư chưa hoàn tất thủ tục ký quỹ.
Nhà đầu tư đã có văn bản kiến nghị Bộ Công thương điều chỉnh mốc thời gian vận hành thương mại sang năm 2029 (tại Công văn số 0267/OM2PC-CTPC&DOIT ngày 22/4/2025). Tuy nhiên, theo Kế hoạch thực hiện Quy hoạch Điện VIII điều chỉnh, mốc thời gian vận hành thương mại của dự án được xác định từ năm 2027 - 2028.
Để tháo gỡ khó khăn cho Dự án, Sở Công thương TP. Cần Thơ hỗ trợ nhà đầu tư, tham mưu UBND thành phố tiếp tục kiến nghị Bộ Công thương xem xét điều chỉnh mốc thời gian vận hành thương mại (COD) của Dự án Ô Môn II.
Với Dự án nhà máy nhiệt điện Ô Môn III, nhà đầu tư đang làm việc với phía Nhật Bản và các bên liên quan thúc đẩy triển khai công tác vay vốn dự án từ nguồn vốn vay ODA của Chính phủ Nhật Bản.
Ngày 16/7/2025, Bộ Nông nghiệp và Môi trường đã cấp giấy phép khai thác mặt nước của dự án tại Văn bản số 278/GP-BNNMT; Nhà đầu tư đang lập và trình phê duyệt Báo cáo nghiên cứu khả thi dự án.
Ngày 30/6/2025, nhà đầu tư đã thực hiện ký Thoả thuận ký quỹ bảo đảm thực hiện dự án và đang thực hiện các thủ tục đất đai theo quy định.
Hiện Dự án nhà máy nhiệt điện Ô Môn III không gặp khó khăn, vướng mắc nào, nên Ban Chỉ đạo đề nghị UBND thành phố làm việc với Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam để sớm khởi công dự án theo tiến độ Thủ tướng giao.
Còn Dự án nhà máy nhiệt điện Ô Môn IV đã được Bộ Nông nghiệp và Môi trường cấp Giấy phép khai thác, sử dụng mặt nước số 108/GP-BTNMT ngày 28/4/2025; nhà đầu tư đã thực hiện ký Thoả thuận ký quỹ bảo đảm thực hiện dự án và đang thực hiện các thủ tục đất đai theo quy định.
Đồng thời, nhà đầu tư đang triển khai thực hiện các thủ tục pháp lý bao gồm đăng ký ưu đãi đầu tư, khấu trừ thuế, hoàn thuế,… và đã tổ chức Lễ khởi công dự án vào ngày 19/8/2025.
Đối với Cụm nhiệt điện Ô Môn (I, II, III, IV) nói chung, Ban Chỉ đạo đề nghị UBND TP. Cần Thơ chỉ đạo Sở Xây dựng, Sở Tài chính phối hợp với địa phương tham mưu, đề xuất một số dự án đầu tư công về giao thông kết nối đưa vào kế hoạch đầu tư công trung hạn giai đoạn 2026 - 2030 để phục vụ Cụm nhiệt điện Ô Môn (I, II, III, IV) và Khu công nghiệp công nghệ cao Ô Môn (Dự án nâng cấp mở rộng đường Đặng Thanh Sử; Dự án đầu tư xây dựng mới Đường tỉnh 920 và cầu Thới An, đồng thời khẩn trương mời gọi đầu tư xây dựng Cảng Ô Môn và khu logistic hậu cần sau cảng).
Chuỗi dự án khí điện Lô B - Ô Môn bao gồm: Dự án phát triển khai thác khí tại Lô B&48/95 và Lô 52/97 ở thượng nguồn; dự án đường ống dẫn khí Lô B-Ô Môn ở trung nguồn và 4 dự án nhà máy nhiệt điện Ô Môn ở hạ nguồn với tổng mức đầu tư hơn 12 tỷ USD.
Chuỗi dự án khí điện Lô B - Ô Môn là dự án quan trọng quốc gia, trọng điểm của ngành năng lượng, có ý nghĩa chiến lược đối với sự phát triển kinh tế - xã hội khu vực Tây Nam Bộ, cũng như bảo đảm an ninh năng lượng quốc gia, an ninh biển đảo và cung cấp điện ổn định cho khu vực miền Nam.
-
Khơi thông "vòng xoắn" nội lực cho nền kinh tế tự chủ -
Quảng Ngãi thúc tiến độ dự án công viên 800 tỷ đồng -
Xử lý dứt điểm dự án mỏ sắt Thạch Khê trong tháng 5/2026 -
Thúc đẩy hợp tác kinh tế, thương mại Việt Nam - ASEAN -
Lãnh đạo thành phố Hà Nội kiểm tra vận hành Metro Nhổn - Ga Hà Nội, thúc tiến độ ga ngầm S12 -
Quảng Ngãi đẩy mạnh giải ngân vốn đầu công tư ở phía Tây -
Điều chỉnh hợp đồng xây dựng khi có biến động giá xăng dầu, vật liệu xây dựng
-
Diamond Hill Thái Nguyên khai trương tầng thực tế, hiện thực hóa chuẩn sống cao cấp giữa trung tâm thành phố -
Đầu tư phòng thí nghiệm dược: Khi thiết bị chưa đủ để tạo hiệu quả -
CARA Lighting phát triển giải pháp chiếu sáng gắn với sức khỏe và trải nghiệm -
VSIP ký kết hợp tác phân phối dự án Sun Casa Square và triển khai chuỗi tiện ích -
Acecook Việt Nam khởi động dự án trồng 10.500 cây xanh tại tỉnh Quảng Trị - “Gieo mầm hạnh phúc - phủ xanh tương lai” -
Giao lưu nhân dân tại Đồng Nai chào mừng 50 năm quan hệ Việt Nam - Thái Lan
