EVNNPT được phê duyệt dự án đường dây 500 kV dài gần 188 km tại tỉnh Gia Lai
Nguyễn Toàn - 23/01/2026 09:37

Tổng công ty Truyền tải điện Quốc gia vừa được phê duyệt với Dự án Đường dây 500kV Bình Định – Krông Buk dài gần 188 km, tổng vốn đầu tư lên đến hơn 8.200 tỷ đồng.

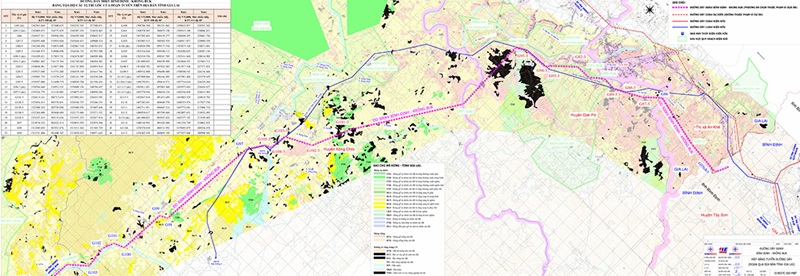

Quy hoạch hướng tuyến đường dây 500 kV Bình Định – Krông Buk. Nguồn: EVNNPT.
Quy hoạch hướng tuyến đường dây 500 kV Bình Định - Krông Buk. Nguồn: EVNNPT.

UBND tỉnh Gia Lai vừa có quyết định chấp thuận chủ trương đầu tư, đồng thời chấp thuận nhà đầu tư đối với Dự án Đường dây 500kV Bình Định - Krông Buk do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư với tổng vốn đầu tư hơn 8.208 tỷ đồng.

Dự án có quy mô xây dựng tuyến đường dây 500kV mạch kép từ Trạm biến áp 500 kV Bình Định đến Trạm biến áp 500 kV Krông Buk với chiều dài khoảng 187,65 km đi qua 2 tỉnh Gia Lai và Đắk Lắk.

Trong đó, tại tỉnh Gia Lai, tuyến đường dây lần lượt đi qua các xã Hội Sơn, Hòa Hội, Bình Hiệp, Vĩnh Quang, Bình Khê, Cửu An, Ya Hội, Đak Pơ, Ya Ma, Kông Chro, Ia Pa, Ia Tul, Phú Thiện, Ia Hiao, Ia Rbol và phường An Khê. Tỉnh Đắk Lắk, tuyến đường dây lần lượt đi qua các xã Ea Hiao, Ea Drăng, Ea Khăl, Krông Búk, Cư Pơng và Ea Kiết.

Dự án sau khi hoàn thành góp phần tăng cường công suất truyền tải cho liên kết vùng Nam Trung Bộ - Tây Nguyên, kết hợp với mở rộng các giao diện truyền tải Bắc Trung Bộ - Bắc Bộ và Tây Nguyên - Nam Bộ nhằm tăng cường khai thác nguồn năng lượng tái tạo miền Trung để cấp cho các trung tâm phụ tải Bắc Bộ và Nam Bộ.

Đồng thời, dự án sẽ đấu nối với Trạm biến áp 500 kV Bình Định nhằm tiếp nhận và truyền tải công suất tại các nhà máy điện mặt trời, điện gió, thủy điện của khu vực các tỉnh Phú Yên, Bình Định trước đây (nay là tỉnh Gia Lai, Đắk Lắk) và khu vực lân cận lên hệ thống điện quốc gia.

Bên cạnh đó, dự án góp phần kết hợp với các đường dây 500 kV trong khu vực để truyền tải công suất trung tâm điện khí khu vực miền Trung sử dụng khí Cá voi Xanh khi tổ hợp này vào vận hành.

Tiến độ thực hiện dự án từ quý IV/2025 đến quý IV/2029. Trong đó, dự án phấn đấu từ khi phê duyệt đến hết năm 2027 hoàn thành các thủ tục đầu tư để được bàn giao mặt bằng, đất đai, lập và phê duyệt các thiết kế, giấy phép xây dựng...; phấn đấu khởi công quý I/2028 và hoàn thành trong năm 2029.

UBND tỉnh Gia Lai yêu cầu nhà đầu tư có trách nhiệm rà soát, xác định hành lang an toàn lưới điện; thực hiện điều tra hiện trạng rừng, xác định diện tích rừng bị ảnh hưởng để làm thủ tục chuyển mục đích sử dụng rừng và thực hiện nghĩa vụ trồng rừng thay thế theo quy định…

Vào ngày 29/12/2025, tại tỉnh Gia Lai, EVNNPT, Ban Quản lý dự án các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan triển khai thi công Dự án đường dây 220kV Phù Mỹ - rẽ Phước An - Quảng Ngãi (mạch 2).

Dự án do EVNNPT làm chủ đầu tư, CPMB thay mặt chủ đầu tư quản lý điều hành dự án, Công ty Truyền tải điện 3 tiếp nhận vận hành.

Dự án có quy mô chính xây dựng mới đường dây 220kV, 2 mạch đấu nối chuyển tiếp trên đường dây 220 kV Phước An - Quảng Ngãi (mạch 2) hiện hữu.

Đồng thời, dự án xây dựng mới 2 ngăn lộ đường dây 220 kV trên phần đất mở rộng mới ngoài hàng rào trạm 220kV Phù Mỹ hiện hữu; xây dựng mới 1 ngăn máy cắt vòng, đồng thời hoàn thiện thanh cái vòng trên phần đất dự phòng tại trạm 220 kV Phù Mỹ hiện hữu.

Đại diện Ban Quản lý các dự án các công trình điện miền Trung cho biết, dự án sau khi hoàn thành tiếp nhận và truyền tải công suất tại các nhà máy điện mặt trời, điện gió, thủy điện trên địa bàn tỉnh Gia Lai và khu vực lân cận lên hệ thống điện quốc gia.

Gia Lai phê duyệt 2 dự án hạ tầng truyền tải điện khắc phục tình trạng quá tải
