-
Tăng tốc hay thận trọng trước thách thức của thị trường đang là bài toán khó của doanh nghiệp
-
Kế hoạch quản trị xuất siêu, phòng tránh các rủi ro trong hoạt động thương mại quốc tế
-
Bảo đảm cân đối cung, cầu hàng hóa thiết yếu dịp cuối năm và Tết Nguyên đán 2027
-
Đề xuất chấm dứt Quỹ Bình ổn giá xăng dầu từ năm 2027
-
Ông Trần Bá Dương thôi giữ chức Chủ tịch THACO AGRI giữa kế hoạch mở rộng đầu tư nông nghiệp -
Truy xuất nguồn gốc trong 24 giờ: Doanh nghiệp thực phẩm đóng gói chuẩn bị gì cho mùa Tết
Áp lực đầu tư lưới điện khi phụ tải tăng cao
Tại cuộc làm việc ngày 6/10 giữa Bộ Công Thương và UBND TP Hà Nội về tình hình bảo đảm cung cấp điện và triển khai các dự án điện theo Quy hoạch điện VIII điều chỉnh, yêu cầu đẩy nhanh đầu tư lưới truyền tải được đặt ra khi nhu cầu điện của Thủ đô tiếp tục tăng.
Hiện trên địa bàn Hà Nội có 15 trạm biến áp truyền tải, gồm 3 trạm biến áp 500 kV và 12 trạm biến áp 220 kV, với tổng dung lượng máy biến áp 13.900 MVA.
Phụ tải của Hà Nội còn được hỗ trợ từ các trạm biến áp 220-500 kV tại Bắc Ninh, Hưng Yên, Ninh Bình và Phú Thọ thông qua các đường dây 110 kV.
![]() |
| Bộ Công Thương và UBND TP Hà Nội họp về bảo đảm cung cấp điện và triển khai các dự án điện theo Quy hoạch điện VIII điều chỉnh. |
Lưới điện truyền tải thời gian qua cơ bản vận hành ổn định, tin cậy. Tuy nhiên, một số máy biến áp đã vận hành đầy tải, thậm chí quá tải vào thời điểm nhu cầu điện tăng cao. Điều này tạo sức ép phải sớm bổ sung năng lực truyền tải nếu muốn bảo đảm dư địa cung ứng điện cho một đô thị có quy mô phụ tải lớn như Hà Nội.
Theo Quy hoạch điện VIII điều chỉnh và Kế hoạch thực hiện Quy hoạch điện VIII điều chỉnh, giai đoạn 2025-2030, Hà Nội phải triển khai một khối lượng lớn các công trình lưới điện truyền tải 220-500 kV.
Đến nay, EVNNPT đã hoàn thành đóng điện 2 công trình 500 kV, gồm lắp máy biến áp 500 kV thứ hai tại Tây Hà Nội và mạch 2 đường dây 500 kV Nho Quan - Thường Tín.
Tổng công ty đang đầu tư 4 công trình, trong đó có Trạm biến áp 220 kV Văn Điển, Trạm biến áp 220 kV Ứng Hòa và các đường dây 220 kV liên quan.
Một khối lượng đầu tư lớn hơn đang ở phía trước khi EVNNPT thực hiện thủ tục đầu tư 7 công trình 500 kV và 13 công trình 220 kV. Tổng công ty cũng sẽ tiếp tục đánh giá nhu cầu để triển khai thêm các công trình 220 kV trong thời gian tới.
Như vậy, vấn đề của lưới truyền tải Hà Nội không chỉ nằm ở việc xử lý tình trạng mang tải cao hiện tại, mà còn phải chuẩn bị năng lực hệ thống cho nhu cầu phụ tải tiếp tục tăng trong những năm tới.
Thứ trưởng Bộ Công Thương Trương Thanh Hoài cho rằng, với nhu cầu phụ tải lớn cùng tốc độ phát triển kinh tế - xã hội và đô thị hóa cao, Hà Nội cần xác định lưới điện truyền tải phải đi trước một bước. Hệ thống không chỉ đáp ứng nhu cầu trước mắt mà còn phải tạo dư địa cho phát triển.
Quy hoạch và mặt bằng vẫn là điểm nghẽn
Theo EVNNPT, các vướng mắc tập trung ở quy hoạch, thỏa thuận vị trí trạm, hướng tuyến, thủ tục chấp thuận đầu tư và giải phóng mặt bằng. Một số vị trí trạm và hướng tuyến chưa được bố trí phù hợp trong quy hoạch, trong khi có dự án bị chồng lấn với các quy hoạch khác.
Giải phóng mặt bằng tiếp tục là một nút thắt. Một số dự án chưa đạt được sự đồng thuận của người dân, hồ sơ đất đai phức tạp, trong khi tiến độ triển khai các dự án hạ tầng khác chưa đồng bộ với công trình điện.
![]() |

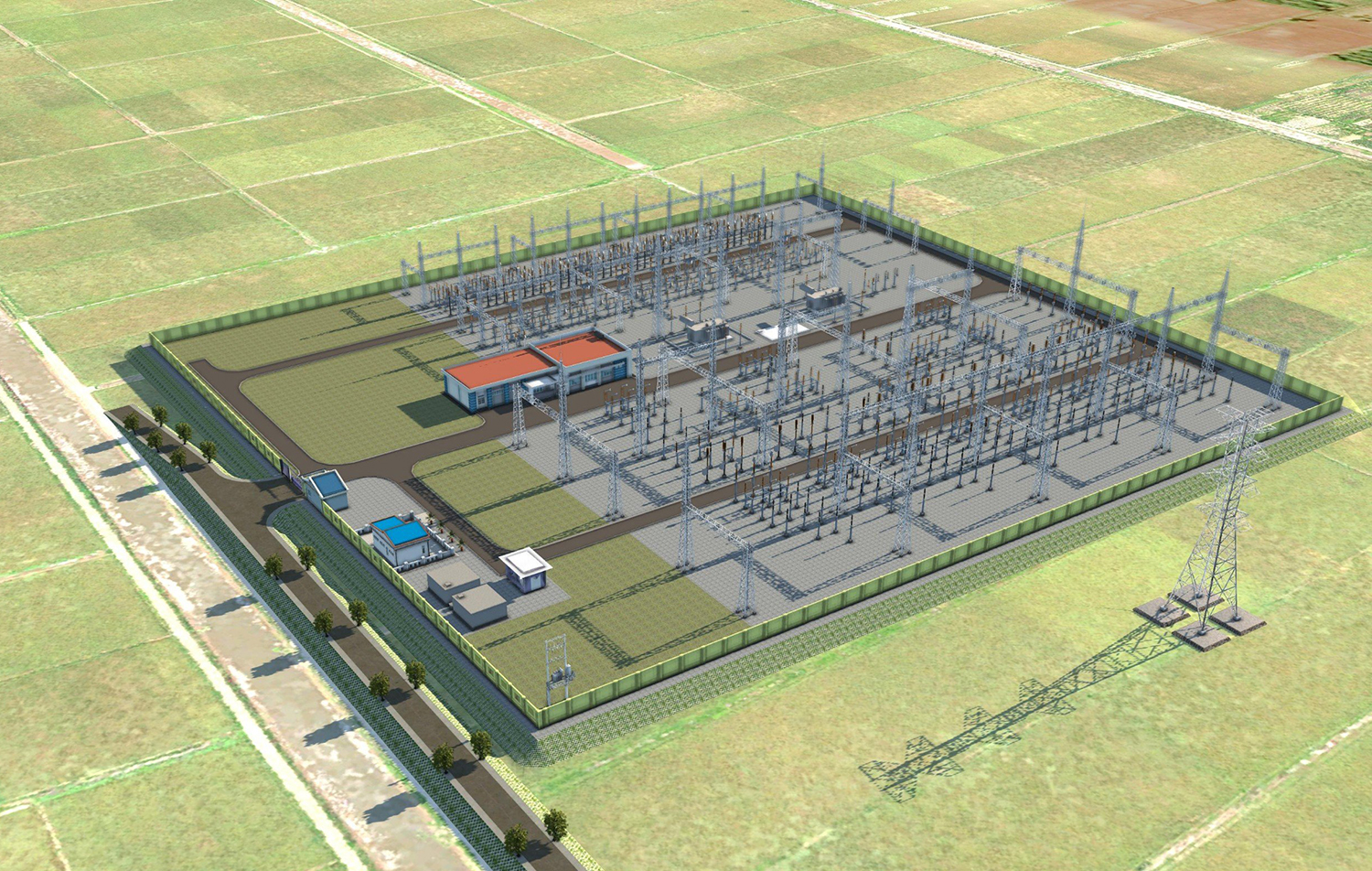

| Phối cảnh Trạm biến áp 220 kV Ứng Hòa và đường dây đấu nối. |
EVNNPT kiến nghị Hà Nội xác định rõ vị trí các trạm biến áp và tuyến đường dây truyền tải ngay trong quy hoạch chung, bảo đảm đồng bộ với các quy hoạch khác của Thành phố; đồng thời tạo điều kiện để chủ đầu tư lưới truyền tải tham gia góp ý ngay từ quá trình xây dựng quy hoạch.
Đối với mặt bằng, EVNNPT đề nghị Thành phố đẩy nhanh thu hồi đất, bàn giao mặt bằng sạch theo tiến độ, đặc biệt với các dự án có vai trò quan trọng trong bảo đảm cấp điện cho Thủ đô.
Một loạt dự án đang cần được tháo gỡ cụ thể gồm các trạm biến áp 500 kV Sơn Tây, Đan Phượng, Nam Hà Nội; đường dây 500 kV Tây Hà Nội - Vĩnh Yên, Sơn La 1 - Sơn Tây; các trạm biến áp 220 kV Văn Điển, Mê Linh cùng các đường dây 220 kV Đông Anh - Vân Trì, Long Biên - Mai Động và mạch 2 Hà Đông - Ứng Hòa - Phủ Lý.
Phó chủ tịch UBND TP Hà Nội Nguyễn Xuân Lưu khẳng định Thành phố xác định cung cấp điện an toàn, ổn định là điều kiện quan trọng phục vụ phát triển kinh tế - xã hội, đặc biệt khi nhu cầu phụ tải tiếp tục tăng cao.
Hà Nội sẽ chỉ đạo các sở, ngành, địa phương phối hợp tháo gỡ các vướng mắc về quy hoạch, vị trí trạm, hướng tuyến, thủ tục đầu tư và giải phóng mặt bằng. Với các dự án cấp thiết, Thành phố sẽ xác định rõ trách nhiệm, tiến độ và đầu mối xử lý, hạn chế việc phải điều chỉnh nhiều lần làm chậm tiến độ.
Đây cũng là vấn đề được Bộ Công Thương đặc biệt lưu ý. Thứ trưởng Trương Thanh Hoài đề nghị việc triển khai các dự án điện phải được đồng bộ ngay từ khâu quy hoạch với các dự án hạ tầng khác, hạn chế tình trạng chồng lấn dẫn đến phải điều chỉnh vị trí trạm và hướng tuyến.
EVN, EVNNPT và các đơn vị liên quan được yêu cầu tiếp tục rà soát nhu cầu phụ tải, khả năng đáp ứng của hệ thống để xác định các công trình ưu tiên, tập trung nguồn lực và bám sát tiến độ các dự án thuộc Quy hoạch điện VIII điều chỉnh.
Với EVNNPT, yêu cầu được đặt ra là chủ động phối hợp với Hà Nội xử lý từng vướng mắc, thường xuyên cập nhật tiến độ và báo cáo kịp thời những vấn đề vượt thẩm quyền. Bởi với khối lượng lớn dự án 220-500 kV phải triển khai từ nay đến năm 2030, chậm xử lý các thủ tục và mặt bằng hôm nay có thể trực tiếp thu hẹp dư địa cấp điện cho Hà Nội trong những năm tới.
-
Tăng tốc hay thận trọng trước thách thức của thị trường đang là bài toán khó của doanh nghiệp
-
Kế hoạch quản trị xuất siêu, phòng tránh các rủi ro trong hoạt động thương mại quốc tế
-
Bảo đảm cân đối cung, cầu hàng hóa thiết yếu dịp cuối năm và Tết Nguyên đán 2027
-
Đề xuất chấm dứt Quỹ Bình ổn giá xăng dầu từ năm 2027
-
Ông Trần Bá Dương thôi giữ chức Chủ tịch THACO AGRI giữa kế hoạch mở rộng đầu tư nông nghiệp -
Truy xuất nguồn gốc trong 24 giờ: Doanh nghiệp thực phẩm đóng gói chuẩn bị gì cho mùa Tết -
Giải bài toán địa kỹ thuật cho hạ tầng thế hệ mới: Minh Đức EC hợp tác cùng “ông lớn” địa kỹ thuật Ấn Độ -
Trungnam Group ký hợp đồng mua tuabin cho điện khí LNG Cà Ná -
Vượt nghìn cây số từ đảo Jeju, cá bơn nâu trở thành “sứ giả” nối nhịp ẩm thực Việt - Hàn -
Giao thương doanh nghiệp Việt Nam và khu vực Tây Nam Trung Quốc -
Đề nghị tháo gỡ vướng mắc trong cấp C/O, gỡ vướng cho doanh nghiệp
-
1
Liên danh Việt - Pháp - Hàn trúng thầu gói thầu tư vấn quan trọng nhất đường sắt tốc độ cao Bắc - Nam
-
2
Phú Thọ đề nghị đầu tư cao tốc 15.700 tỷ đồng; Hà Tĩnh có thêm dự án chế biến gỗ 110 tỷ đồng
-
3
Quốc hội thông qua Nghị quyết về một số cơ chế, chính sách đặc thù phát triển du lịch Việt Nam
-
4
5 nhóm lĩnh vực quy hoạch cục bộ đô thị Huế tầm nhìn đến 2065
-
Tôn Nam Kim mở rộng năng lực sản xuất với nhà máy thép 6.200 tỷ đồng
-
Chi gần 1.886 tỷ đồng chia cổ tức: Thước đo dòng tiền và kỷ luật tài chính FPT
-
Carlsberg Việt Nam thúc đẩy chuyển đổi xanh với hệ thống điện mặt trời áp mái mới tại nhà máy bia Phú Bài
-
Vietcombank - Hành trình 11 năm bền bỉ giữ vững vị thế ngân hàng có môi trường làm việc tốt nhất Việt Nam
-
AMY lên sàn HOSE: Nội lực sản xuất gặp thị trường vốn
-
Trao quyền để bứt phá: Decathlon dẫn đầu Nơi làm việc tốt nhất Việt Nam ngành Sản xuất 2026
