17 vị trí móng cột đường dây giải toả công suất Nhơn Trạch 3&4 chưa có
CTV - 22/11/2025 08:49

Tỉnh Đồng Nai được yêu cầu sớm bàn giao 17 vị trí móng cột của dự án truyền tải giải tỏa công suất cho Nhà máy điện Nhơn Trạch 3 & 4.

Tại cuộc kiểm tra của Phó thủ tướng Bùi Thanh Sơn về tiến độ xây dựng cụm dự án Nhà máy nhiệt điện Nhơn Trạch 3&4 ở tỉnh Đồng Nai, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã đề nghị địa phương sớm bàn giao 17 vị trí móng cột của dự án truyền tải giải tỏa công suất cho Nhà máy điện Nhơn Trạch 3&4.

Cụm dự án Nhơn Trạch 3&4 do Tổng công ty Điện lực dầu khí Việt Nam (PV Power) làm chủ đầu tư, có tổng công suất thiết kế 1.624 MW, tổng mức đầu tư lên tới 1,4 tỷ USD. Sau khi đi vào vận hành, cụm dự án sẽ đóng góp 9 tỷ kWh cho hệ thống điện quốc gia mỗi năm.

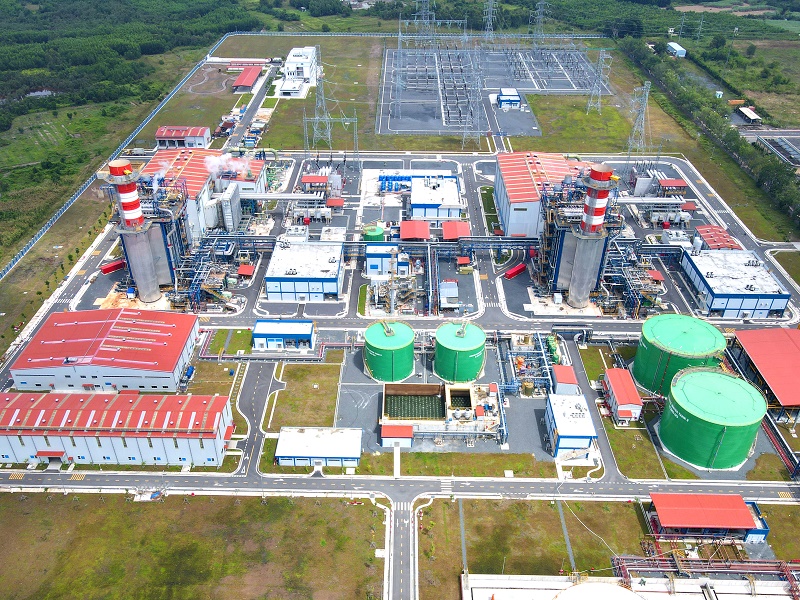

Toàn cảnh Nhà máy nhiệt điện Nhơn Trạch 3&4.
Toàn cảnh Nhà máy nhiệt điện Nhơn Trạch 3&4.

Nhà máy điện Nhơn Trạch 3 hiện đã đủ điều kiện để đưa vận hành thương mại vào 20/11/2025, trong khi Nhà máy điện Nhơn Trạch 4 sẽ hội đủ điều kiện để đưa vận hành thương mại vào tháng 12/2025.

PV Power kiến nghị Chính phủ chỉ đạo tỉnh Đồng Nai đẩy nhanh tiến độ giải phóng mặt bằng 17/87 vị trí móng trụ còn lại của Dự án đường dây 220 kV Nhơn Trạch 3 - Long Thành phục vụ việc giải toả công suất của Nhà máy điện Nhơn Trạch 3.

Theo báo cáo của Tổng công ty Truyền tải điện Quốc gia (EVNNPT), thời gian qua, với sự vào cuộc quyết liệt của Chính phủ, Thủ tướng, Phó thủ tướng Chính phủ cùng lãnh đạo các bộ, ngành, sự chung sức của chính quyền và nhân dân tỉnh Đồng Nai, đến nay EVNNPT đã hoàn thành đóng điện 2 dự án phục vụ giải tỏa công suất cụm nhà máy gồm: Dự án đường dây 220 kV Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái, Dự án đường dây 500 kV NMĐ Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè.

Còn Dự án Trạm biến áp 220 kV Khu công nghiệp Nhơn Trạch và đấu nối đã được địa phương bàn giao toàn bộ mặt bằng và đang được EVNNPT tích cực thi công để hoàn thành đóng điện trong tháng 12/2025.

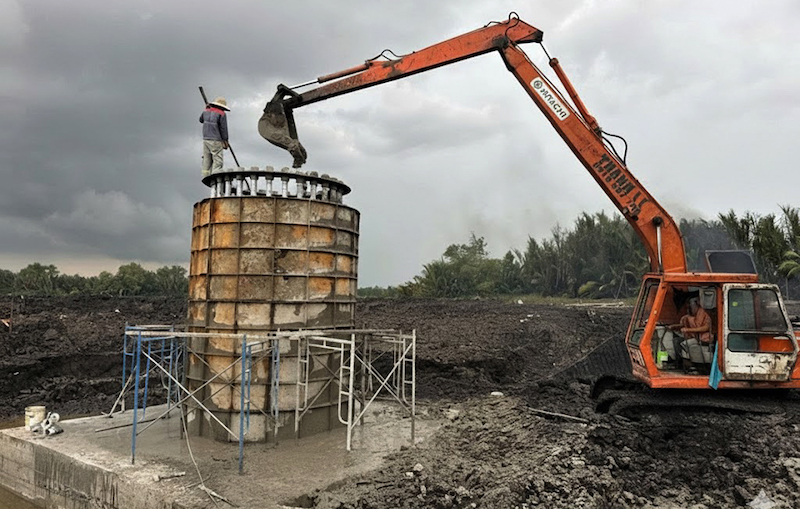

Thi công móng Dự án đường dây 220 kV Nhơn Trạch 3 - Long Thành.

Tuy nhiên, hiện nay Dự án đường dây 220 kV Nhơn Trạch 3 - Long Thành vẫn còn những vướng mắc mặt bằng. Dự án có quy mô xây dựng tuyến đường dây 220 kV với chiều dài khoảng 26,6 km, bao gồm 87 vị trí trụ từ Sân phân phối Nhà máy điện Nhơn Trạch 3 đến Trạm biến áp 500 kV Long Thành. Đường dây đi qua địa bàn 4 xã gồm Đại Phước, Phước An, Nhơn Trạch và An Phước, tỉnh Đồng Nai. Tiến độ đóng điện dự kiến trong quý 4/2025.

Đến nay địa phương vận động giải phóng mặt bằng được 70/87 vị trí móng trụ, đã thi xong 59 vị trí móng trụ và đang thi công các vị trí đã bàn giao mặt bằng. Dự án đã dựng cột 34 vị trí, kéo dây được 8/12 khoảng néo.

Để đảm bảo tiến độ đóng điện dự án trong tháng 12/2025, nhằm nâng cao độ tin cậy trong vận hành khi các tổ máy của Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4 vận hành hết công suất, EVNNPT kiến nghị UBND tỉnh Đồng Nai xem xét chỉ đạo UBND các xã tiếp tục tăng cường tổ chức tuyên truyền, vận động các hộ dân bàn giao 17 vị trí móng trụ còn lại cho đơn vị thi công trước ngày 25/11/2025.

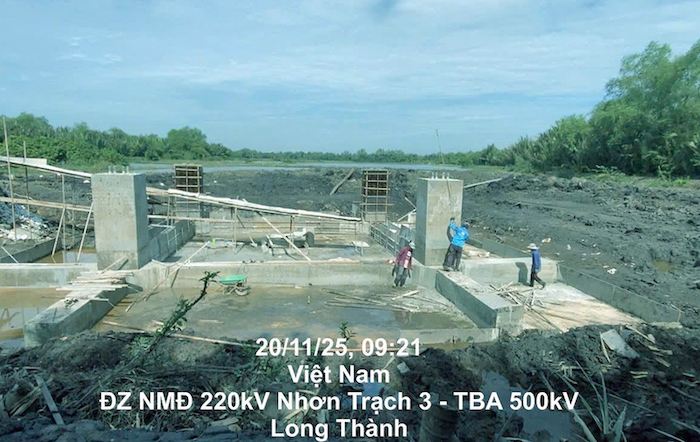

Thi công móng cột Đường dây 220 kV Nhơn Trạch 3 - Trạm biến áp 500 kV Long Thành.

Trung tâm Phát triển quỹ đất chi nhánh Nhơn Trạch khẩn hoàn thành việc lập các phương án bồi thường còn lại trước ngày 30/11/2025. UBND xã An Phước, Đại Phước, Phước An và Nhơn Trạch giúp hoàn thành sớm xác minh nguồn gốc đất để có cơ sở áp giá lập Phương án bồi thường các trường hợp còn lại trong tháng 11/2025.

Tại buổi kiểm tra công trường, thay mặt Chính phủ, Thủ tướng Chính phủ, Phó thủ tướng Bùi Thanh Sơn bày tỏ vui mừng chứng kiến một trong những cụm dự án trọng điểm đã hoàn thành và sẵn sàng đưa vào vận hành thương mại, góp phần bảo đảm an ninh năng lượng quốc gia trong bối cảnh đất nước đặt mục tiêu tăng trưởng cao, trên 8% năm 2025 và hai con số trong giai đoạn tiếp theo.

Dự án sau khi hoàn thành đồng thời góp phần thúc đẩy chuyển dịch năng lượng hướng tới hiện thực hoá cam kết giảm phát thải ròng bằng không vào năm 2050, đóng góp thiết thực vào ngân sách của tỉnh Đồng Nai.

Phó Thủ tướng đề nghị tỉnh Đồng Nai khẩn trương bàn giao mặt bằng để xây dựng 17 móng cột điện thuộc Dự án đường dây 220 kV Nhơn Trạch 3 - Long Thành để giải toả công suất của các nhà máy.

Đối với các kiến nghị của PV Power, Phó thủ tướng giao Bộ Công thương tiếp thu, nghiên cứu, đề xuất cơ chế, chính sách, trình cấp có thẩm quyền xem xét, quyết định trên tinh thần nếu hiệu quả phải áp dụng ngay.

Nhiệt điện Nhơn Trạch 3&4 lo đường truyền tải không xong vì tắc mặt bằng
PV Power đang rất lo lắng việc triển khai các dự án đường dây truyền tải, giải tỏa công suất Nhà máy điện Nhơn Trạch 3&4 gặp khó khăn do công...
