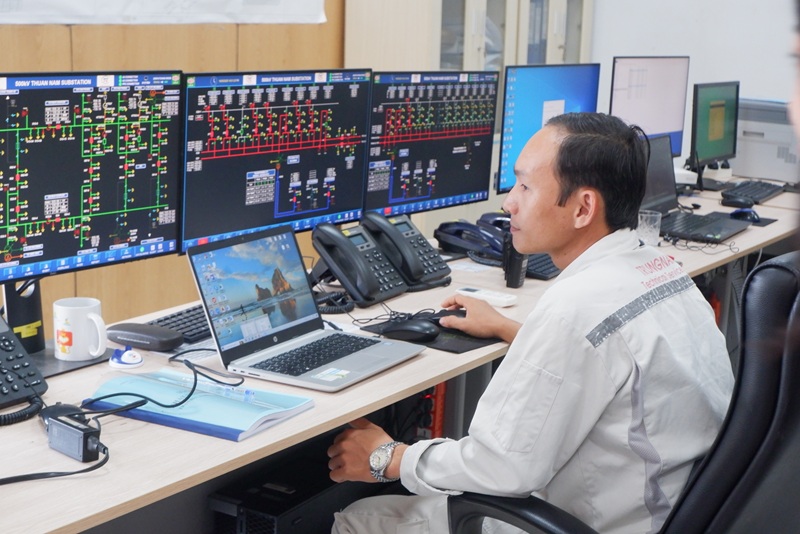

| Theo dõi vận hành phát điện lên lưới của nhà máy điện mặt trời. Ảnh minh họa. |
Đối với các dự án nguồn điện, một trong các thủ tục quan trọng là công tác thử nghiệm, đo đạc và đánh giá chất lượng điện năng trước khi đưa nhà máy vào vận hành. Thủ tục này có ảnh hưởng trực tiếp đến tiến độ đưa dự án nhà máy điện đi vào vận hành, phát điện thương mại.
Theo quyết định số 659/QĐ-NSMO, ngày 15/9/2025 của Công ty Vận hành hệ thống điện và Thị trường điện Quốc gia (NMSO) về ban hành yêu cầu kỹ thuật chi tiết về thử nghiệm và giám sát thử nghiệm, việc đo đạc được thực hiện tại cấp toàn bộ hoặc một phần nhà máy điện gió, nhà máy điện mặt trời, hệ thống pin lưu trữ năng lượng (BESS) trong thời gian 4 tuần (28 ngày đo).
Các thông số đo gồm flicker: Pst, Plt; sóng hài; độ mất cân bằng pha điện áp. Mỗi ngày đo một mẫu trong thời gian 10 phút. Yêu cầu là trong ngày thực hiện đo có thời điểm bất kỳ mà công suất phát đạt giá trị từ 50% công suất định mức trở lên thì kết quả đo chất lượng điện năng của ngày đó được chấp nhận. Nếu ngày đó không đạt 50%, phải đo bổ sung ngày khác.
Mới đây, trong văn bản gửi Bộ Công thương, UBND tỉnh Gia Lai đề nghị Bộ Công thương quan tâm, xem xét chỉ đạo cơ quan, đơn vị có liên quan nghiên cứu rút ngắn thời gian thử nghiệm, đo đạc chất lượng điện năng đối với các nhà máy điện gió, điện mặt trời và hệ thống BESS từ 28 ngày xuống còn khoảng 7 ngày.
Đồng thời, ghi nhận lượng điện năng phát lên hệ thống điện trong quá trình thử nghiệm.
Về nguyên nhân đề xuất, UBND tỉnh Gia Lai nhận thấy thời gian thử nghiệm, đo đạc 28 ngày có thể kéo dài thời gian hoàn thành các thủ tục cần thiết để đưa các dự án nguồn điện vào vận hành, trong khi việc sớm đưa các nguồn điện vào khai thác có ý nghĩa quan trọng trong việc nâng cao khả năng cung cấp điện, khai thác hiệu quả nguồn năng lượng tái tạo và bảo đảm an ninh năng lượng.
Trong buổi làm việc với Tập đoàn Điện lực Việt Nam vào đầu tháng 8/2026, báo cáo của Sở Công thương tỉnh Gia Lai đề cập trên địa bàn tỉnh có 2 dự án điện gió là Nhà máy điện gió Chơ Long và Nhà máy điện gió Yang Trung đã hoàn thành xây dựng từ năm 2021 nhưng đến nay vẫn chưa được đưa vào vận hành thương mại do còn vướng mắc, khó khăn trong quá trình thực hiện các thử nghiệm theo quy định.
Trong đó, Nhà máy điện gió Chơ Long, chủ đầu tư đã hoàn thành các thử nghiệm, tuy nhiên còn vướng mắc liên quan đến kết quả thử nghiệm chất lượng điện năng.
Lý do là tổng biến dạng sóng hài điện áp tại điểm đấu nối còn vượt giới hạn cho phép theo Thông tư 05/2025/TT-BCT, ngày 1/2/2025 của Bộ trưởng Bộ Công thương; tuy nhiên chưa xác định được nguyên nhân.
Do đó, UBND tỉnh Gia Lai đề nghị Tập đoàn Điện lực Việt Nam xem xét có giải pháp ghi nhận kết quả thử nghiệm chất lượng điện năng của Nhà máy điện gió Chơ Long để tạo điều kiện sớm đưa phần công suất còn lại 105,5 MW của dự án được đưa vào vận hành thương mại.
Đồng thời, UBND tỉnh Gia Lai cũng đề nghị Tập đoàn Điện lực Việt Nam chỉ đạo Tổng công ty Truyền tải điện Quốc gia phối hợp với chủ đầu tư Nhà máy điện gió Yang Trung để hoàn tất các thủ tục thử nghiệm theo quy định để đưa dự án vào vận hành phát điện.
Dự án đã được UBND tỉnh Gia Lai thống nhất vị trí xây dựng Trạm biến áp 220kV Krông Pa và hướng tuyến đường dây 220kV Chư Sê - Krông Pa. Sở Công thương tỉnh Gia Lai đã rà soát sự cần thiết, phạm vi, quy mô, chủ đầu tư, thời điểm, tiến độ đầu tư thực tế của các dự án nguồn và đã cung cấp các thông tin về sự cần thiết đầu tư trạm biến áp 220kV tại khu vực Krông Pa cho đơn vị tư vào đầu tháng 8/2026.
Đồng thời, UBND tỉnh Gia Lai cũng đề nghị Tập đoàn Điện lực Việt Nam chỉ đạo Tổng công ty Truyền tải điện Quốc gia và các đơn vị liên quan khẩn trương hoàn tất thủ tục phê duyệt, sớm xây dựng kế hoạch cụ thể, khẩn trương triển khai các bước tiếp theo, đẩy nhanh tiến độ thực hiện dự án, bảo đảm sớm hoàn thành và đưa công trình vào vận hành Dự án xây dựng mới Trạm biến áp Pleiku 2 500kV nối cấp 250MVA.
Theo UBND tỉnh Gia Lai, 2 dự án này có ý nghĩa quan trọng trong việc tăng cường khả năng truyền tải, giải tỏa công suất các nguồn điện trên địa bàn và khu vực. Trong đó, Dự án Trạm biến áp 220kV Krông Pa và đường dây 220kV Chư Sê - Krông Pa đã được UBND tỉnh Gia Lai nhiều lần kiến nghị qua các văn bản và các buổi làm việc trực tiếp do nếu chậm triển khai có thể ảnh hưởng đến khả năng giải tỏa công suất các dự án nguồn điện trên địa bàn, tiềm ẩn nguy cơ quá tải và hạn chế khả năng khai thác công suất các nguồn điện khi đưa vào vận hành.
-
Quảng Trị rà soát tiến độ tái định cư đường sắt tốc độ cao Bắc - Nam -
Mức phạt tiền tối đa trong xử phạt hành chính chỉ áp dụng với một số lĩnh vực -
Tổng Bí thư, Chủ tịch nước Tô Lâm tiếp Chủ tịch Quốc hội Lào Sonexay Siphandone -
[Insight] Kinh tế vĩ mô cơ bản ổn định, các cân đối lớn được giữ vững -
Đắk Lắk thu được hơn 3.300 tỷ tiền sử dụng đất so với dự toán 6.090 tỷ đồng -
Kiên định mục tiêu tăng trưởng 2 con số và đặc biệt quan tâm kiểm soát lạm phát -
Giảm thuế xăng, hạ giá điện: Thêm dư địa kiểm soát lạm phát cuối năm
-
Từ hàng không số đến nhân lực: Airbus mở rộng dấu ấn tại Việt Nam
-
Công bố Top 50 Nhà tuyển dụng ưa thích nhất 2026 - MAE50
-
Công bố Top 500 Nhà tuyển dụng hàng đầu Việt Nam 2026
-
MIREYA - Khoa học từ Hàn Quốc, chăm sóc làn da bằng công thức đa cơ chế
-
Yamaha Motor Việt Nam chính thức trao tặng hệ thống lọc nước sạch cho xã Sơn Linh, tỉnh Quảng Ngãi
-
Cập nhật giá đơn vị Quỹ liên kết đơn vị của AIA Việt Nam ngày 4/11/2026
