Công trình Đường dây 500/220 kV Nho Quan - Phủ Lý - Thường Tín là công trình lưới điện truyền tải dài khoảng 80 km, với mục tiêu tăng cường khả năng liên kết lưới, truyền tải công suất của trục 500kV Nho Quan - Thường Tín và tăng cường cấp điện cho Trạm biến áp 220kV Phủ Lý, đáp ứng nhu cầu tăng trưởng phụ tải của các tỉnh Hà Nam, Ninh Bình, khu vực phía Nam Hà Nội và lân cận; tăng cường độ tin cậy, linh hoạt vận hành hệ thống lưới điện truyền tải 500-220kV khu vực.
![]() |
|

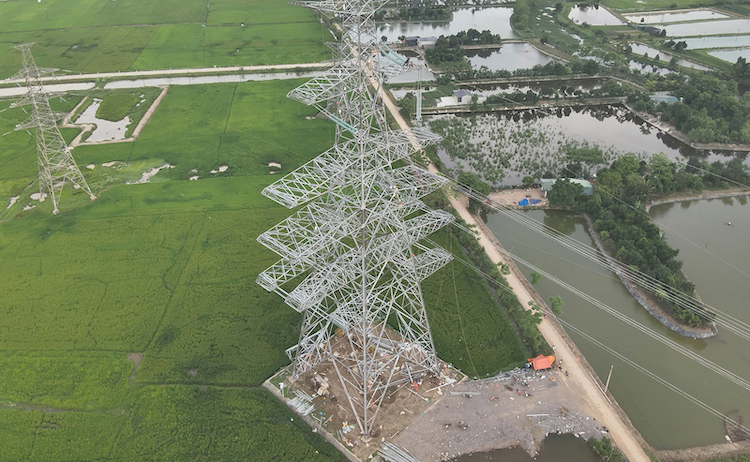

Các đơn vị thi công dựng cột, kéo dây đoạn tuyến đi chung 6 mạch của Dự án đường dây 500/220 kV Nho Quan – Phủ Lý – Thường Tín. |
Đoạn đi chung 6 mạch gồm 1 mạch Đường dây 500 kV Nho Quan - Thường Tín; 02 mạch Đường dây 220 kV Nho Quan - Thanh Nghị; 02 mạch Đường dây 220 kV Nho Quan - Phủ Lý; 01 mạch Đường dây 220 kV Nho Quan - Thanh Hóa, được bắt đầu từ cột xuất tuyến vị trí 01 - vị trí 12 thuộc địa bàn huyện Nho Quan, tỉnh Ninh Bình.
Theo yêu cầu của các cấp điều độ, đoạn tuyến đi chung 6 mạch này chia làm 2 giai đoạn: Giai đoạn 1 thi công từ vị trí 6 - 12 phải hoàn thành trước mùa nắng nóng năm nay nhằm đảm bảo cung cấp điện cho các địa phương liên quan. Giai đoạn 2 sẽ thi công vào sau mùa nắng nóng.
Khối lượng công việc chính bao gồm lắp dựng 6 vị trí (vị trí 6- 12); tháo hạ đoạn đường dây 110 kV để di chuyển đoạn đường dây 110 kV sau khi đúc móng, dựng cột các vị trí; tháo hạ dây dẫn, sứ, phụ kiện và kéo dây mới từ vị trí 6 đến vị trí 12 và đấu nối trả lại các đường dây 220kV hiện hữu theo kế hoạch cắt điện giai đoạn 1.
![]() |
| Lãnh đạo EVNNPT kiểm tra tiến độ thi công đoạn tuyến chung 6 mạch của Dự án Đường dây 500/220 kV Nho Quan - Phủ Lý - Thường Tín. |
Tại buổi kiểm tra công trường vào cuối tháng 4/2025, Tổng giám đốc EVNNPT Phạm Lê Phú cho biết, đoạn tuyến đi chung 6 mạch này có ý nghĩa rất quan trọng để hoàn trả cấp điện trở lại các đường dây 220 kV hiện hữu nhằm đảm bảo cung cấp điện cho các tỉnh Hà Nam và Ninh Bình trong mùa nắng nóng năm nay.
Việc thi công đoạn tuyến này rất phức tạp do tính chất là đoạn tuyến hỗn hợp (nhiều đường dây đi chung cột) giao chéo với nhiều tuyến đường dây khác.
Quá trình thực hiện thi công, có những thời điểm việc bố trí nhân lực của đơn vị thi công chưa kịp thời; công tác kiểm soát các điều kiện thi công của đơn vị quản lý dự án có thời điểm còn lúng túng, chậm chễ. Tuy nhiên, với sự chỉ đạo sát sao của Lãnh đạo EVNNPT trên tinh thần tổ chức thi công “xuyên lễ, xuyên ngày nghỉ”, làm việc “3 ca, 4 kíp” cùng với việc đôn đốc các đơn vị tham gia Dự án từ các Ban chức năng của EVNNPT, kết quả giai đoạn 1 của đoạn tuyến 6 mạch nêu trên đã hoàn thành đúng tiến độ.
Việc hoàn thành công trình là nỗ lực rất lớn của EVNNPT, NPMB cùng Truyền tải điện Ninh Bình (thuộc Công ty Truyền tải điện 1) trong việc phối hợp chặt chẽ với các cấp điều độ, nhà thầu thi công để đảm bảo tiến độ trong thời gian cắt điện phục vụ thi công.
-
