Chủ động đầu tư để đảm bảo lưới điện vận hành ổn định
Hiện nay, lưới điện truyền tải cấp điện cho khu vực miền Nam và Tây Nguyên (Lâm Đồng) gồm 81 trạm biến áp (TBA), trong đó có 18 TBA 500kV và 63 TBA 220kV, cùng hệ thống các đường dây 500 kV/220 kV kết nối nguồn điện trong khu vực.
Lưới điện truyền tải vận hành ổn định, tin cậy, nhưng vẫn có nhiều thời điểm các TBA phải vận hành đầy tải, thậm chí quá tải.
![]() |

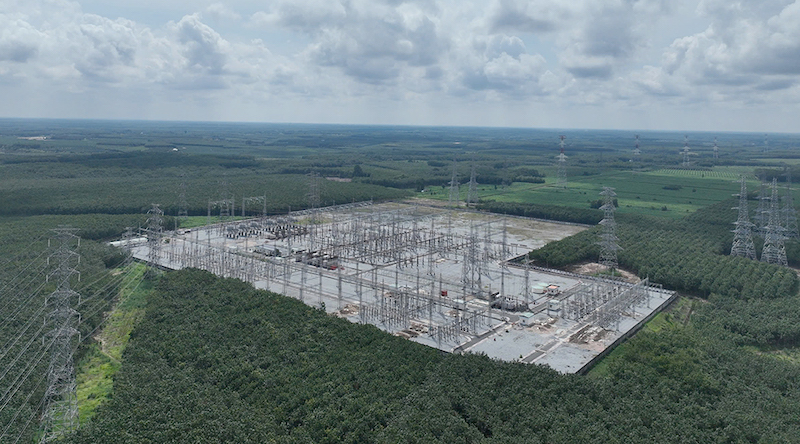

Trạm biến áp 500 kV Chơn Thành và đường dây đấu nối. |
Trong 9 tháng đầu năm 2025, một số máy biến áp 500 kV và 220 kV vận hành ở mức tải cao, đạt trên 80% định mức. Nhiều đường dây cũng ghi nhận tải cao trên 80% tại một số thời điểm, như: 220 kV Bến Cát - Chơn Thành, Long Bình - TBA 500 kV Long Thành, Long Thành - Phú Mỹ, Long Thành - An Phước, Thuận An - Hóc Môn…
Để đảm bảo cung cấp điện an toàn, liên tục, ổn định phục vụ phát triển kinh tế - xã hội các tỉnh, thành phố phía Nam, hiện nay Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đang triển khai 99 dự án lưới điện truyền tải, trong đó 28 dự án 500 kV và 71 dự án 220 kV (bao gồm một số dự án trên địa bàn TP. HCM).
Cụ thể, có 40 dự án đang thi công và 59 dự án đang trong giai đoạn chuẩn bị đầu tư. Nhiều dự án trong số này nhằm giải tỏa công suất các nguồn điện lớn, năng lượng tái tạo, cùng các dự án cấp bách được Thủ tướng giao hoàn thành trong năm 2025.
Nhìn chung, các dự án tại miền Nam gặp vướng mắc chủ yếu ở công tác bồi thường, giải phóng mặt bằng, thu hồi đất và quy hoạch kế hoạch sử dụng đất. Với các dự án đang trong giai đoạn chuẩn bị đầu tư, EVNNPT kiến nghị Tổng công ty Điện lực miền Nam (EVNSPC) phối hợp trong việc thỏa thuận vị trí trạm và hướng tuyến đường dây để triển khai đồng bộ.
Chung sức trong đầu tư xây dựng các dự án
Tại buổi làm việc, lãnh đạo hai đơn vị thống nhất hàng năm sẽ tổ chức họp và báo cáo EVN kết quả rà soát, thống nhất danh mục, tiến độ phối hợp đầu tư các dự án lưới điện truyền tải đồng bộ với lưới điện phân phối.
![]() |
EVNNPT và EVNSPC bàn việc phối hợp đầu tư trên địa bàn các tỉnh miền Nam. |
Hai bên cam kết thực hiện các dự án lưới điện truyền tải và phân phối trong các trạm 220 kV - 500 kV do EVNNPT quản lý, bảo đảm tiến độ đồng bộ với các dự án lưới điện phân phối do EVNSPC đầu tư.
Định kỳ hàng năm, EVNNPT và EVNSPC sẽ xây dựng danh mục, tiến độ các dự án đồng bộ trong năm tiếp theo, họp thống nhất và báo cáo EVN. Đồng thời, hai bên cam kết huy động tối đa nguồn lực để bảo đảm tiến độ.
Trong quá trình thực hiện, căn cứ tình hình phụ tải khu vực và thực tế triển khai, hai bên sẽ điều chỉnh tiến độ các dự án quan trọng, cấp bách cho phù hợp, nhằm khai thác hiệu quả nhất các công trình.
Hàng quý, hai bên sẽ gửi thông báo cập nhật tiến độ thực hiện các dự án đồng bộ vào ngày 5-10 của tháng đầu quý, đồng thời tổ chức các cuộc họp để giải quyết vướng mắc. Các thông tin về dự án phải được cập nhật kịp thời lên phần mềm Quản lý đầu tư xây dựng của EVN, bảo đảm đầy đủ, trung thực và chính xác.
![]() |
Tổng giám đốc EVNNPT Phạm Lê Phú mong muốn có sự phối hợp chặt chẽ từ EVNSPC để bảo đảm tiến độ các công trình truyền tải trong khu vực phía Nam. |
Tổng giám đốc EVNNPT Phạm Lê Phú cho biết, từ nay đến năm 2030, theo Quy hoạch điện VIII điều chỉnh, khối lượng đầu tư xây dựng lưới điện truyền tải là rất lớn. Vì vậy, EVNNPT mong muốn có sự phối hợp chặt chẽ từ EVNSPC để bảo đảm tiến độ.
Đối với việc đầu tư mới các ngăn lộ 110kV phục vụ khai thác phụ tải, EVNNPT đề nghị EVNSPC sớm thỏa thuận đấu nối để có cơ sở triển khai. Thời gian đầu tư lắp đặt ngăn lộ 110 kV thường kéo dài 18-24 tháng (trong trường hợp không cần mở rộng đất), do đó cần triển khai sớm để bảo đảm đóng điện đúng tiến độ.
Với danh mục các công trình giai đoạn 2026-2030 chưa phân công chủ đầu tư, hai bên thống nhất nguyên tắc: các công trình cải tạo, nâng công suất, đơn vị đang quản lý vận hành sẽ chủ động triển khai theo nhu cầu phụ tải và tình hình mang tải. Các công trình xây dựng mới (như trạm 220 kV cấp điện phụ tải, đường dây rẽ nhánh ngắn) EVNSPC sẽ xem xét, báo cáo EVN để được giao triển khai.
Ông Nguyễn Phước Đức, Tổng giám đốc EVNSPC cũng đồng tình với việc các đơn vị của hai Tổng công ty thường xuyên chia sẻ thông tin, cập nhật tiến độ để bảo đảm đồng bộ giữa lưới điện truyền tải và phân phối; đồng thời cam kết tiếp tục phối hợp chặt chẽ với EVNNPT trong giai đoạn 2026-2030.
Đối với các dự án cấp điện cho phụ tải, EVNSPC sẽ báo cáo EVN để đăng ký đầu tư. Với các dự án cấp bách đã giao EVNNPT làm chủ đầu tư, EVNSPC đề nghị EVNNPT đẩy nhanh tiến độ để sớm hoàn thành.
Lãnh đạo hai Tổng công ty khẳng định sự phối hợp chặt chẽ, nhịp nhàng và hiệu quả là hết sức cần thiết, nhằm bảo đảm an ninh năng lượng cho khu vực phía Nam cũng như hoàn thành nhiệm vụ EVN giao.

-
EVNNPT và EVNSPC tăng cường phối hợp trong đầu tư lưới điện truyền tải -
Cập nhật giá đơn vị Quỹ liên kết đơn vị của AIA Việt Nam ngày 24/9/2025 -
Guangri Elevator và tầm nhìn chiến lược tại Việt Nam -
Ông Lê Bằng An được bổ nhiệm Tổng giám đốc Hà Nội Metro -
Hai nhóm hàng dệt may xuất sang EAEU chịu biện pháp phòng vệ ngưỡng -
Green i-Park và KCN Liên Hà Thái: Thúc đẩy xúc tiến đầu tư, mở rộng hợp tác quốc tế -
Chủ tịch Vietjet: Mỗi chiếc máy bay được giao mang thêm niềm tin, việc làm và sự thịnh vượng
-
CumarGold Beauty - Thương hiệu mỹ phẩm thiên nhiên ứng dụng công nghệ cao
-
Công ty cổ phần Cảng Sài Gòn - Hiệp Phước gia hạn thời gian mời chào hợp tác đầu tư
-
SeABank ra mắt gói vay tín chấp SeAShop: Giải pháp vốn cho hộ kinh doanh
-
WTO mời thầu gói thầu thi công cọc khoan nhồi, tường vây khu cao tầng HH2 và HH3
-
Gamuda Land Việt Nam lần thứ 5 liên tiếp được vinh danh "Nơi làm việc tốt nhất châu Á"
-
Tiềm năng bất động sản dọc Đại lộ Hà Nội, sân bay Gia Bình
