Huy động tổng lực hoàn thành Dự án đường dây 500 kV Lào Cai - Vĩnh Yên
Nguyễn Hương - 15/07/2025 09:06

Dự án đường dây 500 kV Lào Cai - Vĩnh Yên không chỉ là một công trình hạ tầng năng lượng mà còn là biểu tượng của tinh thần đoàn kết, quyết tâm và trách nhiệm của toàn dân.

Với sự vào cuộc đồng bộ của các cấp chính quyền, sự hỗ trợ thiết thực của thanh niên tình nguyện và sự đồng thuận của nhân dân, dự án được kỳ vọng sẽ hoàn thành đúng tiến độ, góp phần quan trọng vào sự phát triển bền vững và an ninh năng lượng quốc gia.

Tỉnh Phú Thọ huy động tổng lực, cam kết bàn giao toàn bộ mặt bằng trước ngày 15/7/2025

Tuyến đường dây 500 kV đi qua địa bàn 18 xã của tỉnh Phú Thọ, với 195 vị trí móng cột. Đến nay, toàn bộ các vị trí móng đã được bàn giao. Tuy nhiên, hành lang tuyến vẫn còn nhiều vướng mắc cần được giải quyết gấp, tiến độ thi công đang được đẩy nhanh tối đa, không khí khẩn trương tất bật diễn ra trên khắp địa bàn tỉnh.

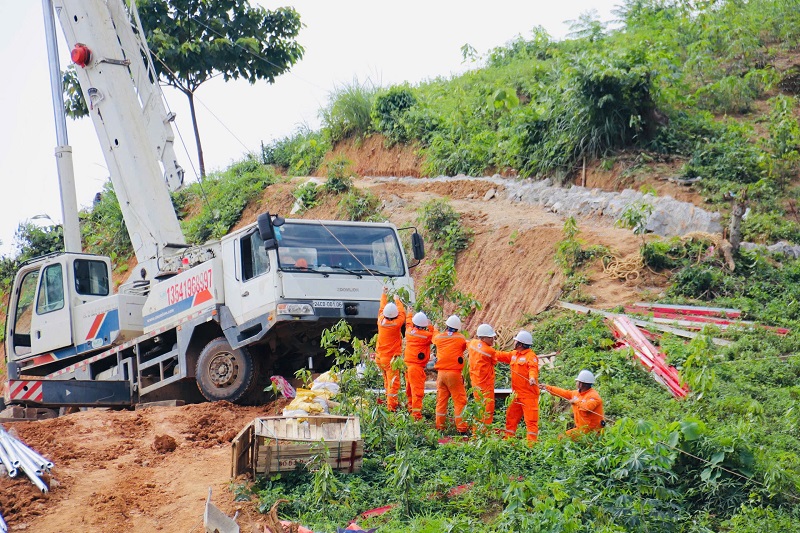

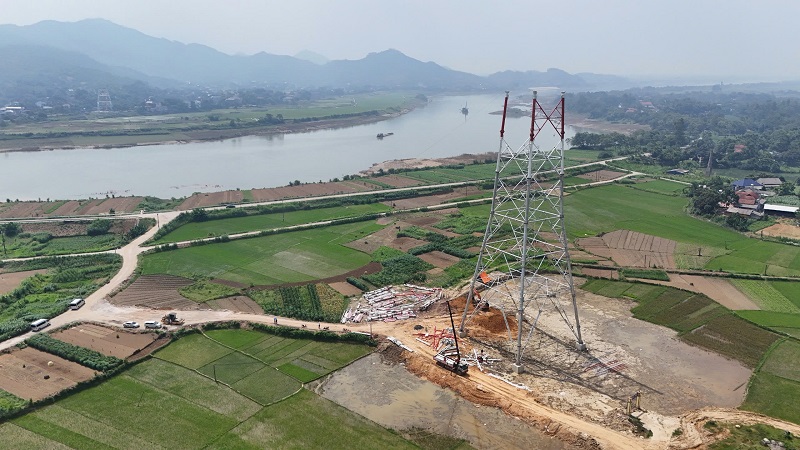

Cột VT369 ở xã Phù Ninh, tỉnh Phú Thọ, nằm trên những thửa đất trồng lúa và cây màu bên bờ sông Lô. Đây là một trong hai cột vượt sông cao 130m với khối lượng sắt thép mỗi cốt trên 351 tấn.

Anh Hồ Bá Thắng, thợ lắp cột thuộc một đơn vị miền Trung vừa được tăng cường ra công trình cho biết: “Để giải quyết móng cột điện số 369, công trường đã phải đổ hàng trăm mét khối cát tạo nền trên đất yếu. Hiện tại công trường vừa tổ chức thi công vừa khẩn trương tiếp nhận đầy đủ các loại vật tư thiết bị để chủ động sản xuất ngay cả khi gặp phải thời tiết xấu”.

Tại buổi làm việc ngày 8/7/2025 với Tập đoàn Điện lực Việt Nam (EVN) và chính quyền các địa bàn trong tỉnh, ông Trần Duy Đông, Chủ tịch UBND tỉnh Phú Thọ cho biết, mặc dù Phú Thọ mới bắt đầu vận hành theo mô hình chính quyền 2 cấp, nhưng tỉnh đã xác định công tác GPMB cho đường dây 500 kV là nhiệm vụ trọng tâm của cả hệ thống chính trị. Tất cả các ban, ngành cùng chính quyền xã có dự án đi qua cùng tập trung giải quyết, tháo gỡ nhanh, kịp thời như tinh thần Thủ tướng chỉ đạo: rõ việc, rõ người, rõ thời gian và rõ kết quả.

“Công tác GPMB đến nay cơ bản hoàn thành. Người dân đồng thuận, ủng hộ công trình. Chúng tôi nhận thức rõ: Dự án đường dây 500 kV không chỉ phục vụ lợi ích an ninh năng lượng quốc gia mà dự án cũng sẽ giúp cho Phú Thọ rất nhiều để nâng cao năng lực truyền tải phục vụ sự phát triển các khu công nghiệp trước mắt và lâu dài”, ông Đông nhấn mạnh.

EVN và UBND tỉnh Phú Thọ thống nhất bàn giao toàn bộ hành lang tuyến trước ngày 15/7/2025 để đơn vị thi công tổ chức chặt hạ cây cối, tháo dỡ vật kiến trúc, kéo dây và hoàn thành đóng điện đúng kế hoạch vào ngày 19/8/2025.

“Do vậy tỉnh xác định giải phóng mặt bằng cho dự án là nhiệm vụ chính trị quan trọng nhất trong tháng 7. Các sở, ngành, địa phương phải tập trung cao độ, sẵn sàng làm việc cả cuối tuần, chỉ bàn làm, không bàn lùi,” Chủ tịch UBND tỉnh Phú Thọ khẳng định.

UBND tỉnh Phú Thọ cũng chỉ đạo các xã tổ chức vận động, hỗ trợ người dân thu hoạch hoa màu, di dời tài sản, đồng thời phê duyệt nhanh các phương án bồi thường còn lại. Với tinh thần khẩn trương, tỉnh đang tập trung giải quyết dứt điểm các tồn tại, đặc biệt là tại các điểm còn vướng mắc liên quan đến tái định cư và hành lang an toàn.

Tuổi trẻ cả nước góp sức thi công, lan tỏa tinh thần tình nguyện vì công trình trọng điểm quốc gia

Song song với sự vào cuộc của chính quyền các cấp, tuổi trẻ cả nước cũng đang thể hiện vai trò xung kích trong hỗ trợ thi công dự án. Ngày 10/7/2025, Trung ương Đoàn TNCS Hồ Chí Minh phối hợp với EVN tổ chức Lễ phát động Đợt thi đua cao điểm tình nguyện tham gia hỗ trợ thi công tuyến đường dây 500 kV Lào Cai - Vĩnh Yên.

Tại 31 xã có tuyến đi qua, các cơ sở Đoàn đã ra quân đồng loạt, tổ chức các đội hình thanh niên tham gia phát quang hành lang tuyến, chặt hạ cây cối, hỗ trợ vận động người dân bàn giao mặt bằng. Mỗi xã đảm nhận ít nhất hai khoảng cột trong chiến dịch thi đua. Hơn 100 đoàn viên thanh niên được huy động từ các trường đại học, cao đẳng về địa phương hỗ trợ dọn dẹp, giải phóng hành lang với tổng diện tích lên đến 8.000 m2.

Hoạt động tuyên truyền về ý nghĩa của dự án cũng được triển khai sâu rộng qua hệ thống truyền thông của Đoàn Thanh niên và các nền tảng số, giúp nâng cao nhận thức, tạo sự đồng thuận và ủng hộ trong cộng đồng dân cư.

Với sự quyết liệt của chính quyền địa phương, sự chung tay hỗ trợ của tuổi trẻ cả nước, sự đồng thuận ủng hộ của người dân, chỉ sau 4 tháng ra quân đã hoàn thành 93% khối lượng công việc của một dự án khổng lồ có đường dây dài 229,5 km với 468 vị trí cột và đất phải giải phóng mặt bằng vị trí cột là trên 63 ha. Cùng với đó là phải đảm bảo cuộc sống cho 2.189 hộ dân sau khi giao đất có nơi ở mới. Riêng công trình khối lượng bê tông phải đổ lên tới 45.000 m3 và tiếp nhận 57.000 tấn cột thép cho toàn tuyến.

Trao đổi với phóng viên báo chí, ông Bùi Phương Nam - Giám đốc BQL Dự án Điện 1 cho biết, dự án đã nhận được sự quan tâm hỗ trợ giúp đỡ của cấp ủy, chính quyền địa phương nơi có đường dây đi qua. Người dân đồng thuận cao nên đã tình nguyện giao mặt bằng sớm. Đến ngày 10/7 trên 229,5 km đã đổ xong móng cột, tiếp tục lắp đặt cột và chuẩn bị kéo dây.

Ông Nam cho biết, gần 100% vị trí móng cột đã xong, nhiều khoảng néo đã bắt đầu cho kéo giải dây, công đoạn này phải là công nhân chuyên nghiệp mới làm được. Với tiến độ gấp rút hiện nay, các gói thầu gần như là không có hệ số lặp lại, mỗi nơi là một đội thi công thì mới kịp, như vậy là khá rủi ro. “Để đóng điện vào 19/8 chúng tôi đang rất quyết tâm, phải về đích trước ngày 15/8 để có mấy ngày kiểm tra, điều chỉnh, kết hợp giải phóng mặt bằng trong trường hợp vẫn còn người dân ở khu vực hành lang phóng điện. Phấn đấu sẽ cơ bản hoàn thành theo đúng tiến độ Thủ tướng giao”, ông Nam khẳng định.

Đường dây 500 kV Lào Cai - Vĩnh Yên: Khẩn trương thi công để về đích ngày 19/8
Trước mục tiêu “khánh thành vào ngày 19/8” mới được Thủ tướng Chính phủ đưa ra, các lực lượng thi công trên công trường Đường dây 500 kV...
