Cuộc họp diễn ra dưới sự chủ trì của Phó tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Tài Anh, Chủ tịch Hội đồng nghiệm thu cấp chủ đầu tư, cùng đại diện các Ban chuyên môn EVN, Ban Quản lý dự án Điện 2 (EVNPMB2), Nhà máy Nhiệt điện Vĩnh Tân 4, Công ty Truyền tải điện 3 và đại diện liên danh các nhà thầu.
Theo báo cáo của Hội đồng nghiệm thu cấp cơ sở, dự án Nhà máy điện mặt trời Phước Thái 2 được xây dựng tại xã Phước Hữu, tỉnh Khánh Hòa (trước đây là xã Phước Thái, huyện Ninh Phước, tỉnh Ninh Thuận), với quy mô công suất 87,5 MW (tương đương 100 MWp). Đây là công trình công nghiệp năng lượng cấp I, nhóm B, sử dụng công nghệ tấm quang điện hiệu suất cao kết hợp với hệ thống biến tần chuỗi hiện đại.
![]() |
| Hội đồng nghiệm thu cấp chủ đầu tư Dự án Nhà máy điện mặt trời Phước Thái 2 đã tiến hành họp và thống nhất nghiệm thu hoàn thành, đưa công trình vào sử dụng. |
Dự án đã hoàn thành toàn bộ các hạng mục thi công xây lắp và lắp đặt thiết bị chính, bao gồm 52.534 móng khung giá đỡ, 2.417 bộ khung giá đỡ tấm quang điện, 290 bộ biến tần công suất 300 kW và 14 trạm biến áp hợp bộ MVPS công suất 6.300 kVA.
Ngoài ra, các hạng mục phụ trợ như hệ thống hàng rào dài 4.132 mét, mạng lưới đường giao thông nội bộ 5,2 km và hệ thống thoát nước cũng đã được xây dựng đồng bộ, đảm bảo chất lượng theo hồ sơ thiết kế được phê duyệt.
Trong công tác quản lý chất lượng, dự án đã thực hiện đầy đủ các bước thí nghiệm, kiểm định thiết bị và hiệu chỉnh hệ thống. Hệ thống thông tin - SCADA phục vụ điều khiển và giám sát vận hành, cùng hệ thống đo đếm điện năng đã hoàn thiện và sẵn sàng cho việc kết nối truyền tải công suất lên lưới điện quốc gia. Đặc biệt, công tác an toàn phòng cháy chữa cháy của nhà máy đã được cơ quan chức năng kiểm tra và cấp văn bản chấp thuận kết quả nghiệm thu.
![]() |

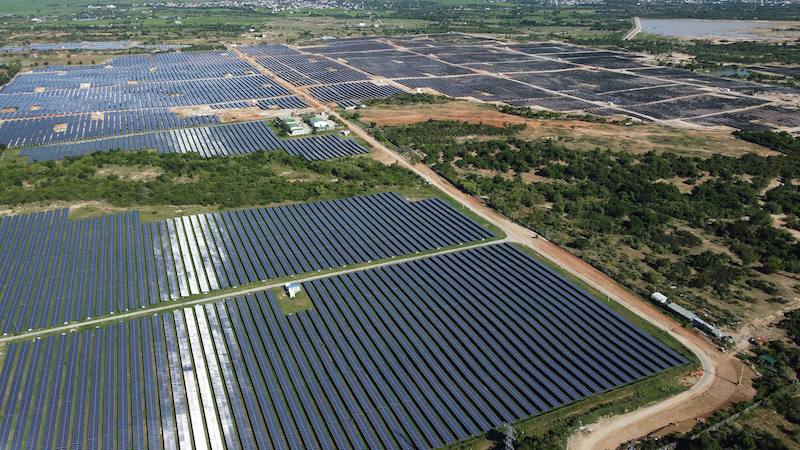

| Cụm nhà máy Điện mặt trời Phước Thái do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư nằm tại xã Phước Thái, huyện Ninh Phước (Ninh Thuận) bao gồm 3 nhà máy có tổng công suất 200 MW. Ảnh: Huy Hùng. |
Tại buổi làm việc, Hội đồng nghiệm thu cơ sở đánh giá các hạng mục công trình đều đạt yêu cầu về chất lượng và tuân thủ đầy đủ các quy chuẩn, tiêu chuẩn kỹ thuật cũng như hồ sơ thiết kế được phê duyệt, đảm bảo an toàn để đưa vào vận hành.
Mặc dù vẫn còn một số tồn tại nhỏ như công tác phát quang cây bụi, vệ sinh công nghiệp và hoàn thiện một số chi tiết kỹ thuật tại trạm biến áp, Liên danh nhà thầu Risen - Tasco cam kết khẩn trương xử lý dứt điểm các tồn tại nhỏ về vệ sinh công nghiệp và hoàn thiện hồ sơ hoàn công để bàn giao cho các đơn vị tiếp nhận quản lý vận hành theo đúng quy định.
Sau khi nghiệm thu, Nhà máy Nhiệt điện Vĩnh Tân 4 sẽ bố trí nhân lực tiếp nhận vận hành nhà máy dưới sự hướng dẫn của nhà thầu, trong khi Công ty Truyền tải điện 3 sẽ tiếp nhận vận hành các ngăn lộ 22 kV để đảm bảo dự án vận hành an toàn và hiệu quả.
Để đảm bảo tính pháp lý và vận hành an toàn, Chủ tịch Hội đồng nghiệm thu yêu cầu EVNPMB2 khẩn trương rà soát, hoàn thiện báo cáo thí nghiệm và hồ sơ dự án đảm bảo chuẩn hóa về thời gian, thông số kỹ thuật, sẵn sàng phục vụ công tác thanh kiểm tra của cơ quan quản lý nhà nước.
![]() |

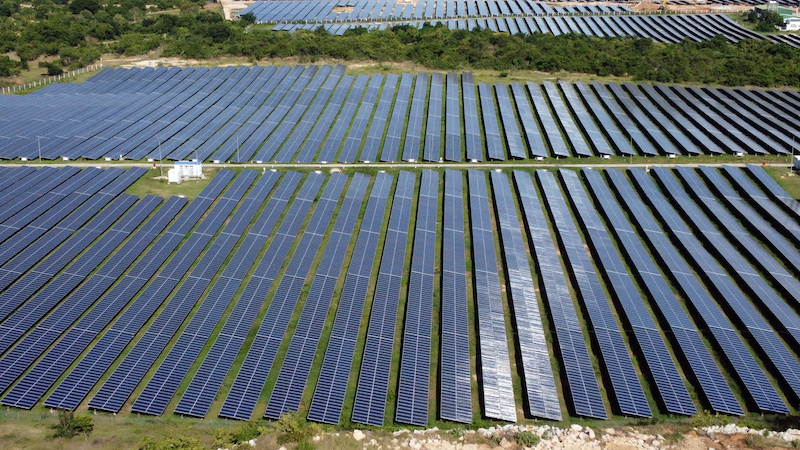

| Công suất lắp đặt của điện mặt trời Phước Thái 2 là 100 MWp và Phước Thái 3 là 50 MWp, với tổng mức đầu tư khoảng 4.209 tỷ đồng. Ảnh: Huy Hùng. |
Đối với các vấn đề còn tồn tại, Phó tổng giám đốc Nguyễn Tài Anh chỉ đạo phân loại rõ thành hai nhóm: các hạng mục bắt buộc xử lý theo thời hạn và các hạng mục cần tiếp tục theo dõi; đồng thời yêu cầu hoàn tất bàn giao thiết bị dự phòng và mã code vận hành trong tháng 1/2026.
Trên cơ sở thống nhất của các thành viên Hội đồng, Phó tổng giám đốc Nguyễn Tài Anh quyết định nghiệm thu, đưa công trình vào sử dụng với điều kiện phải hoàn tất biên bản kiểm tra của Sở Công Thương theo quy định.
Phó tổng giám đốc EVN giao Nhà máy Nhiệt điện Vĩnh Tân 4 tiếp nhận vận hành an toàn, đồng thời yêu cầu EVNPMB2 tập trung xử lý dứt điểm các tồn tại để sớm quyết toán hợp đồng. Về công tác tổ chức lễ khánh thành, Phó tổng giám đốc lưu ý các đơn vị phối hợp chặt chẽ với UBND tỉnh và các sở ngành địa phương để tổ chức buổi lễ trang trọng, tiết kiệm, đảm bảo đúng các thủ tục quy định.
Việc đưa Nhà máy điện mặt trời Phước Thái 2 vào hoạt động không chỉ góp phần quan trọng vào mục tiêu phát triển năng lượng tái tạo của Chính phủ mà còn tăng cường nguồn cung cấp điện cho hệ thống quốc gia, thúc đẩy phát triển kinh tế bền vững cho khu vực.
-
TP.HCM muốn khởi công kéo dài metro số 2 đến ranh tỉnh Tây Ninh trong quý IV/2026 -
Xuất khẩu nông sản gắn với xây dựng nền nông nghiệp hiện đại, sinh thái, giá trị gia tăng cao -
Quảng Trị yêu cầu đẩy nhanh tiến độ dự án Trung tâm Bảo trợ xã hội -
Đà Nẵng hỗ trợ hơn 4,6 tỷ đồng cho doanh nghiệp, hộ kinh doanh năm 2027 -
Cần Thơ đầu tư gần 160 tỷ đồng gia cố khẩn cấp sạt lở bờ sông Hậu tại xã Cù Lao Dung -
Đột phá quy hoạch, kỳ vọng diện mạo tương lai của phường Vĩnh Hưng -
Quảng Trị: Hoàn thành giải phóng mặt bằng đường hai đầu cầu sông Hiếu trong tháng 9
-
Thúc đẩy hợp tác trong lĩnh vực năng lượng giữa EVN và bang Tây Úc -
EVNPMB1 tập trung tháo gỡ vướng mắc, tăng tốc các dự án trọng điểm -
AMATA City Phú Thọ bổ sung 1.443,8 tỷ đồng vốn tín dụng cho giai đoạn 1 -
Sài Gòn Light Event thể hiện năng lực tổ chức Lễ xuất quân Trường Tươi Đồng Nai -
Vạn Phúc City: Nhà phố hưởng lợi từ nhịp sống đô thị ven sông -
Hành trình khám phá miền Trung qua những giá trị văn hóa đặc sắc
