-
Bộ trưởng Bộ Công an lý giải sự cần thiết bỏ hình phạt tử hình một số tội danh
-
Quan hệ Việt Nam - Ba Lan mở ra giai đoạn hợp tác mới
-
Khánh Hòa đẩy nhanh tiến độ xử lý, khai thác nhà, đất dôi dư sau sắp xếp
-
Hơn 10.400 cơ sở nhà, đất công chưa hoàn thành xử lý, TP.HCM mới đạt 5%
-
Kéo giảm giá đất, lo chỗ ở ổn định cho dân -
TP.HCM chấn chỉnh việc chậm trễ trong đấu giá đất công
Dự án 20.000 MW điện gió ngoài khơi có quy mô 1,5 triệu tỷ đồng
Trong văn bản gửi Thành ủy và UBND TP. Cần Thơ, Công ty cổ phần Điện gió ngoài khơi Sông Hậu đã đề nghị chấp thuận chủ trương cho phép doanh nghiệp nghiên cứu, khảo sát dự án Nhà máy điện gió ngoài khơi tại TP. Cần Thơ. Điều đáng chú ý là doanh nghiệp này mới được cấp đăng ký lần đầu ngày 20/6/2026, chỉ hai ngày trước khi gửi đề xuất.
Theo hồ sơ đăng ký, Công ty cổ phần Điện gió ngoài khơi Sông Hậu có vốn điều lệ 2.000 tỷ đồng, do Tập đoàn Hoà Phát góp 30% vốn điều lệ, tỷ phú Trần Đình Long - Chủ tịch HĐQT của Tập đoàn Hoà Phát góp 20%, ông Trần Đăng Khoa (thường được biết tới với tên gọi Khoa “Keangnam”, Khoa "khàn") góp 20% và Công ty cổ phần Đầu tư KVS nắm 30%; có trụ sở tại TP. Cần Thơ.
Người đại diện theo pháp luật là ông Trần Đăng Khoa, giữ chức Chủ tịch HĐQT trị kiêm Tổng giám đốc.
![]() |

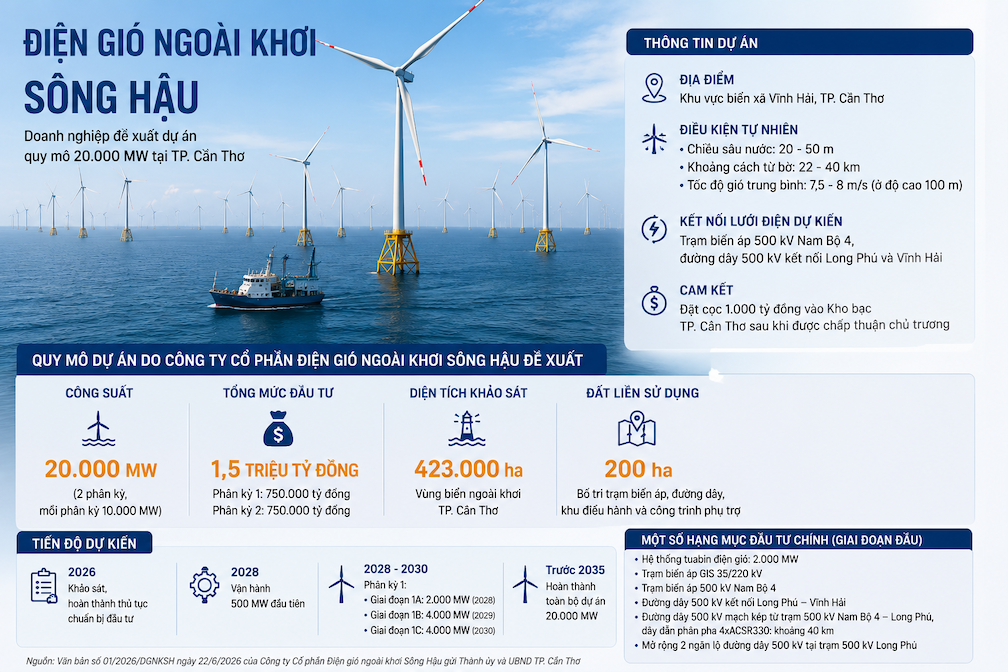

| Quy mô dự án điện gió ngoài khơi 20.000 MW co Công ty cổ phần Đầu tư Sông Hậu đề xuất. |
Công ty cổ phần Điện gió ngoài khơi Sông Hậu cho biết, đã phối hợp với Viện Năng lượng (Bộ Công Thương) nghiên cứu sơ bộ, đánh giá tiềm năng phát triển điện gió ngoài khơi khu vực ven biển TP. Cần Thơ trước khi đề xuất được chấp thuận chủ trương khảo sát dự án.
Theo doanh nghiệp, khu vực này có điều kiện thuận lợi để phát triển điện gió ngoài khơi quy mô lớn, phù hợp với định hướng phát triển năng lượng tái tạo của quốc gia cũng như quy hoạch phát triển của địa phương.
Theo đề xuất, Dự án dự kiến đặt tại khu vực biển xã Vĩnh Hải, TP. Cần Thơ, với công suất lên tới 20.000 MW.
Doanh nghiệp dự kiến chia dự án thành hai phân kỳ, mỗi phân kỳ có quy mô 10.000 MW. Trong đó, phân kỳ 1 tiếp tục được chia thành ba giai đoạn gồm 2.000 MW - 4.000 MW - 4.000 MW, dự kiến hoàn thành lần lượt vào các năm 2028, 2029 và 2030.
Phân kỳ 2 có quy mô 10.000 MW, triển khai đồng thời với phân kỳ 1 và hướng tới hoàn thành trước năm 2035.
Tổng mức đầu tư sơ bộ được doanh nghiệp đưa ra khoảng 1,5 triệu tỷ đồng, trong đó riêng phân kỳ 1 khoảng 750.000 tỷ đồng và phân kỳ 2 khoảng 750.000 tỷ đồng.
Đối với giai đoạn đầu của dự án, doanh nghiệp đề xuất đầu tư hệ thống tuabin điện gió công suất 2.000 MW, xây dựng trạm biến áp GIS 35/220 kV, trạm biến áp 500 kV Nam Bộ 4 cùng hệ thống đường dây truyền tải 500 kV kết nối với khu vực Long Phú và Vĩnh Hải nhằm giải tỏa công suất phát điện.
Doanh nghiệp cam kết đặt cọc 1.000 tỷ đồng
Theo hồ sơ gửi TP. Cần Thơ, doanh nghiệp đánh giá khu vực nghiên cứu có nhiều điều kiện thuận lợi để phát triển điện gió ngoài khơi.
Cụ thể, vùng viển nghiên cứu đầu tư có diện tích khoảng 423.000 ha, với chiều sâu nước từ 20-50 m, khoảng cách từ bờ từ 22-40 km. Theo kết quả khảo sát sơ bộ được doanh nghiệp viện dẫn, tốc độ gió trung bình tại khu vực ngoài khơi đạt từ 7,5-8 m/s ở độ cao 100 m, được đánh giá phù hợp để phát triển các tuabin điện gió công suất lớn thế hệ mới, hiệu suất cao.
Ngoài diện tích khảo sát trên biển, doanh nghiệp cũng đề xuất sử dụng khoảng 200 ha đất liền để bố trí các công trình phụ trợ như trạm biến áp, hành lang đường dây 220 kV và 500 kV, khu điều hành cùng các hạng mục kỹ thuật khác.
![]() |
| Tập đoàn Hoà Phát và cá nhân tỷ phú Trần Đình Long tham gia gốp 50% vốn điều lệ tại Công ty cổ phần Đầu tư Điện gió ngoài khơi Sông Hậu. |
Trong văn bản, Công ty cổ phần Điện gió ngoài khơi Sông Hậu cho rằng việc sớm cho phép khảo sát sẽ góp phần hiện thực hóa các mục tiêu phát triển năng lượng tái tạo theo Nghị quyết số 70-NQ/TW của Bộ Chính trị và Quy hoạch điện VIII điều chỉnh, đồng thời tạo thêm nguồn cung điện sạch cho khu vực Nam Bộ.
Doanh nghiệp cũng cam kết đặt cọc 1.000 tỷ đồng vào kho bạc của TP. Cần Thơ sau khi được chấp thuận chủ trương khảo sát. Đồng thời, doanh nghiệp đề xuất được thực hiện song song nhiều thủ tục chuẩn bị đầu tư nhằm rút ngắn thời gian triển khai, với mục tiêu hoàn thành các thủ tục trong khoảng 12 tháng.
Tiến độ đưa vào vận hành các tổ máy điện gió có tổng công suất là 500 MW đầu tiên là 24 tháng, tính từ hiện tại và hoàn thiện toàn bộ phân kỳ 1 vào 2030 và hoàn thiện toàn bộ phân kỳ 2 vào năm 2035.
Để đảm bảo tiến độ này, nhà đầu tư cũng đề xuất Thành ủy và UBND TP. Cần Thơ chỉ đạo triển khai cơ chế đặc thù, hỗ trợ nhà đầu tư thực hiện đồng thời các thủ tục để tối ưu thời gian trên cơ sở tuân thủ quy định pháp luật.
-
Kéo giảm giá đất, lo chỗ ở ổn định cho dân -
TP.HCM chấn chỉnh việc chậm trễ trong đấu giá đất công -
Nâng cao hiệu quả đối ngoại, chuyển cam kết quốc tế thành kết quả thực chất -
Tổng Bí thư, Chủ tịch nước Tô Lâm đề nghị tăng cường hợp tác Việt Nam - Dominica -
Chủ tịch Quốc hội đề nghị Việt Nam - Ba Lan mở rộng hợp tác kinh tế, nghị viện -
Tổng Bí thư, Chủ tịch nước Tô Lâm tiếp Thủ tướng Ba Lan Donald Tusk -
Đối ngoại toàn diện ở tầm cao mới: Chủ động kiến tạo môi trường phát triển
-
Công bố Top 10 Nơi làm việc tốt nhất Việt Nam 2026 ngành Truyền thông - Quảng cáo - Nội dung số
-
Công bố Top 10 Nơi làm việc tốt nhất Việt Nam 2026 ngành Năng lượng - Dầu khí
-
BAF tiếp tục mở rộng đầu tư tại Gia Lai với dự án chế biến thực phẩm 1.250 tỷ đồng
-
Rankpage chính thức hoạt động tại Việt Nam với mô hình agency đa quốc gia về SEO và AI
-
ROX Group năm thứ 6 liên tiếp được vinh danh tại APEA, khẳng định nội lực phát triển
-
Sơn JYMEC có 34 sản phẩm đạt Thương hiệu Quốc gia Việt Nam năm 2026
