Cuộc họp diễn ra sau khi Thủ tướng Phạm Minh Chính có chuyến thị sát công trường Dự án Nhà máy Nhiệt điện Quảng Trạch 1 vào ngày 2/6 vừa qua.
Dự án Nhiệt điện Quảng Trạch 1 gồm 2 tổ máy, tổng công suất 1.403 MW đã khởi công vào tháng 12/2021. Đến nay, tiến độ tổng thể dự án đã đạt 60,56%.
Trong đó, đã hoàn thành các hạng mục thi công như: cọc khoan nhồi; gia cố nền bằng cọc xi măng đất (cọc CDM) khu vực kho than; móng nhà tua bin tổ máy 1 và tổ máy 2; móng lò hơi tổ máy 1 và tổ máy 2; ông khói (bê tông); móng nhà điều khiển trung tâm; một số móng bồn bể khu vực xử lý nước…
![]() |

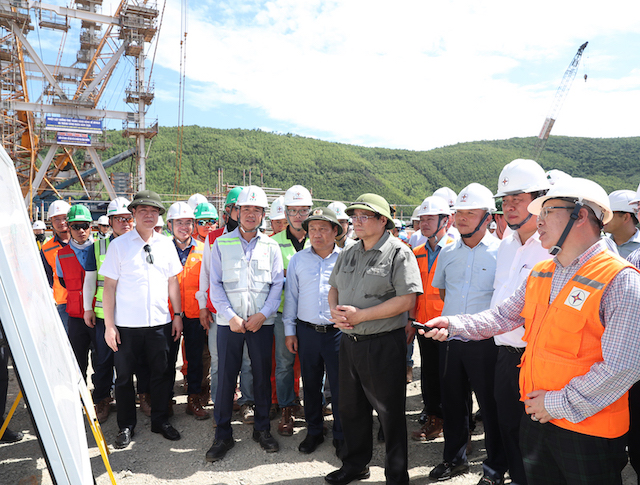

Thủ tướng Chính phủ kiểm tra công trường Nhà máy nhiệt điện Quảng Trạch 1 ngày 2/6 |
Tuy nhiên, quá trình triển khai các dự án của Trung tâm Điện lực Quảng Trạch nói chung, Dự án Nhà máy nhiệt điện Quảng Trạch 1 nói riêng vẫn gặp một số khó khăn, thách thức.
Để đảm bảo tiến độ hoàn thành các dự án như trên, EVN/Ban QLDA Điện 2 kiến nghị Thủ tướng Chính phủ chỉ đạo UBND tỉnh Quảng Bình tiếp tục hỗ trợ EVN/EVNPMB2 đẩy nhanh tiến độ thực hiện công tác bồi thường giải phóng mặt bằng, đặc biệt là phạm vi tuyến ống nước ngọt, công tác bố trí tái định cư và quy hoạch bãi đổ thải; chỉ đạo với các bộ, ngành liên quan tiếp tục hỗ trợ tạo điều kiện EVN trong quá trình triển khai các dự án.
Tại cuộc làm việc của Văn phòng Ban chỉ đạo, EVN và đại diện lãnh đạo tỉnh Quảng Bình, các vướng mắc này đã được trao đổi chi tiết để có thể tháo gỡ nhanh chóng.
![]() |
UBND tỉnh Quảng Bình làm việc với Văn phòng Ban chỉ đạo các dự án trọng điểm ngành năng lượng và EVN |
Cụ thể, tại Dự án NMNĐ Quảng Trạch I vẫn chưa hoàn thành công tác bồi thường, giải phóng mặt bằng cho hạng mục kênh nhận nước làm mát, tuyến đường ống cung cấp nước ngọt, khu vực băng tải than, đường ống xả nước làm mát, hạng mục bãi xỉ.
Riêng tại khu vực các chòm 1, 2, 3 thôn Vịnh Sơn, hiện trạm bơm cấp nước của Công ty cấp nước Hòn La chưa được lập phương án bồi thường; còn 52 thửa đất sản xuất nông nghiệp do UBND xã Quảng Đông quản lý và cây trồng của các hộ dân thuộc chòm 3 chưa hoàn thành công tác bồi thường.
Đối với Dự án LNG Quảng Trạch II, hiện còn 1 hộ dân chưa nhận tiền bồi thường và 9 hộ chưa nhận tiền hỗ trợ hoa màu; có 28 thửa đất chưa được UBND xã Quảng Đông thực hiện hoàn thành xác nhận nguồn gốc sử dụng đất...
Về công tác tái định cư, đến nay vẫn chưa xác định quy mô đầu tư xây dựng khu tái định cư giai đoạn 4…
Phó chủ tịch UBND tỉnh Quảng Bình Phan Phong Phú nhấn mạnh, các dự án tại Trung tâm Điện lực Quảng Trạch có ý nghĩa đặc biệt quan trọng trong việc bảo đảm an ninh năng lượng quốc gia và sự phát triển kinh tế - xã hội của tỉnh. Do đó, các sở, ban, ngành, địa phương liên quan cần phối hợp chặt chẽ với chủ đầu tư để kịp thời tháo gỡ các khó khăn, vướng mắc, đẩy nhanh tiến độ bồi thường, giải phóng mặt bằng.
![]() |

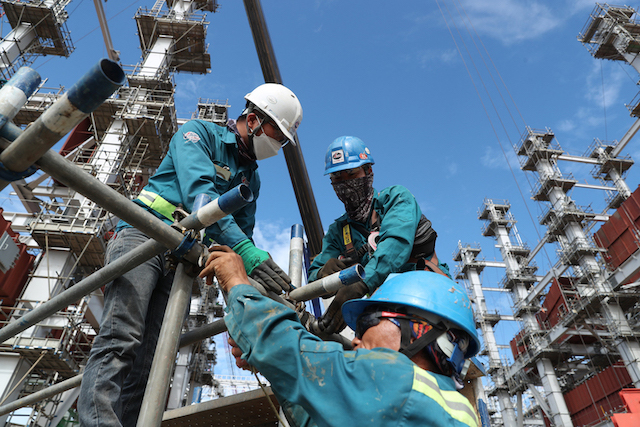

Thi công trên công trường Dự án nhiệt điện Quảng Trạch 1 |
Đối với những vướng mắc tại hạng mục tuyến ống cung cấp nước ngọt cho NMNĐ Quảng Trạch I, Phó chủ tịch UBND tỉnh yêu cầu cần tập trung chỉ đạo để cơ bản hoàn thành trước ngày 20/6.
Các trường hợp đã được phê duyệt phương án bồi thường, giải phóng nhưng không được chấp hành, cần thực hiện các biện pháp hành chính theo quy định của pháp luật; đối với 19 thửa đất ở khu vực bãi xỉ, UBND xã Quảng Đông phải hoàn thành xác nhận nguồn gốc đất trước ngày 20/6, Phó chủ tịch UBND tỉnh Phan Phong Phú nhấn mạnh.
Về phương án đầu tư xây dựng trạm bơm nước của Trạm rađa 535, lãnh đạo tỉnh yêu cầu huyện Quảng Trạch hoàn thành các thủ tục liên quan trước ngày 30/6; đối với phương án bồi thường trạm bơm nước của Công ty cấp nước Hòn La, giao Ban Quản lý Khu Kinh tế tỉnh chủ trì, phối hợp với các cơ quan, đơn vị chức năng để có phương án kiểm đếm bắt buộc bảo đảm theo quy định trước ngày 15/6. Về công tác tái định cư và bến neo đậu tàu thuyền, đồng chí Phó chủ tịch UBND tỉnh Phan Phong Phú yêu cầu UBND huyện Quảng Trạch xác định rõ quy mô đầu tư xây dựng khu tái định cư giai đoạn 4; đồng thời khẩn trương thực hiện các thủ tục liên quan đến bến neo đậu tàu thuyền và báo cáo UBND tỉnh trước ngày 10/6, lãnh đạo UBND tỉnh yêu cầu.
Phó chủ tịch UBND tỉnh cũng chỉ đạo các sở, ban, ngành liên quan căn cứ chức năng nhiệm vụ được giao tích cực phối hợp Ban Quản lý dự án Điện 2 để kịp thời tháo gỡ vướng mắc trong công tác bồi thường, giải phóng mặt bằng nhằm bảo đảm tiến độ các dự án trọng điểm ngành năng lượng.

-
Hà Nội triển khai Nghị quyết thu hút nhà đầu tư chiến lược -
Nút giao An Phú tiếp tục chậm tiến độ, dự kiến cuối năm 2026 mới hoàn thành -
Tháo gỡ khó khăn, vướng mắc trong triển khai dự án công nghệ thông tin sử dụng vốn ngân sách -
Cần Thơ đẩy nhanh tiến độ các công trình, dự án hạ tầng cấp bách, trọng điểm -
TP. Huế lập 3 tổ công tác giải quyết thủ tục hành chính trong lĩnh vực đất đai -
Công nghiệp hóa, hiện đại hóa cần sự đóng góp rất lớn của khu vực FDI -
Đắk Lắk cần hơn 807 ha đất để phục vụ dự án đường sắt cao tốc Bắc - Nam
-
C.P. Việt Nam ghi dấu ấn tại khu vực ASEAN với 2 giải thưởng danh giá
-
AstraZeneca Việt Nam: Kiến tạo môi trường làm việc truyền cảm hứng vì tương lai y tế bền vững
-
Phú Long khẳng định giá trị thương hiệu với giải thưởng HR Asia 2025
-
DEEP C lần thứ hai liên tiếp được vinh danh “Nơi làm việc tốt nhất châu Á”
-
FWD Việt Nam - Nơi nuôi dưỡng tiềm năng từ sự thấu hiểu và đa dạng
-
Đầu tư năng lượng - Chìa khóa cho tăng trưởng kinh tế bền vững
