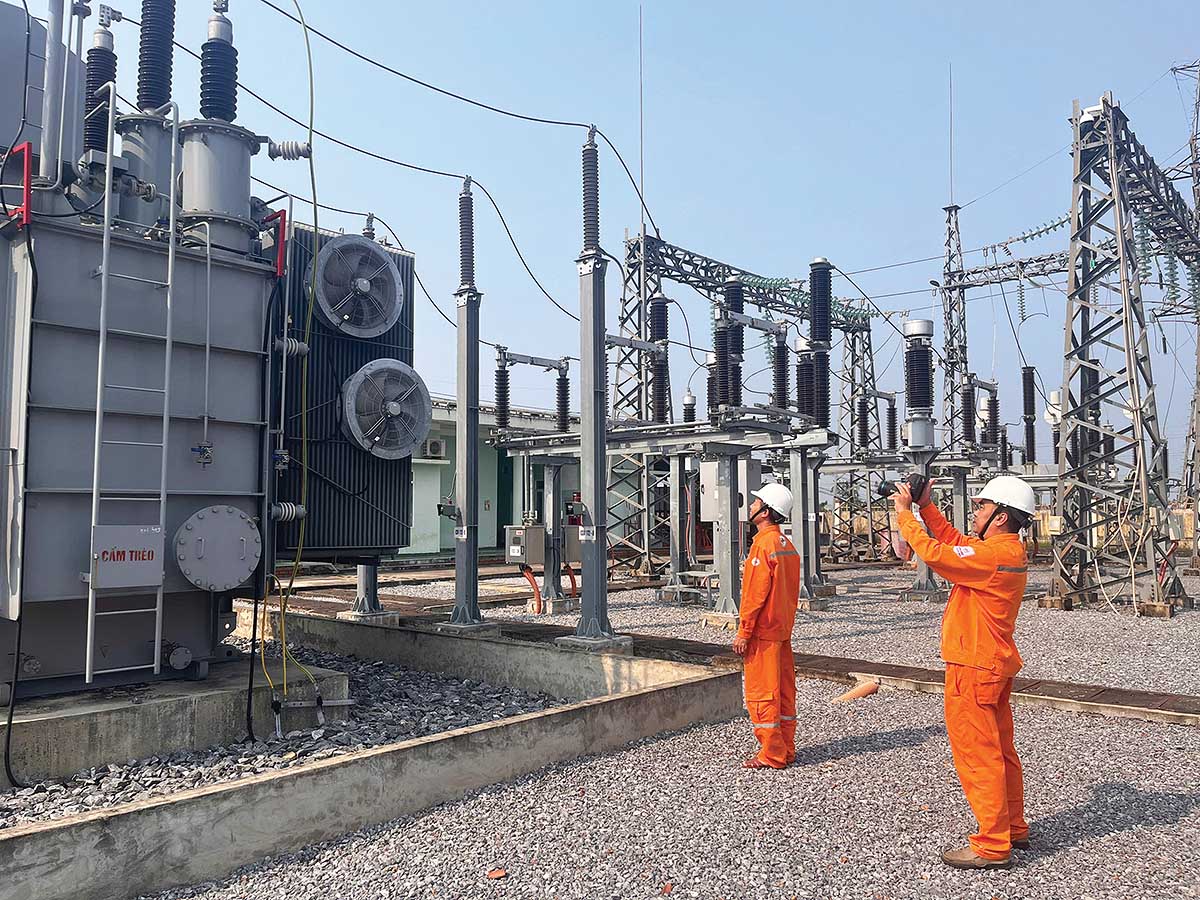

| Quảng Trị đề nghị EVN tăng cường triển khai, nâng cấp các dự án đấu nối trên địa bàn tỉnh (Ảnh: P.V) |
Phụ thuộc vào năng lực truyền tải điện
Mới đây, Công ty cổ phần Đầu tư năng lượng Vĩnh Hưng đã đề xuất triển khai hai dự án năng lượng tại Quảng Trị gồm Nhà máy điện mặt trời Quảng Bình 1 và Nhà máy điện mặt trời Quảng Bình 2.
Hai dự án được đề xuất thực hiện tại khu vực xã Đông Trạch. Trong đó, Nhà máy điện mặt trời Quảng Bình 1 có diện tích sử dụng đất dự kiến 92,9 ha, công suất 120 MW, tổng mức đầu tư 1.362 tỷ đồng. Nhà máy điện mặt trời Quảng Bình 2 có diện tích sử dụng đất 79,6 ha, công suất 80 MW, tổng vốn đầu tư 1.138 tỷ đồng. Theo đề xuất, cả hai dự án dự kiến đấu nối chuyển tiếp vào đường dây 220 kV mạch kép Đồng Hới - Ba Đồn.
Nút thắt lớn nhất của năng lượng Quảng Trị hiện nay không nằm ở nguồn điện, mà ở khả năng truyền tải và giải tỏa công suất.
Tuy nhiên, vấn đề đấu nối và giải tỏa công suất vẫn là nỗi lo của nhà đầu tư. Ông Phạm Hồ Hoàng Long, Giám đốc Công ty cổ phần Đầu tư năng lượng Vĩnh Hưng cho biết, tại cuộc họp với UBND tỉnh Quảng Trị và các sở, ngành liên quan, đơn vị truyền tải điện đánh giá hệ thống hiện tại vẫn có thể đáp ứng khả năng đấu nối của hai dự án. Dù vậy, trong vòng 2 - 3 năm tới, khi nhu cầu đấu nối và giải tỏa công suất các nguồn điện trên địa bàn tăng nhanh, khả năng truyền tải của hệ thống có thể chịu áp lực đáng kể.
“Từ những đánh giá trên, tại cuộc họp, các sở, ngành liên quan cũng đã đề nghị doanh nghiệp chúng tôi nghiên cứu, tính toán kỹ hiệu quả đầu tư nhằm hạn chế rủi ro trong quá trình triển khai dự án”, ông Long nói.
Liên quan đến đề xuất này, Phó chủ tịch UBND tỉnh Quảng Trị Lê Đức Tiến đề nghị các sở, ban, ngành phối hợp đánh giá khả năng giải tỏa công suất của dự án, đồng thời nghiên cứu các phương án xử lý trong trường hợp hệ thống chưa đáp ứng yêu cầu truyền tải.
Phó chủ tịch UBND tỉnh giao Sở Công thương chủ trì rà soát hiện trạng hệ thống đường dây, trạm điện; làm việc với đơn vị truyền tải điện để đánh giá khả năng giải tỏa công suất, từ đó xây dựng lộ trình đầu tư phù hợp cho các dự án trong thời gian tới.
![]() |
Tăng tốc đầu tư hạ tầng lưới điện
Theo Sở Công thương Quảng Trị, tại các quyết định phê duyệt bổ sung, cập nhật Kế hoạch thực hiện Quy hoạch Phát triển điện lực quốc gia thời kỳ 2021 - 2030, tầm nhìn đến năm 2045 (Quy hoạch điện VIII) và Quy hoạch điện VIII điều chỉnh, tổng công suất nguồn điện của Quảng Trị đến năm 2030 đạt 12.963,4 MW; tổng công suất nguồn điện quy hoạch giai đoạn 2031 - 2035 là 3.892,8 MW.
Đến nay, toàn tỉnh có 39 dự án năng lượng với tổng công suất hơn 1.569 MW đã phát điện và vận hành thương mại. Trong đó có 24 dự án điện gió với tổng công suất 1.102,2 MW, 11 dự án thủy điện công suất 181,5 MW, 4 dự án điện mặt trời mặt đất công suất 159,2 MW và 1.204 hệ thống điện mặt trời mái nhà với tổng công suất 126,7 MW.
Bên cạnh đó, Quảng Trị còn có 5 dự án nhiệt điện với tổng công suất 6.063 MW dự kiến đưa vào vận hành trong giai đoạn 2025 - 2030 và 1 dự án nhiệt điện dự kiến vận hành trong giai đoạn 2031 - 2035.
Đối với điện gió, tỉnh hiện có 24 dự án đã vận hành với tổng công suất 1.102 MW và 8 dự án khác đang được triển khai xây dựng với công suất 316 MW. Đối với điện mặt trời, Quảng Trị có 4 dự án đã đi vào vận hành với tổng công suất 159,2 MW; đồng thời có 17 dự án nằm trong danh mục Quy hoạch điện VIII điều chỉnh với tổng công suất 1.261 MW.

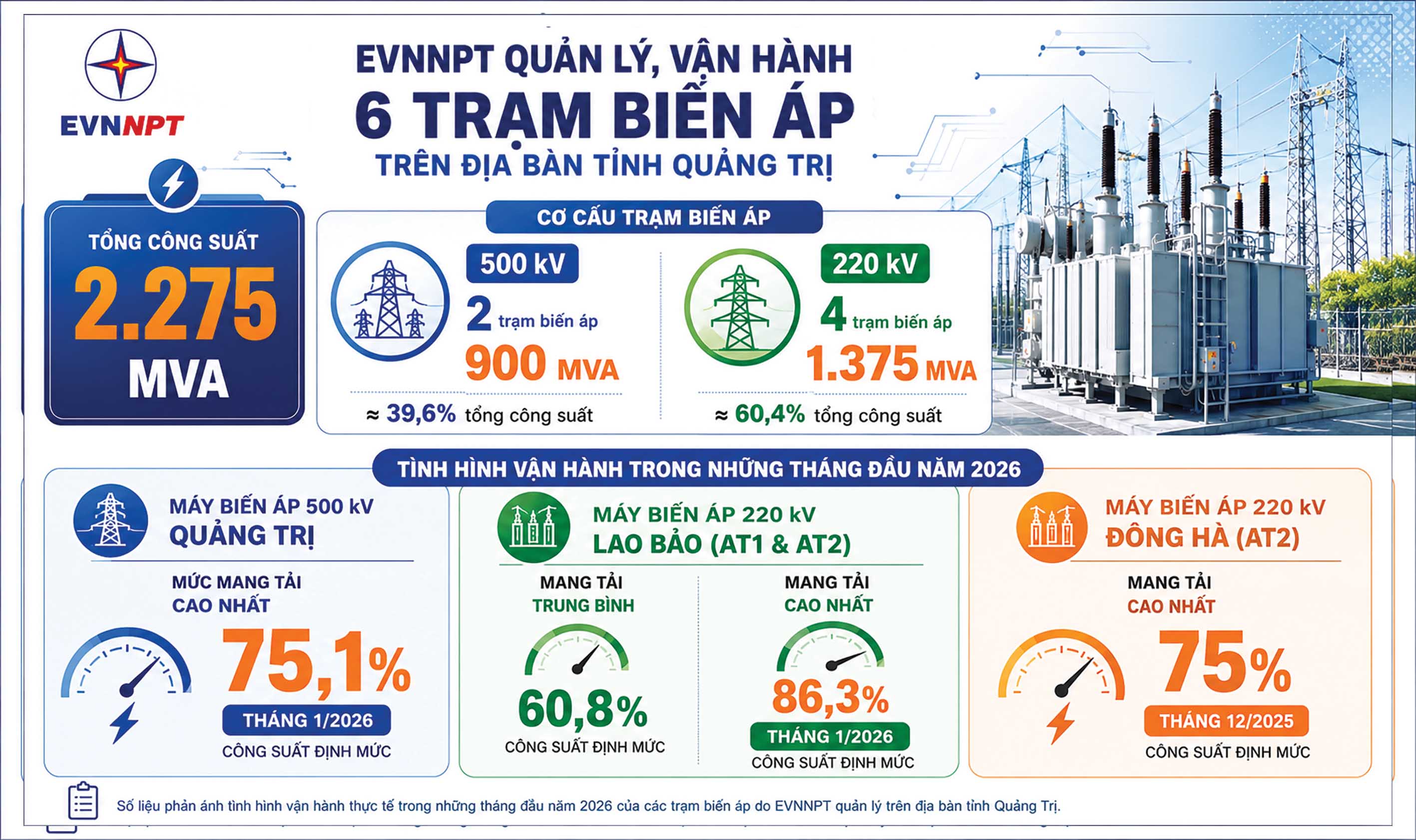

Ông Hồ Xuân Hoè, Giám đốc Sở Công thương Quảng Trị cho biết, đối với hệ thống truyền tải điện, hiện Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị điện lực đang triển khai đầu tư xây dựng 5 dự án truyền tải điện trên địa bàn tỉnh. Tổng công ty Truyền tải điện quốc gia (EVNNPT) đang quản lý, vận hành 6 trạm biến áp với tổng công suất 2.275 MVA và triển khai thêm 8 dự án lưới điện truyền tải khác.
Theo ông Hoè, tiến độ các dự án nguồn điện trên địa bàn hiện phụ thuộc nhiều vào khả năng giải tỏa công suất của cụm dự án Trạm biến áp 500 kV Lao Bảo (tổng vốn đầu tư hơn 1.493,5 tỷ đồng), Trạm cắt 500 kV Quảng Trị 2 và đường dây 500 kV (tổng vốn đầu tư 1.300,491 tỷ đồng). Các dự án này dự kiến vận hành vào cuối năm 2027, do đó một số dự án nguồn điện chưa được ưu tiên đẩy nhanh tiến độ trong giai đoạn hiện nay.
“Sở Công thương đã đề nghị EVN đẩy nhanh tiến độ triển khai các dự án truyền tải nói trên để giải tỏa công suất các dự án nguồn điện phía Tây Quảng Trị, đồng thời đáp ứng nhu cầu nhập khẩu điện từ Lào vào Việt Nam qua địa bàn tỉnh. Bên cạnh đó, tỉnh cũng đề nghị EVN tập trung nguồn lực triển khai các dự án đường dây và trạm biến áp đã được đưa vào Quy hoạch điện VIII điều chỉnh”, ông Hoè cho hay.
Ông Phạm Hồng Phương, Phó tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) cho biết, Tập đoàn và các đơn vị thành viên đang triển khai nhiều dự án nguồn điện và lưới truyền tải điện trên địa bàn Quảng Trị.
“EVN cam kết sẽ tập trung tối đa nguồn lực để đẩy nhanh tiến độ, sớm hoàn thành các dự án theo kế hoạch; đồng thời mong muốn tỉnh Quảng Trị tiếp tục quan tâm, hỗ trợ chủ đầu tư trong công tác giải phóng mặt bằng nhằm bảo đảm điều kiện thi công thuận lợi”,
ông Phương nhấn mạnh.
Về phía địa phương, Phó chủ tịch UBND tỉnh Quảng Trị Lê Đức Tiến cho biết, tỉnh mong muốn EVN tiếp tục quan tâm đầu tư hạ tầng truyền tải điện; đồng thời rà soát, đánh giá khả năng giải tỏa công suất tại từng khu vực phát triển nguồn điện để làm cơ sở xem xét, ưu tiên triển khai các dự án khả thi, phù hợp.
“Đối với quá trình triển khai các dự án truyền tải điện, UBND tỉnh đã chỉ đạo các sở, ngành liên quan nghiên cứu xây dựng quy trình giải phóng mặt bằng chặt chẽ, đồng bộ, đúng quy định pháp luật và phù hợp với thực tiễn nhằm tạo sự đồng thuận của người dân, góp phần đẩy nhanh tiến độ các dự án truyền tải điện trên địa bàn”, ông Tiến cho hay.
-
Soi bước tiến Dự án vành đai 4 - Vùng Thủ đô Hà Nội vốn 85.813 tỷ đồng -
Thành lập Khu Công nghệ cao tỉnh Hưng Yên rộng gần 500 ha -
Đề xuất cơ chế tài chính cho cao tốc Phan Thiết - Bảo Lộc vốn 26.000 tỷ đồng -
TP.HCM yêu cầu không tự đặt thêm thủ tục, giấy tờ ngoài quy định với doanh nghiệp -
Quảng Ngãi quyết liệt gỡ điểm nghẽn, tăng tốc các dự án trọng điểm -
Lâm Đồng chấp thuận chủ trương đầu tư 7 dự án nguồn điện -
Lâm Đồng thống nhất đưa dự án nhà ở xã hội vào “luồng xanh”, “luồng ưu tiên”
-
1
Đề xuất nghiên cứu hình thành 28 khu TOD trên tuyến đường sắt TP.HCM - Cần Thơ -
2
Nền kinh tế tiếp tục duy trì xu hướng tích cực -
3
Nước rút khởi công cao tốc Bắc Kạn - Cao Bằng vốn 29.300 tỷ đồng vào tháng 12/2026 -
4
Đề xuất tiếp tục nới trần tiền gửi Kho bạc Nhà nước để tạo thêm thanh khoản cho ngân hàng
-
Công ty Cổ phần Đầu tư Quốc tế Hoàng Anh Gia Lai thông báo chào bán 18.800.000 cổ phiếu lần đầu ra công chúng (Kỳ 2) -
Agribank nâng cao chất lượng tăng trưởng tín dụng, điều hành hiệu quả nguồn vốn và lãi suất -
Hành trình 50 năm vun đắp nền tảng cho thế hệ Việt Nam khỏe mạnh hơn -
Từ phòng nghiên cứu đến đời sống: Hướng đi mới trong chăm sóc sức khỏe chủ động -
Công ty Cổ phần Đầu tư Quốc tế Hoàng Anh Gia Lai thông báo chào bán 18.800.000 cổ phiếu lần đầu ra công chúng (Kỳ 1) -
FPT hợp tác với OpenAI, khai phá thị trường an ninh mạng 240 tỷ USD
