-
Hà Tĩnh phê duyệt Điều chỉnh Quy hoạch chi tiết Khu công nghiệp Hoành Sơn -
TP.HCM thông qua chủ trương đầu tư 5 dự án hạ tầng tổng vốn 52.211 tỷ đồng -
Giá vật liệu "đội" cao, hàng chục doanh nghiệp xây dựng Quảng Ngãi kêu khó -
Cà Mau: Đầu tư dự án điện mặt trời kết hợp hệ thống pin lưu trữ vốn hơn 818 tỷ đồng -
TP.HCM làm rõ quy định bán kính TOD tối đa 1.000 m quanh nhà ga -
Cà Mau phê duyệt Dự án xây dựng đường Hải Thượng Lãn Ông nối dài vốn hơn 453 tỷ đồng
Thông tin từ Sở Công Thương tỉnh Khánh Hoà cho hay, đơn vị này đã chính thức tổ chức mở thầu dự án Nhà máy nhiệt điện LNG Cà Ná, quy mô 1.500 MW, với tổng vốn đầu tư hơn 57.000 tỷ đồng.
Nhà đầu tư duy nhất nộp hồ sơ dự thầu đó là Liên danh Trung Nam - Sideros River (có trụ sở tại phường Diên Hồng, TP. HCM) với chào thầu giá bán điện là 3.294,22 VND/kWh (tương đương 12,83 cent/kWh), theo tỷ giá 25.670 VND/USD.
![]() |

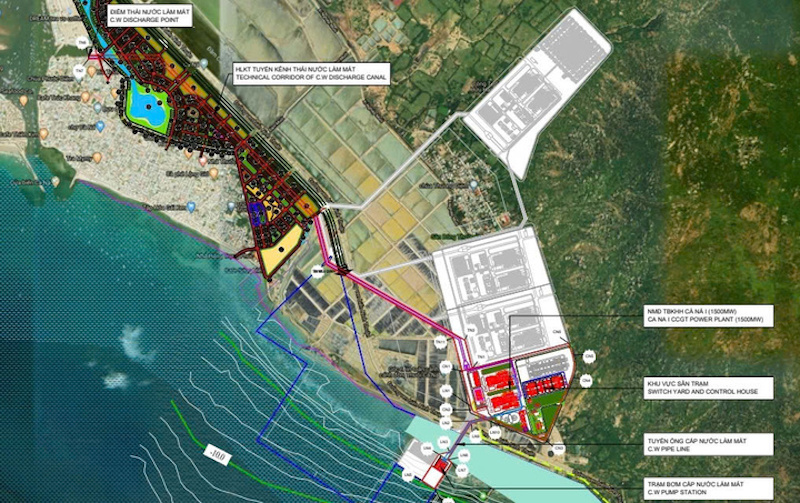

| Quy hoạch Dự án điện khí LNG Cà Ná. (Ảnh: Công thương) |
Về hình thức bảo đảm dự thầu, Ngân hàng TMCP Việt Nam Thịnh Vượng (VPBank) - Chi nhánh Sở giao dịch 2 đã cung cấp bảo lãnh với giá trị gần 574 tỷ đồng, có thời hạn hiệu lực 180 ngày kể từ ngày đóng thầu.
Trước đó, UBND tỉnh Ninh Thuận (cũ) đã có Quyết định số 215/QĐ-UBND ngày 14/4/2025 chấp thuận chủ trương đầu tư cho dự án này, đồng thời khởi động quá trình lựa chọn nhà đầu tư theo hình thức đấu thầu.
Nhà máy điện khí LNG Cà Ná sẽ đầu tư 1 nhà máy nhiệt điện tuabin khí chu trình hỗn hợp sử dụng khí LNG, công suất 1.500 MW; đầu tư hệ thống kho cảng LNG và tái hóa khí, công suất cầu cảng dự kiến từ 1 - 1,2 triệu tấn LNG/năm, bao gồm 1 bồn chứa khoảng 220.000 m3 và hạ tầng kỹ thuật cho riêng một kho chứa LNG và hệ thống tái hóa khí.
Đồng thời, xây dựng 1 bến cảng nhập khí LNG; đê chắn sóng phía Đông dài 2.400 mét, các công trình hạ tầng phụ trợ phục vụ cảng nhập LNG.
Dự án sẽ được thực hiện trên diện tích khoảng 28,06 ha và mặt nước 111,7 ha tại xã Cà Ná, tỉnh Khánh Hòa. Thời gian lựa chọn nhà đầu tư sẽ diễn ra từ quý I/2025 đến quý IV/2025 và thời gian chuẩn bị đầu tư dự kiến từ quý I/2026 đến quý IV/2026, với quyết định đầu tư dự án được dự kiến vào quý IV/2026.
Trước đó vào năm 2021, Thủ tướng Chính phủ đã đồng ý bổ sung Trung tâm Điện lực LNG Cà Ná giai đoạn 1, công suất 1.500 MW vào Quy hoạch Điện VII điều chỉnh, tiến độ vận hành năm 2025-2026; các giai đoạn tiếp theo sẽ được xem xét cụ thể trong Quy hoạch phát triển điện lực quốc gia thời kỳ 2021-2030, tầm nhìn đến năm 2045 (Quy hoạch Điện VIII).
UBND tỉnh Ninh Thuận trước đây cũng đã có Quyết định số 2162/QĐ-UBND ngày 8/12/2020 phê duyệt danh mục Dự án Trung tâm Điện lực LNG Cà Ná giai đoạn 1, công suất 1.500 MW, với tổng vốn đầu tư dự án khoảng hơn 49.000 tỷ đồng.
Sau đó, tại Quyết định số 1775/QĐ-UBND ngày 13/9/2021 của UBND tỉnh Ninh Thuận về điều chỉnh tiến độ Dự án Trung tâm Điện lực LNG Cà Ná giai đoạn 1, công suất 1.500 MW, dự kiến tiến độ đầu tư dự án hoàn thành công tác bồi thường, giải phóng mặt bằng và khởi công dự án trong quý II/2022; hoàn thành xây dựng và đưa dự án vào hoạt động trong quý II/2026…
Tỉnh Ninh Thuận (cũ) cũng từng có quyết định công nhận 5 nhà đầu tư đáp ứng yêu cầu sơ bộ về năng lực, kinh nghiệm thực hiện Dự án vào năm 2021. Đó là Liên danh Tổng công ty Năng lượng Hanwha - Tổng công ty Khí Hàn Quốc - Tổng công ty Điện lực Nam Hàn Quốc; Công ty Gulf MP Company Limited; Tập đoàn Jera Company Inc; Liên danh Công ty Total Gaz Electricite Holding France - Công ty Novatek Gas & Power Asia Pte - Tổng công ty Điện lực Dầu khí Việt Nam - Công ty Siemens Energy AG - Công ty cổ phần Zarubezhneft; Công ty cổ phần Đầu tư xây dựng Trung Nam.
-
Hà Tĩnh phê duyệt Điều chỉnh Quy hoạch chi tiết Khu công nghiệp Hoành Sơn -
TP.HCM thông qua chủ trương đầu tư 5 dự án hạ tầng tổng vốn 52.211 tỷ đồng -
Giá vật liệu "đội" cao, hàng chục doanh nghiệp xây dựng Quảng Ngãi kêu khó -
Cà Mau: Đầu tư dự án điện mặt trời kết hợp hệ thống pin lưu trữ vốn hơn 818 tỷ đồng
-
TP.HCM làm rõ quy định bán kính TOD tối đa 1.000 m quanh nhà ga -
Hai dự án nghìn tỷ tại Gia Lai vẫn đang gặp vướng mắc chờ tháo gỡ -
Cà Mau phê duyệt Dự án xây dựng đường Hải Thượng Lãn Ông nối dài vốn hơn 453 tỷ đồng -
Chủ tịch Đà Nẵng siết trách nhiệm giải ngân vốn đầu tư công 2026 -
Chủ tịch Hà Nội yêu cầu đẩy nhanh các dự án hạ tầng trọng điểm -
Giao cho thuê đất đợt đầu dự án Khu công nghiệp VSIP Huế -
Metro Bến Thành - Tham Lương dự kiến khoan hầm ngầm từ tháng 8/2027
-
1
Đàm phán Hiệp định thương mại đối ứng Việt - Mỹ: Đến rất gần kết quả cuối cùng -
2
Nhóm công ty chứng khoán có ngân hàng chống lưng: Rủi ro vì dồn tiền vào vài "ông lớn" -
3
Metro Bến Thành - Tham Lương dự kiến khoan hầm ngầm từ tháng 8/2027 -
4
Gỡ “ma trận” đứng tên hộ: Cuộc chiến làm sạch sở hữu chéo ngân hàng
-
Gần 400 doanh nghiệp Hải Phòng tham gia kết nối, giao thương tại TP.HCM -
Ngân hàng NCB hợp tác chiến lược với hệ sinh thái năng lượng hàng đầu Việt Nam -
Vietcombank tham dự ASEAN Exchanges Roadshow 2026 tại Bangkok, Thái Lan -
Vietcombank tham dự Hội thảo Ngày doanh nghiệp Việt Nam HOSE - Daiwa năm 2026 tại Singapore -
Đông Tây Land - Đối tác phân phối chiến lược trên hành trình kiến tạo các đại đô thị -
Dòng tiền tìm đến giá trị thực tại triển lãm Nam Long Experience 2026
