-
Phú Đông Group, Xây dựng Tài Phú, Thái Thịnh muốn làm Dự án Trung tâm Logistics Tây Ninh
-
Hải Phòng công khai gần 466 ha đất công nghiệp dành cho doanh nghiệp ưu tiên
-
Hé lộ phương án tổ chức khai thác đường sắt Bắc - Nam tạm thời tại ga Phú Xuyên
-
[Longform] TP.HCM định hình vị thế mới trong mạng lưới đô thị toàn cầu
-
Đánh giá đề xuất mở rộng cao tốc Mỹ Thuận - Cần Thơ vốn khoảng 8.836 tỷ đồng -
Lâm Đồng duyệt dự án điện mặt trời gần 500 tỷ đồng; Hà Nội thúc tiến độ 14 dự án PPP trọng điểm
Nguồn tin của Báo điện tử Đầu tư - Baodautu.vn cho biết, Nhà máy Điện LNG Hiệp Phước công suất giai đoạn 1 là 1.200 MW do Công ty TNHH Điện lực Hiệp Phước là chủ đầu tư dự kiến sẽ vận hành phát điện vào năm 2026.
Dự án cũng đã ký hợp đồng mua sắm thiết bị chính gồm tuabin, lò thu hồi nhiệt, máy phát điện, máy biến áp và các thiết bị đồng bộ. Phần kho cảng nhập LNG cũng đã thi công xong.
![]() |

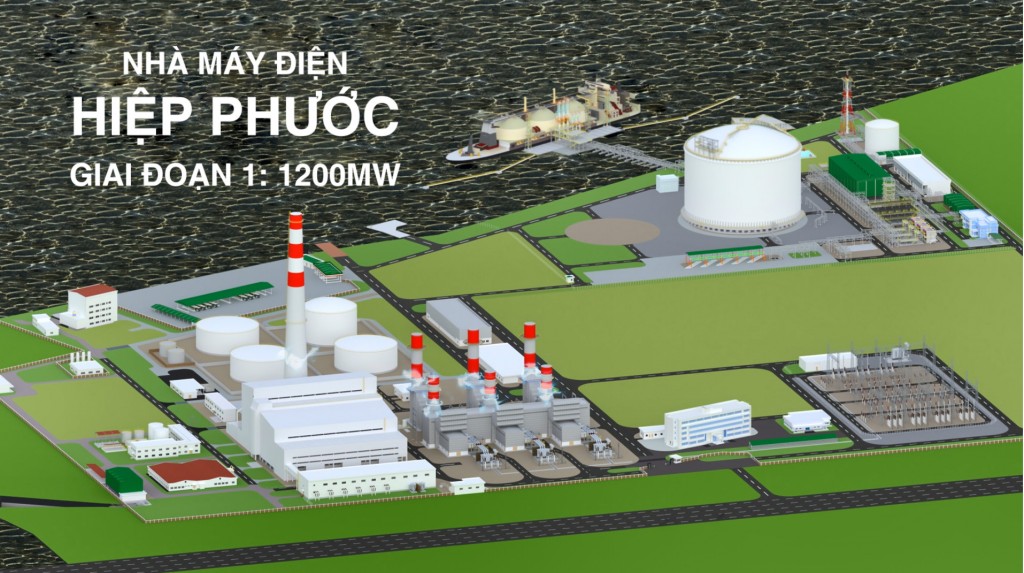

| Mô hình Nhà máy điện chạy khí LNG Hiệp Phước. |
Hiện tại, chủ đầu tư đang đàm phán hợp đồng mua bán điện (PPA) để thu xếp vốn cho dự án và chờ phê duyệt quy hoạch chi tiết 1/500 của dự án để điều chỉnh Báo cáo nghiên cứu khả thi.
Các khó khăn vướng mắc của dự án hiện là chưa thống nhất được các nội dụng trong Hợp đồng mua bán điện do vướng mắc về sản lượng hợp đồng (Qc) hàng năm.
Ngoài ra, UBND TP. HCM cũng chưa phê duyệt quy hoạch chi tiết 1/500 của khu đất thực hiện dự án.
Cách đây đúng 1 năm, vào tháng 5/2024, khi làm việc trực tuyến với 15 địa phương và các chủ đầu tư về các dự án nhiệt điện sử dụng khí thiên nhiên khai thác trong nước và khí tự nhiên hóa lỏng LNG nằm trong danh mục các dự án trọng điểm đầu tư của Quy hoạch và Kế hoạch thực hiện Quy hoạch Điện VIII, Bộ trưởng Bộ Công thương Nguyễn Hồng Diên đã nêu rõ, các dự án điện khí trong Quy hoạch Điện VIII là nguồn năng lượng vô cùng quan trọng, không chỉ bảo đảm đủ tổng nguồn trong Quy hoạch, mà còn là nguồn điện nền để huy động, khai thác nguồn năng lượng tái tạo như gió, mặt trời.
Người đứng đầu Bộ Công thương cũng cho hay, trong thẩm quyền của mình, Bộ sẽ nỗ lực giải quyết vướng mắc, đồng thời kiến nghị Chính phủ, bộ, ngành xem xét tháo gỡ khó khăn, với quyết tâm cao nhất là đảm bảo tiến độ các dự án.
Ở thời điểm tháng 5/2024, báo cáo của Bộ Công thương cũng cho hay, Dự án Điện khí LNG Hiệp Phước giai đoạn 1 chưa hoàn thành công tác đàm phán Hợp đồng mua bán điện.
Việc đàm phán Qc như mong muốn của nhà đầu tư cũng là một điểm nghẽn tại nhiều dự án điện khí chạy LNG.
Theo Tập đoàn Điện lực Việt Nam (EVN), trong quá trình đàm phán Hợp đồng mua bán điện, các chủ đầu tư dự án điện khí LNG luôn đề nghị EVN thống nhất tỷ lệ điện năng qua hợp đồng mua bán điện dài hạn ở mức từ 72% - 90% trong toàn bộ thời hạn hợp đồng.
Các yêu cầu nêu trên hầu hết đều xuất phát từ yêu cầu của các bên cho vay dự án nhằm đảm bảo dòng tiền ổn định cho toàn bộ thời gian trả nợ của chủ đầu tư, giảm thiểu rủi ro phát sinh trong quá trình tham gia thị trường điện; yêu cầu của các đơn vị cung ứng và vận chuyển nhiên liệu LNG nhằm đảm bảo sự ổn định, tối ưu trong sản xuất cả về lượng và giá nhiên liệu trong dài hạn, việc lên kế hoạch vận tải đường biển quốc tế, đặc biệt khi Việt Nam là thị trường mới và nhỏ đối với các nhà cung ứng LNG quốc tế.
Tại Nghị định 56/2025/NĐ-CP cũng đưa ra nguyên tắc xác định sản lượng điện hợp đồng tối thiểu dài hạn (Qc) cho các dự án nhiệt điện dùng khí LNG nhập khẩu là không thấp hơn mức 65% sản lượng điện phát bình quân nhiều năm của dự án nhiệt điện khí và được áp dụng trong thời hạn trả nợ gốc và lãi vay, nhưng không quá 10 năm kể từ ngày đưa dự án vào vận hành phát điện.
-
Phú Đông Group, Xây dựng Tài Phú, Thái Thịnh muốn làm Dự án Trung tâm Logistics Tây Ninh
-
Hải Phòng công khai gần 466 ha đất công nghiệp dành cho doanh nghiệp ưu tiên
-
Hé lộ phương án tổ chức khai thác đường sắt Bắc - Nam tạm thời tại ga Phú Xuyên
-
[Longform] TP.HCM định hình vị thế mới trong mạng lưới đô thị toàn cầu
-
Đánh giá đề xuất mở rộng cao tốc Mỹ Thuận - Cần Thơ vốn khoảng 8.836 tỷ đồng -
Lâm Đồng duyệt dự án điện mặt trời gần 500 tỷ đồng; Hà Nội thúc tiến độ 14 dự án PPP trọng điểm -
Chủ tịch Gia Lai đốc thúc tiến độ các dự án nghìn tỷ ở phía Tây -
Khánh Hòa: Đòn bẩy tăng trưởng từ cơ chế đặc thù -
Đà Nẵng đặt mục tiêu mở rộng 8.400 ha sâm Ngọc Linh vào năm 2030 -
Cần Thơ tăng cường kết nối, hợp tác đầu tư với các đối tác Trung Quốc -
Quảng Ngãi thúc tiến độ tuyến đường gần 400 tỷ đồng
-
AGC Chemicals Vietnam được vinh danh Doanh nghiệp Xuất sắc tại Asia Pacific Enterprise Awards 2026
-
Jotun Việt Nam vinh dự chiến thắng đề cử "Doanh nghiệp xuất sắc Châu Á" tại APEA 2026
-
Tetra Pak đồng hành cùng Vietfood & Beverage - Propack Vietnam 2026, đưa giải pháp Tetra Recart® đến ngành thực phẩm Việt
-
Đội tuyển Việt Nam giành ngôi vô địch ASEAN ESG Challenge 2026
-
Chuyên gia Herbalife góp phần đưa khoa học dinh dưỡng thể thao vào thực tiễn bóng đá Việt Nam
-
Công bố Top 10 Doanh nghiệp tạo giá trị hàng đầu Việt Nam 2026 ngành Xây dựng
