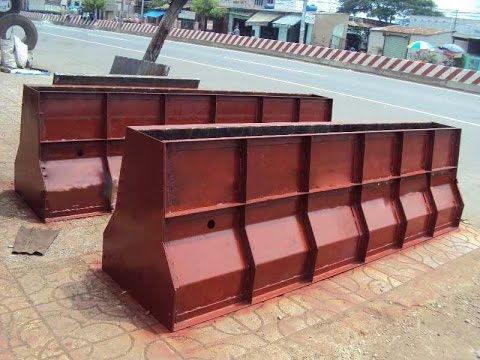

Độc giả Văn Phong (Bình Dương) đặt câu hỏi như sau: Công ty tôi thực hiện gói thầu thi công đường theo hợp đồng trọn gói. Trong hạng mục dải phân cách (dải phân cách giữa đường làm bồn hoa), thiết kế là dải phân cách bê tông đúc sẵn, lắp ghép, nhưng khi thi công, do điều kiện khách quan, Công ty tôi thực hiện đổ bê tông tại chỗ.
Tôi muốn hỏi, khi thực hiện thanh toán sẽ thanh toán theo đơn giá hợp đồng (bê tông đúc sẵn và lắp ghép) hay theo đơn giá bê tông đổ tại chỗ?
Về vấn đề này, Bộ Xây dựng trả lời như sau:
Việc thanh toán, quyết toán, điều chỉnh hợp đồng căn cứ nội dung hợp đồng đã ký kết giữa các bên phù hợp với hồ sơ mời thầu, hồ sơ dự thầu và quy định của pháp luật áp dụng cho hợp đồng đó.
Việc điều chỉnh hợp đồng trọn gói đã được quy định tại Khoản 2 Điều 36 Nghị định số 37/2015/NĐ-CP ngày 22/4/2015 của Chính phủ quy định chi tiết về hợp đồng xây dựng.
Việc thay đổi biện pháp thi công được hướng dẫn tại điểm b Khoản 1 Điều 28 Nghị định số 37/2015/NĐ-CP.
Việc điều chỉnh thiết kế được hướng dẫn tại Điều 84 Luật Xây dựng số 50/2014/QH13 ngày 18/6/2014.
Do nội dung câu hỏi của ông Văn Phong chưa nêu rõ việc thay đổi dải phân cách bê tông đúc sẵn, lắp ghép thành bê tông đổ tại chỗ là điều chỉnh thiết kế hay thay đổi biện pháp thi công nên Bộ Xây dựng chưa đủ cơ sở hướng dẫn cụ thể.
Các bên căn cứ các quy định nêu trên, nội dung hợp đồng đã ký kết, hồ sơ mời thầu, hồ sợ dự thầu, thứ tự ưu tiên của hồ sơ hợp đồng, phạm vi công việc hợp đồng đã ký kết để quyết định việc điều chỉnh và thanh toán hợp đồng theo quy định pháp luật, bảo đảm không làm thay đổi giá hợp đồng đã ký kết.
-
Quảng Ngãi quyết liệt tháo gỡ điểm nghẽn, thúc đẩy tăng trưởng cuối năm -
Đà Nẵng phê duyệt 10 mỏ khoáng sản phục vụ dự án Bến cảng container Liên Chiểu -
Đắk Lắk phê duyệt phương án sử dụng hơn 21.500 ha đất của Công ty Chế biến thực phẩm và Lâm nghiệp -
Hà Nội tập trung xử lý dứt điểm các dự án chậm triển khai trong tháng 11/2026 -
Quảng Ngãi: Dự án đường Hoàng Sa - Dốc Sỏi tăng vốn thêm 531 tỷ đồng -
Đề xuất gia hạn tiến độ 6 dự án thuộc Dự án thành phần 4 Cảng hàng không quốc tế Long Thành -
Thêm nhiều dự án năng lượng tái tạo được duyệt, Gia Lai tăng tốc khởi công trong năm
-
GC Food đính chính thông tin báo cáo tài chính (kỳ 3)
-
Novaland ghi nhận doanh thu 10.215 tỷ đồng trong 9 tháng 2026
-
Ovaltine mở rộng danh mục tại Việt Nam: Chiến lược chinh phục thị trường dinh dưỡng người trưởng thành
-
Công bố Top 10 Doanh nghiệp tạo giá trị hàng đầu Việt Nam 2026 ngành Logistics
-
Công bố Top 10 Doanh nghiệp tạo giá trị hàng đầu Việt Nam 2026 ngành Chứng khoán
-
GC Food đính chính thông tin báo cáo tài chính (kỳ 2)
