Dự án điện khí LNG Hải Phòng chuẩn bị khởi công
T.H - 23/09/2025 23:22

Theo kế hoạch, Lễ động thổ khởi công Dự án Nhà máy điện khí LNG Hải Phòng tổng công suất 4.800 MW sẽ diễn ra cuối tháng 9/2025 tại tại thôn Đa Ngư, xã Kiến Hưng (gần khu vực phà Dương Áo), TP. Hải Phòng.

Dự án nhà máy điện khí LNG Hải Phòng có tổng mức đầu tư dự kiến lên tới 7,7 tỷ USD, do liên danh Vingroup và VinEnergo làm chủ đầu tư. Dự án đã được Ban Quản lý Khu kinh tế Hải Phòng cấp Giấy chứng nhận đăng ký đầu tư vào ngày 23/6/2025.

Dự án nhà máy điện khí LNG Hải Phòng sử dụng hơn 98,5 ha đất tại Khu công nghiệp Tân Trào và có công suất thiết kế lên đến 4.800 MW, được xây dựng và vận hành theo hai giai đoạn.

Phối cảnh minh hoạ dự án.

Giai đoạn 2025 - 2030, sẽ triển khai đầu tư 2 tổ máy với tổng công suất thiết kế 1.600 MW dự kiến sẽ phát điện trong các quý II và quý IV/2029.

Giai đoạn 2031- 2035, đầu tư 4 tổ máy với công suất dự kiến 3.200 MW dự kiến được lần lượt phát điện vào các quý của năm 2031.

Khi đi vào hoạt động toàn bộ, nhà máy có thể cung cấp khoảng 28,8 tỷ kWh điện/năm, góp phần đáp ứng nhu cầu năng lượng cho vùng kinh tế trọng điểm Bắc Bộ và cả nước.

Nhà máy sử dụng nhiên liệu LNG nhập khẩu nên lợi thế gần cửa sông Văn Úc, có khả năng tiếp nhận tàu LNG tới 180.000 m3 và lớn hơn là ưu điểm lớn. Sẽ có 1 bến cảng, kho nổi (bao gồm cả hệ thống tái hóa khí) kết hợp đường ống, đáp ứng nhu cầu Nhà máy điện khí LNG Hải Phòng với tổng công suất 4.800 MW được xây dựng.

Hiện nay, nhà thầu đang đẩy nhanh tiến độ, huy động máy móc, tổ chức thi công 3 ca/ngày, phấn đấu bảo đảm hoàn thành hạ tầng phục vụ lễ động thổ Dự án điện khí LNG Hải Phòng.

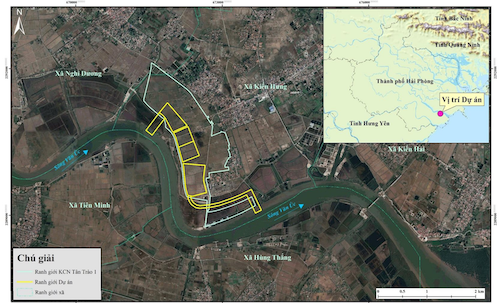

Khu vực xây dựng Nhà máy điện khí LNG Hải Phòng.

Trước đó, KCN Tân Trào (giai đoạn 1) được UBND TP. Hải Phòng chấp thuận chủ trương đầu tư theo Quyết định số 1799 ngày 11/6/2025.

KCN Tân Trào có quy mô sử dụng đất 226,79 ha, tổng vốn đầu tư hơn 4.000 tỷ đồng, thời gian triển khai trong 5 năm 2025 - 2030 để hoàn thiện thủ tục, giải phóng mặt bằng, xây dựng hạ tầng kỹ thuật và kêu gọi các nhà đầu tư.

Dự án Khu công nghiệp Tân Trào có tổng diện tích đất thu hồi 226,79 ha, liên quan tới 1.600 hộ dân.

Đến nay, cơ quan chức năng đã ban hành quyết định phê duyệt phương án bồi thường, hỗ trợ cho 299/299 hộ gia đình cá nhân thôn Đa Ngư, với tổng số tiền 145,2 tỷ đồng, tổng diện tích đất nông nghiệp thu hồi 305.604,6 m2 (30,56 ha).

Địa phương cũng đã tiến hành chi trả tiền bồi thường, hỗ trợ cho các hộ dân thôn Đa Ngư trong 2 ngày 13 và 14/9/2025 để kịp bàn giao đất cho chủ đầu tư khởi công Dự án Nhà máy điện khí LNG Hải Phòng.

Vào ngày 17/9/2025, UBND xã Kiến Hưng cũng có quyết định 896/QĐ-UBND về việc giao 306.649,6 m2 đất tại thôn Đa Ngư, xã Kiến Hưng, TP. Hải Phòng cho Công ty cổ phần Đầu tư Khu công nghiệp Vinhomes Hải Phòng để thực hiện dự án Dự án đầu tư phát triển kết cấu hạ tầng Khu công nghiệp Tân Trào (giai đoạn 1).

Thời hạn sử dụng đất là 50 năm, kể từ ngày được Nhà nước quyết định giao đất, cho thuê đất, chuyển đổi mục đích sử dụng đất.

Phương thức giao đất là không qua đấu giá quyền sử dụng đất, không đấu thầu lựa chọn nhà đầu tư thực hiện dự án có sử dụng đất. Giá đất của loại đất sau khi chuyển mục đích sử dụng đất thuộc Vị trí 1, Khu vực 1, đường 363: Đoạn từ Trạm xá Tân Trào đến phà Dương Áo theo quy định của UBND TP Hải Phòng được xác định là 850.000 đồng/m2.

Vingroup muốn đầu tư các dự án điện quy mô tới 47.500 MW
Tập đoàn Vingroup đề xuất được thực hiện đầu tư 25.500 MW điện năng lượng tái tạo và LNG trong giai đoạn 2025-2030, với tổng mức đầu tư...
