-
Quảng Ngãi: Khẩn trương tháo gỡ vướng mắc dự án 1.300 tỷ đồng -
Tìm được nhà đầu tư KCN Tây Giang hơn 1.797 tỷ đồng; Đề xuất nâng cấp đường sắt Hà Nội - TP.HCM -
[Ảnh] Tuyến Metro số 2 TP.HCM tăng tốc thi công trong đêm ngay sau lễ khởi công -
Thông tin mới về Dự án tuyến đường sắt TP.HCM - Cần Thơ - Cà Mau -
Đường tránh phía Đông Đông Hà từ Dốc Miếu đến Quốc lộ 9 đã đạt 83,7% khối lượng -
Điều chỉnh quy hoạch Quảng Ngãi: Cân bằng giữa công nghiệp nặng và bảo tồn sinh thái

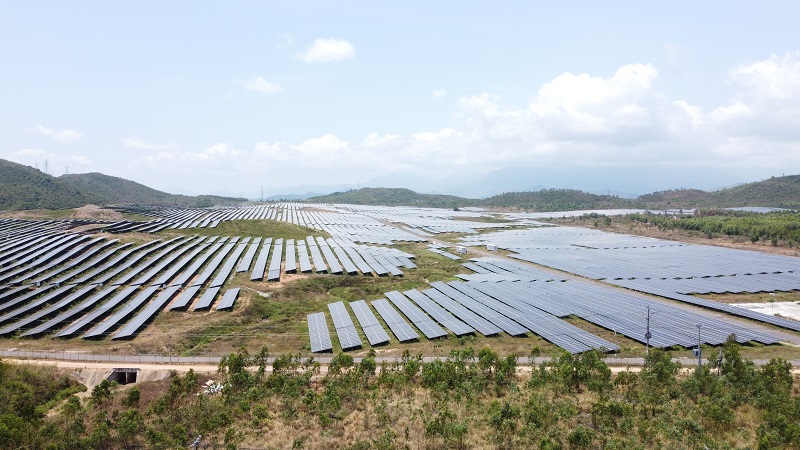

| Dự án Nhà máy điện mặt trời KN Vạn Ninh đã đi vào vận hành. Ảnh: Linh Đan |
Ông Trịnh Minh Hoàng, Phó chủ tịch UBND tỉnh Khánh Hòa vừa giao các sở, ngành liên quan rà soát các dự án năng lượng còn vướng mắc để có hướng giải quyết, tháo gỡ kịp thời.
Đối với nhóm dự án đang lập báo cáo nghiên cứu tiền khả thi, ông Hoàng yêu cầu Sở Công thương đôn đốc đơn vị tư vấn tiếp tục lấy ý kiến các sở, ngành; Sở Xây dựng hướng dẫn các địa phương về việc áp dụng những vấn đề liên quan đến quy hoạch.
Đối với nhóm các dự án chưa lập báo cáo nghiên cứu tiền khả thi, nhà đầu tư chưa đề xuất dự án, Sở Công thương cần làm việc với đơn vị tư vấn để rà soát, phân nhóm để có hướng xử lý phù hợp.
Ông Hoàng cũng đề nghị các địa phương nỗ lực, khẩn trương thực hiện những phần việc liên quan để dự án sớm được triển khai, góp phần phát triển kinh tế.
Theo báo cáo của Sở Công thương, hiện nay, trên địa bàn tỉnh có 72 dự án năng lượng đã hoàn thành và đưa vào vận hành với tổng công suất hơn 5.000 MW, góp phần bảo đảm an ninh năng lượng của tỉnh.
Trong Quy hoạch điện VIII và điện VIII điều chỉnh, giai đoạn 2025 - 2030, tỉnh Khánh Hòa dự kiến phát triển hơn 60 dự án nguồn điện với tổng công suất trên 8.500 MW, bao gồm năng lượng tái tạo, thủy điện, LNG (khí thiên nhiên hóa lỏng) và các dự án lưu trữ năng lượng.
Hiện các dự án đang được rà soát theo 8 nhóm tiến độ để theo dõi, tháo gỡ vướng mắc. Trong đó có 3 dự án đã hoạt động hoặc chuẩn bị vận hành; 10 dự án đã được chấp thuận nhà đầu tư; 1 dự án đang tổ chức đấu thầu; 2 dự án đã xử lý xong hồ sơ chờ thẩm định; 7 dự án cơ bản hoàn thành thủ tục đất đai, xây dựng, đang được hoàn thiện hồ sơ.
Ngoài ra, Khánh Hòa có 17 dự án đang lập báo cáo tiền khả thi; 4 dự án còn vướng mắc lớn; 16 dự án chưa có nhà đầu tư quan tâm. Một số dự án chậm tiến độ chủ yếu là do gặp khó khăn trong phân bổ chỉ tiêu sử dụng đất sau sắp xếp đơn vị hành chính.
-
Quảng Ngãi: Khẩn trương tháo gỡ vướng mắc dự án 1.300 tỷ đồng -
Tìm được nhà đầu tư KCN Tây Giang hơn 1.797 tỷ đồng; Đề xuất nâng cấp đường sắt Hà Nội - TP.HCM -
[Ảnh] Tuyến Metro số 2 TP.HCM tăng tốc thi công trong đêm ngay sau lễ khởi công -
Thông tin mới về Dự án tuyến đường sắt TP.HCM - Cần Thơ - Cà Mau
-
Đường tránh phía Đông Đông Hà từ Dốc Miếu đến Quốc lộ 9 đã đạt 83,7% khối lượng -
Điều chỉnh quy hoạch Quảng Ngãi: Cân bằng giữa công nghiệp nặng và bảo tồn sinh thái -
Đường sắt đô thị: Đòn bẩy cho “mùa” tăng trưởng mới -
Đà Nẵng rót nghìn tỷ đồng cho hạ tầng giao thông kết nối Khu Thương mại tự do -
Hải Phòng: Tọa độ hấp dẫn của dòng vốn FDI, kỳ vọng thu hút 3,8 - 4,3 tỷ USD năm 2026 -
13 dự án cụm công nghiệp tại tỉnh Gia Lai tìm được nhà đầu tư -
Đổi mới mô hình tăng trưởng: “Chìa khóa” cho tăng trưởng 2 con số
-
Hạ tầng khí - mắt xích then chốt trong lộ trình chuyển dịch năng lượng xanh -
Khí tự nhiên trong lộ trình chuyển dịch năng lượng cho công nghiệp của Việt Nam -
Áp lực nguồn cung khí trong nước và bài toán bảo đảm năng lượng cho công nghiệp Việt Nam -
Chi tiêu cân nhắc nhưng giữ trọn Tết đoàn viên đủ đầy
-
SeABank đạt 6.868 tỷ đồng lợi nhuận trước thuế, tăng trưởng về quy mô và hiệu quả hoạt động
-
Nghệ sĩ nhân dân Trần Đức đồng hành cùng trà Shan Tuyết Happy Tea trong phát triển thương hiệu
