Tăng tốc thi công
Đây là hai dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) là chủ đầu tư và giao cho Ban Quản lý dự án các công trình điện miền Trung (CPMB) là đơn vị quản lý điều hành dự án.
Dự án đường dây 220 kV Tương Dương - Đô Lương được xây dựng trên địa bàn nhiều xã của tỉnh Nghệ An. Dự án có quy mô dài hơn 80 km gồm 2 mạch, điểm đầu từ trạm biến áp 220 kV Tương Dương, điểm cuối là trạm biến áp 220 kV Đô Lương.
![]() |

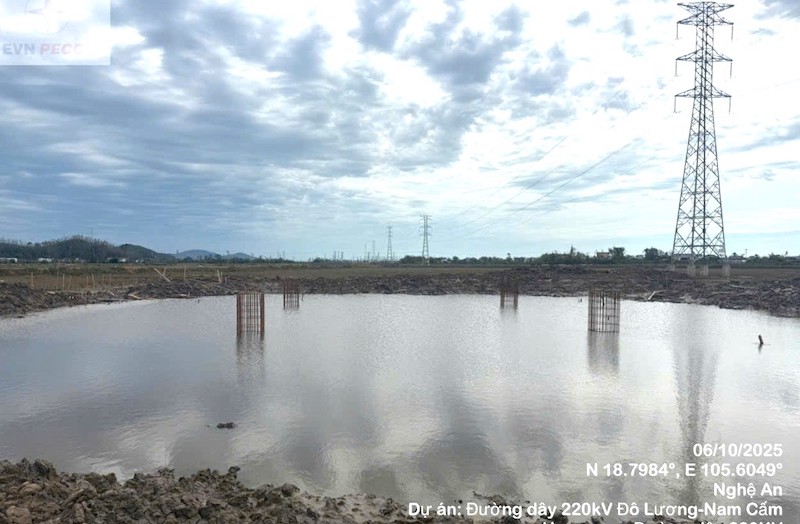

| Nhiều vị trí móng bị ngập nước do ảnh hưởng bởi mưa bão gây khó khăn trong công tác thi công. Ảnh EVNNPT. |
Đến nay các địa phương của tỉnh Nghệ An đã bàn giao mặt bằng 192/192 vị trí móng. Đối với phần hành lang tuyến, hiện đã bàn giao mặt bằng 44/58 khoảng néo.
Về tiến độ thi công, dự án đã hoàn thành xong phần đúc móng, dựng cột xong 182/192 vị trí, đang lắp dựng 3 vị trí. Đã kéo dây xong 28 khoảng néo với chiều dài gần 33 km, đang kéo dây 2 khoảng néo. Những khoảng néo đủ điều kiện kéo dây, các nhà thầu đang huy động lực lượng để tăng tốc thi công.
Đối với Dự án đường dây 220 kV Đô Lương - Nam Cấm đi qua địa bàn nhiều xã của tỉnh Nghệ An. Dự án có quy mô xây dựng 2 mạch đường dây 220kV từ trạm biến áp 220 kV Đô Lương đến trạm biến áp 220 kV Nam Cấm với chiều dài khoảng 37 km. Phần mở rộng ngăn lộ tại trạm biến áp 220 kV Đô Lương lắp đặt thiết bị cho 02 ngăn lộ 220 kV trong trạm biến áp 220 kV Đô Lương (hiện hữu) và liên kết hệ thống thông tin cho Đường dây 220 kV Đô Lương - Nam Cấm.
![]() |

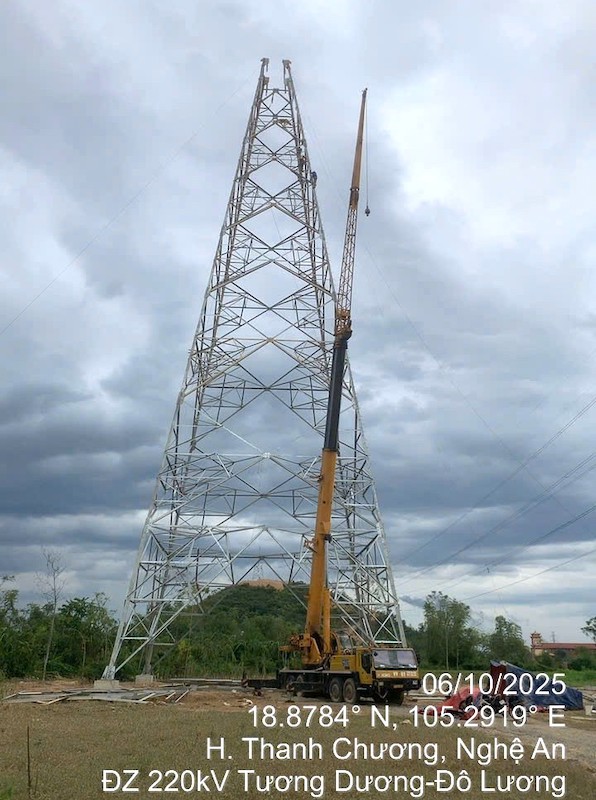

| Thi công dựng cột Dự án đường dây 220kV Tương Dương - Đô Lương. Ảnh: EVNNPT. |
Đến nay, phần móng đã vận động bàn giao 105/106 vị trí, phần hành lang đã vận động bàn giao 38/51 khoảng néo. Trong công tác thi công, Dự án đúc xong 87/106 vị trí, đang thi công 14 vị trí, dựng cột xong 83 vị trí, kéo dây xong 15 khoảng néo với chiều dài hơn 13 km, đang kéo dây 3 khoảng néo.
Theo lãnh đạo CPMB cho biết, hiện cụm dự án này đang bám sát tiến độ đề ra, các nhà thầu trên công trường cũng đang huy động tối đa lực lượng để thi công. Tuy nhiên, thách thức lớn nhất của dự án này là thời tiết.
Trong thời gian từ tháng 9 đến đầu tháng 10 do ảnh hưởng của liên tiếp các cơn bão nên tiến độ thi công bị chậm, đặc biệt các vị trí đang thi công móng, các khu vực đồi núi đường vào bị trôi, sạt trượt phải sửa lại đường, các vị trí dưới ruộng ngập nước không vào thi công được.
Cùng với đó là địa phương vẫn chưa bàn giao hết mặt bằng vị trí cột và hành lang tuyến của cả 2 dự án. CPMB tiếp tục phối hợp với Hội đồng Bồi thường giải phóng mặt bằng và UBND các xã liên quan tổ chức họp các hộ dân và tổ chức có đất đai tài sản bị ảnh hưởng bởi Dự án để phổ biến chủ trương đầu tư Dự án/các chế độ chính sách về bồi thường, hỗ trợ giải phóng mặt bằng để thực hiện Dự án, đồng thời tiếp tục vận động các hộ dân nhận tiền bàn giao mặt bằng cho đơn vị thi công.
Nỗ lực để dự án sớm về đích
Lãnh đạo Công ty cổ phần Tập đoàn PC1, đơn vị tham gia thi công dự án cho biết, thời gian qua, do ảnh hưởng bởi thời tiết, cùng với đó lực lượng của đơn vị bị phân tán do phải thi công dự án trọng điểm khác của ngành Điện nên tiến độ chưa đáp ứng được kế hoạch đề ra.
Hiện nay đơn vị đã huy động nhân lực, phương tiện, máy móc tốt nhất để tập trung triển khai, đẩy nhanh tiến độ dự án với quyết tâm hoàn thành dự án trong đầu tháng 11/2025 theo đúng chỉ đạo của lãnh đạo EVNNPT.
![]() |

| Thi công kéo dây Dự án đường dây 220 kV Đô Lương - Nam Cấm. Ảnh: EVNPECC4. |
Tại cuộc họp rà soát tiến độ dự án vào chiều ngày 6/10/2025, Phó tổng giám đốc EVNNPT Trương Hữu Thành ghi nhận những nỗ lực CPMB và các đơn vị tham gia dự án đã hoàn thành được khối lượng công việc lớn, tuy nhiên tiến độ chung vẫn chưa đáp ứng được yêu cầu.
Các dự án truyền tải này nhằm giải tỏa công suất từ các nhà máy điện gió Lào, cụm nhà máy thủy điện Nậm Mô tại Lào, NMTĐ Mỹ Lý, Nậm Mô 1, các nhà máy thủy điện vừa và nhỏ tại khu vực phía tây Nghệ An vào hệ thống điện quốc gia.
Đồng thời, giúp tăng cường độ tin cậy cung cấp điện cho phụ tải ngày càng phát triển của khu vực tỉnh Nghệ An và liên kết lưới điện trong khu vực; đáp ứng nhu cầu điện năng cho phụ tải khu vực miền Trung, nơi tập trung một số phụ tải công nghiệp quan trọng hiện có và trong tương lai của tỉnh Nghệ An, góp phần thúc đẩy phát triển kinh tế - xã hội của tỉnh Nghệ An.
![]() |

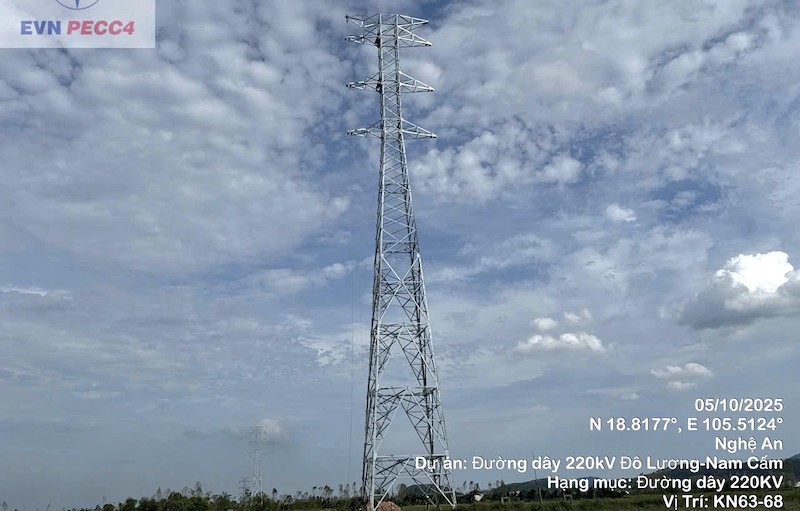

| Thi công kéo dây Dự án đường dây 220 kV Đô Lương - Nam Cấm. Ảnh EVNPECC4. |
Chính vì vậy, Phó tổng giám đốc EVNNPT Trương Hữu Thành yêu cầu yêu cầu CPMB phối hợp chặt chẽ với các sở, ngành, địa phương liên quan của tỉnh Nghệ An để sớm tháo gỡ vướng mắc mặt bằng. Phối hợp chặt chẽ với chính quyền địa phương, các tổ chức đoàn thể chính trị tuyên truyền vận động để sớm bàn giao mặt bằng cho dự án.
Đối với các đơn vị thi công, Phó tổng giám đốc EVNNPT yêu cầu các đơn vị bổ sung nhân lực, thi công đồng thời công tác đào đúc móng, lắp dựng cột và triển khai kéo dây, tiếp tục phối hợp với CPMB vận động bàn giao mặt bằng các vị trí móng để thi công.
CPMB cần rà soát khó khăn, vướng mắc từng vị trí cột, từng khoảng néo hành lang tuyến của từng nhà thầu để tập trung điều hành, khó khăn vướng mắc phải báo cáo lãnh đạo Tổng công ty ngay để kịp thời giải quyết. Toàn công trường tập trung cao độ, quyết tâm cao nhất, phấn đấu hoàn thành các dự án trong đầu tháng 11/2025, đáp ứng đúng chỉ đạo của EVN.
-
Đà Nẵng “nhận diện” các khó khăn, vướng mắc trong thực hiện đầu tư công -
TP.HCM tham vấn nhà đầu tư chiến lược, chuyên gia về quy hoạch tổng thể -
Đà Nẵng giao đất để doanh nghiệp xây Khu phức hợp y tế, giáo dục, chung cư -
Tiếp tục đấu giá 3 dự án điện gió có vốn đầu tư trên 3.000 tỷ đồng -
Tập trung dồn lực để gỡ được "thẻ vàng" IUU vào cuối năm 2026 -
WVI đề xuất Dự án Thúc đẩy chuỗi cung ứng cà phê không gây mất rừng tại Lâm Đồng -
Quy chế hoạt động của Cơ quan điều hành Trung tâm tài chính quốc tế
-
1
Đề xuất đầu tư 29.300 tỷ đồng xây cao tốc Bắc Kạn - Cao Bằng -
2
Hòa Phát góp gần 8.000 tỷ đồng vào chủ đầu tư khu đô thị đa mục tiêu; Nhựa Tiền Phong báo lãi đậm -
3
Trình Quốc hội Dự án Vành đai 5 - Vùng Thủ đô Hà Nội vốn 288.268 tỷ đồng -
4
Ngân hàng đua phát hành chứng chỉ tiền gửi lãi suất cao huy động vốn
-
Bảo hiểm nhân thọ cho gia đình: Khi quyền lợi y tế được san sẻ linh hoạt giữa các thành viên -
Từ góc nhìn của nhà đầu tư phía Bắc: Điều gì tạo nên sức hút của KĐT sinh thái HUD Chánh Mỹ? -
Đại lộ Lương Hòa - Bình Chánh thông xe: Trục hạ tầng chiến lược nâng vị thế bất động sản khu Tây -
Tối ưu hóa chi phí nội địa: Chìa khóa nâng tầm logistics Việt Nam trước làn sóng tái cấu trúc toàn cầu -
Logistics xanh và số định hình tương lai ngành logistics Việt Nam -
Cơ hội mới cho logistics Việt Nam từ quá trình tái cấu trúc chuỗi cung ứng toàn cầu
