-
Đầu tư gần 427 tỷ đồng xây cầu kết nối tỉnh Cà Mau và An Giang -
Nhận diện nguy cơ chậm tiến độ các dự án trọng điểm ngành xây dựng và công thương -
Đắk Lắk tăng tốc giải ngân vốn đầu tư công, đạt gần 7.000 tỷ đồng
-
Hà Nội tăng tốc các dự án hạ tầng trọng điểm trong quý IV -
Hải Phòng muốn hút xe container lên cao tốc Hà Nội - Hải Phòng -
Năng lượng - chìa khóa cốt lõi trong làn sóng đầu tư trung tâm dữ liệu
Dự án Nhà máy điện khí LNG Hải Phòng có quy mô lên tới 4.800 MW, được chia làm hai giai đoạn đầu tư.
Trong đó giai đoạn 1 có quy mô 1.600 MW đang chuẩn bị khởi công trong cuối tháng 9/2025 này, dự kiến hoàn thành xây dựng và đưa vào hoạt động chính thức chậm nhất vào năm 2030. Giai đoạn 2 dự kiến khởi công xây dựng năm 2028 với kế hoạch hoàn thành xây dựng chậm nhất vào năm 2035.
Tuy nhiên, với tốc độ phát triển kinh tế - xã hội như hiện nay, cùng với việc sáp nhập hai tỉnh, thành phố Hải Dương - Hải Phòng, việc phát triển ngành công nghiệp nói riêng (trong đó tập trung vào việc phát triển các khu công nghiệp để thu hút đầu tư các hoạt động sản xuất) và các ngành kinh tế nói chung trên địa bàn Hải Phòng sẽ cần một nguồn cung cấp điện lớn.
![]() |

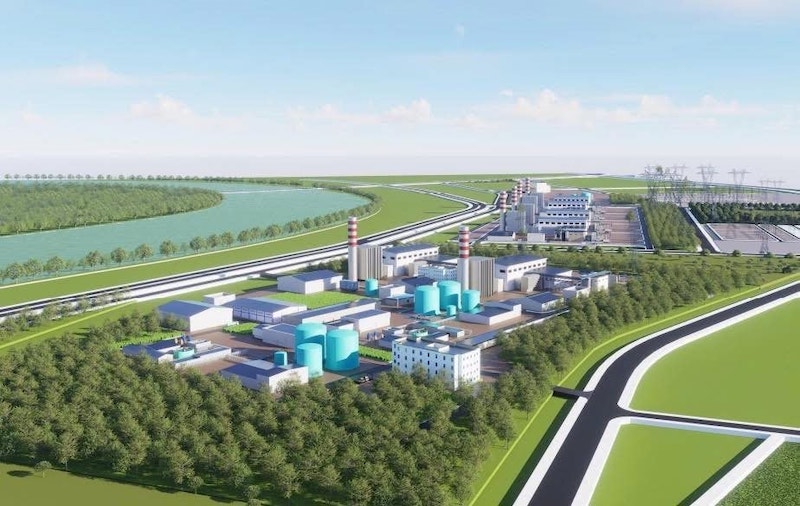

| Mô hình Dự án điện khí LNG Hải Phòng 4.800 MW. |
Vì thế, nhiều nhận xét cũng cho rằng, việc triển khai đồng bộ 4.800 MW là cơ sở để tối ưu hiệu quả kinh tế của dự án, giảm suất đầu tư, rút ngắn thời gian xây dựng, sớm đưa dự án vào khai thác; thông qua đó đẩy nhanh tiến độ thực hiện Dự án.
Do vậy, nhà đầu tư cũng đã dự kiến đưa vào vận hành toàn bộ công suất ngay trước năm 2030 sẽ góp phần giải quyết căn cơ, cấp bách nguy cơ thiếu điện cho miền Bắc, đảm bảo an ninh năng lượng quốc gia.
Do đây là nguồn điện nền công suất lớn, ổn định, giúp giảm phụ thuộc vào thuỷ điện và áp lực truyền tải điện Bắc - Nam, tạo nền tảng hạ tầng vững chắc để thu hút các dự án FDI công nghệ cao như bán dẫn, trung tâm dữ liệu.
Đồng thời tạo cú hích phát triển đột phá, đưa Hải Phòng thành một trong những trung tâm năng lượng lớn nhất cả nước và đóng góp lớn hơn cho ngân sách, tạo ra hàng nghìn việc làm mới, nên UBND TP. Hải Phòng cũng đã đề nghị Bộ Công thương điều chỉnh tiến độ của dự án này trong Quy hoạch điện VIII.
Theo đó, toàn bộ Nhà máy điện khí LNG Hải Phòng công suất 4.800 MW có thời gian vận hành trước năm 2030.
Đề nghị này của UBND TP. Hải Phòng cũng được đưa ra sau ngày 30/5/2025 là thời điểm Bộ Công thương ban hành Quyết định 1509/QĐ-BCT phê duyệt Kế hoạch thực hiện Quy hoạch phát triển điện lực quốc gia thời kỳ 2021-2030, tầm nhìn đến năm 2050 điều chỉnh.
Tại Bảng 1 của Danh mục các nhà máy nhiệt điện LNG của Phụ lục II.1 về Danh mục và tiến độ dự kiến các nguồn điện quan trọng quốc gia, dự án ưu tiên của ngành của Quyết định 1509/QĐ-BCT đang ghi Dự án LNG Hải Phòng giai đoạn 1 có công suất 1.600 MW sẽ vào vận hành năm 2030 theo cam kết của UBND TP Hải Phòng tại Văn bản số 583/UBND-UBND-XD2 ngày 26/3/2025.
Giai đoạn 2 của Dự án này với 3.200 MW cũng được ghi nhận sẽ vào vận hành trong giai đoạn 2031-2035, theo cam kết của UBND TP. Hải Phòng tại Văn bản số 583/UBND-UBND-XD2 ngày 26/3/2025, có thể điều chỉnh sớm tiến độ sang giai đoạn 2025-2030 theo nhu cầu của hệ thống điện.
Nhà máy điện khí LNG Hải Phòng có Giấy chứng nhận đăng ký đầu tư, mã số dự án 8538118188 chứng nhận lần đầu ngày 23/6/2025 do Ban Quản lý Khu kinh tế Hải Phòng cấp cho hai nhà đầu tư là Tập đoàn Vingroup - Công ty CP và Nhà đầu tư thứ 2 là Công ty cổ phần năng lượng VinEnergo.
-
9 tháng, vốn đầu tư phát triển tại Hà Nội đạt 451.400 tỷ đồng -
Hà Nội thu hút hơn 4 tỷ USD vốn FDI trong 9 tháng -
Kéo dài thời hạn áp dụng ưu đãi thuế đối với xăng, dầu đến hết năm 2026 -
Tháo gỡ dự án tồn đọng: Phải đưa dự án thực sự trở lại hoạt động -
Bước tiến mới tại 2 đại dự án đường sắt -
Đề xuất nâng cấp cửa khẩu Đắk Peur thành cửa khẩu quốc tế -
Dự án kho xăng dầu 1.120 tỷ đồng tại Quảng Trị: Khi nào thôi lỡ hẹn?
-
Vietcombank khai trương phòng chờ Vietcombank Priority Lounge tại Cam Ranh -
VPBank SME CEO Bootcamp: Ý tưởng mới chưa đủ để tạo ra cuộc chơi mới -
KNIC lần thứ ba liên tiếp được vinh danh “Vì tương lai xanh” -
Khu công nghiệp Thành Thành Công hướng tới mô hình sinh thái, thông minh và bền vững -
Khởi động chương trình cố vấn và đấu tập robotics 2026 cho giới trẻ -
Cập nhật giá đơn vị Quỹ liên kết đơn vị của AIA Việt Nam ngày 30/9/2026
