Trạm biến áp 220 kV Yên Dũng phấn đấu đóng điện trong tháng 11/2026
Hoàng Nam - 21/10/2026 15:34

Với quy mô công suất 500 MVA, Trạm biến áp 220 kV Yên Dũng được kỳ vọng tăng cường năng lực cung cấp điện cho khu vực Bắc Ninh, nơi nhu cầu điện phục vụ sản xuất công nghiệp và phát triển kinh tế đang tăng cao.

Bổ sung 500 MVA công suất biến áp cho khu vực Bắc Ninh

Ngày 21/10/2026, ông Đặng Hoàng An, Chủ tịch HĐTV Tập đoàn Điện lực Việt Nam (EVN), đã trực tiếp kiểm tra tiến độ Dự án Trạm biến áp 220 kV Yên Dũng và đường dây đấu nối, đồng thời yêu cầu các đơn vị tập trung tối đa nguồn lực để hoàn thành công trình trong tháng 11/2026.

Dự án Trạm biến áp 220 kV Yên Dũng và đường dây đấu nối được xây dựng tại phường Cảnh Thụy, tỉnh Bắc Ninh, với quy mô lắp đặt 2 máy biến áp 220 kV, công suất mỗi máy 250 MVA, nâng tổng công suất biến áp của trạm lên 500 MVA.

yen3

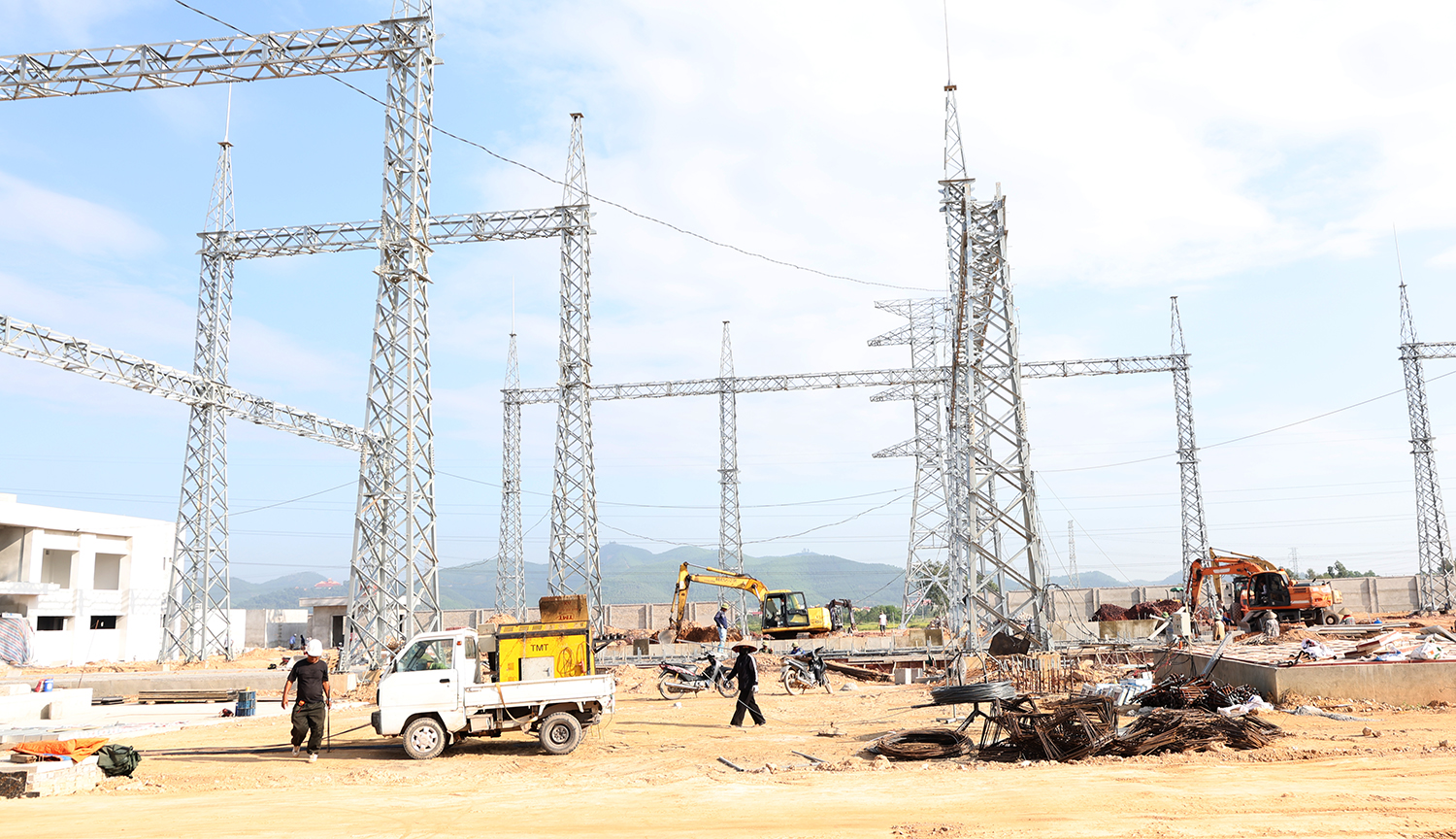

Chủ tịch HĐTV EVN Đặng Hoàng An trao đổi với các đơn vị liên quan về mục tiêu đóng điện dự án trong tháng 11/2026.

Phần đường dây đấu nối gồm đường dây 220 kV hai mạch, chiều dài khoảng 0,11 km, đấu nối vào đường dây 220 kV Phả Lại - Quang Châu hiện hữu và đường dây 35 kV một mạch, dài khoảng 1 km, phục vụ cấp điện tự dùng cho trạm.

Khi hoàn thành, công trình sẽ bổ sung năng lực biến áp 220/110 kV, góp phần tăng cường khả năng cung cấp điện, đáp ứng nhu cầu phụ tải đang phát triển nhanh tại khu vực Bắc Ninh.

Đây là địa bàn có hoạt động sản xuất công nghiệp phát triển mạnh, kéo theo nhu cầu sử dụng điện lớn. Việc sớm đưa các công trình truyền tải và trạm biến áp mới vào vận hành có ý nghĩa quan trọng trong bảo đảm năng lực cấp điện cho sản xuất, kinh doanh và phát triển kinh tế - xã hội của địa phương.

Theo EVNNPT, đến thời điểm hiện tại, mặt bằng trạm biến áp và đường dây 220 kV đấu nối đã được bàn giao, tạo điều kiện triển khai đồng bộ các hạng mục xây dựng và lắp đặt thiết bị.

Các hạng mục san nền, nhà điều khiển, nhà trạm bơm, móng trụ và kết cấu thép xà, cột trong trạm, tường rào đã cơ bản hoàn thành.

Tuy nhiên, một số hạng mục vẫn cần đẩy nhanh tiến độ. Hệ thống thoát nước ngầm có khối lượng thực hiện còn thấp. Mương cáp chính ngoài trời đã hoàn thành khoảng 80%, trong khi các mương cáp nhánh dự kiến bắt đầu thi công từ ngày 22/10 và hoàn thành vào ngày 30/10/2026.

Đối với phần móng trụ thiết bị phục vụ đóng điện, phía 220 kV đã hoàn thành 99/183 móng, tương đương khoảng 54% tổng số móng. Phía 110 kV đã hoàn thành đổ đế 89/105 móng, tương đương gần 85%.

Theo kế hoạch, toàn bộ móng trụ thiết bị phải hoàn thành vào ngày 24/10/2026 để đáp ứng tiến độ lắp đặt thiết bị.

Đáng chú ý, thiết bị nhất thứ phía 220 kV, 110 kV và máy biến áp 220 kV-250 MVA dự kiến được vận chuyển đến công trường từ ngày 23/10 và 27/10/2026 để triển khai lắp đặt.

Như vậy, giai đoạn cuối tháng 10 sẽ là thời điểm nhiều công việc xây dựng, vận chuyển và lắp đặt thiết bị phải được triển khai đồng thời. Tiến độ hoàn thành các hạng mục xây dựng có ảnh hưởng trực tiếp đến việc lắp đặt, thí nghiệm hiệu chỉnh và đóng điện công trình trong tháng 11.

Thi công 3 ca để đáp ứng tiến độ đóng điện

Theo EVNNPT, thời gian còn lại để hoàn thành dự án không nhiều, trong khi khối lượng công việc phải thực hiện vẫn lớn.

Để đẩy nhanh tiến độ, EVNNPT đã chỉ đạo Ban Quản lý dự án các công trình điện miền Bắc (NPMB) và các nhà thầu tăng cường nhân lực, tổ chức thi công 3 ca, tập trung xử lý các hạng mục có ảnh hưởng trực tiếp đến tiến độ lắp đặt thiết bị.

Hiện công trường có khoảng 60 công nhân, được bố trí thi công tại sân phân phối 220 kV, sân 110 kV, gia công thép, ghép cốp pha và các hạng mục liên quan.

Một trong những khó khăn lớn hiện nay là tình trạng thiếu hụt lao động xây dựng do nhiều dự án lớn cùng triển khai trên địa bàn, dẫn đến sự cạnh tranh về nguồn nhân lực thi công. Để khắc phục, EVNNPT đang phối hợp với các đơn vị liên quan huy động thêm lực lượng, đặc biệt phục vụ giai đoạn lắp đặt thiết bị và thí nghiệm hiệu chỉnh.

Công trường hiện nay đang được huy động nhân lực để đẩy nhanh tiến độ thi công.

Cùng với việc bổ sung nhân lực, chủ đầu tư đang đẩy nhanh công tác thiết kế bản vẽ thi công, tổ chức thi công đồng bộ và bảo đảm cung ứng vật tư, thiết bị theo tiến độ.

Tại buổi kiểm tra, Chủ tịch HĐTV EVN Đặng Hoàng An ghi nhận những nỗ lực của EVNNPT, NPMB và các đơn vị tham gia dự án trong việc huy động nhân lực, máy móc, phương tiện, đẩy nhanh thi công và hoàn thành khối lượng lớn công việc thời gian qua.

Tuy nhiên, trước yêu cầu cấp bách về bảo đảm cung cấp điện cho Bắc Ninh, địa phương có nhu cầu điện tăng cao phục vụ phát triển kinh tế - xã hội và mục tiêu tăng trưởng hai con số, lãnh đạo EVN yêu cầu các đơn vị tiếp tục tập trung cao độ, quyết liệt hơn nữa trong tổ chức thi công.

Theo đó, EVNNPT, NPMB và các nhà thầu phải rà soát cụ thể tiến độ từng hạng mục, xây dựng kế hoạch triển khai chi tiết, xác định rõ những công việc cần ưu tiên, đồng thời huy động bổ sung nhân lực, máy móc, thiết bị và vật tư để đáp ứng yêu cầu tiến độ.

Đặc biệt, các đơn vị phải tổ chức thi công tăng ca, tăng kíp, bám sát tiến độ từng ngày, không để những công việc còn tồn đọng ảnh hưởng đến các hạng mục tiếp theo.

Chủ tịch HĐTV EVN cũng yêu cầu tăng cường phối hợp giữa các lực lượng trên công trường, nhất là trong giai đoạn chuyển tiếp từ thi công xây dựng sang lắp đặt, thí nghiệm thiết bị và nghiệm thu đóng điện.

Bên cạnh yêu cầu tiến độ, lãnh đạo EVN nhấn mạnh việc thi công phải bảo đảm chất lượng công trình và an toàn lao động, không vì chạy đua thời gian mà xem nhẹ các yêu cầu kỹ thuật.

Mục tiêu được EVN đặt ra là hoàn thành, đóng điện Dự án Trạm biến áp 220 kV Yên Dũng và đường dây đấu nối trong tháng 11/2026.

Việc đưa công trình vào vận hành đúng kế hoạch không chỉ bổ sung năng lực cấp điện cho khu vực Bắc Ninh mà còn góp phần nâng cao khả năng đáp ứng nhu cầu phụ tải, tạo thêm điều kiện về hạ tầng điện cho các hoạt động sản xuất công nghiệp và phát triển kinh tế của địa phương.

EVNNPT tìm nguồn vốn hơn 200 triệu EUR cho 8 dự án truyền tải điện
Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đang tìm nguồn vốn vay 200,9 triệu EUR, tương đương 6.159 tỷ đồng, để đầu tư 8 dự án truyền...
