Lãnh đạo UBND tỉnh Cà Mau vừa có buổi làm việc với Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Nam (SPMB), các sở, ngành và địa phương nhằm tháo gỡ vướng mắc, đẩy nhanh tiến độ các dự án truyền tải điện.
Đây là những công trình có vai trò quan trọng trong nâng cao năng lực truyền tải, đáp ứng nhu cầu phụ tải ngày càng tăng, bảo đảm cung cấp điện an toàn, ổn định và phục vụ phát triển kinh tế - xã hội của tỉnh.
Mặt bằng tạo sức ép lên tiến độ
Theo EVNNPT, đơn vị đang triển khai một số dự án truyền tải điện quan trọng trên địa bàn tỉnh Cà Mau, trong đó có trạm biến áp 220 kV Hòa Bình và đấu nối; Đường dây 220 kV mạch kép đấu nối trạm biến áp 220 kV Bạc Liêu chuyển tiếp trên đường dây 220 kV Nhiệt điện Cà Mau - Sóc Trăng.
Các dự án khi hoàn thành sẽ góp phần đáp ứng nhu cầu phụ tải ngày càng tăng, nâng cao khả năng truyền tải điện an toàn, ổn định; đồng thời giảm tải cho các trạm biến áp và đường dây 110 kV trong khu vực. Hạ tầng truyền tải được tăng cường cũng tạo điều kiện giải phóng công suất các nhà máy điện năng lượng tái tạo vào hệ thống điện quốc gia.
![]() |

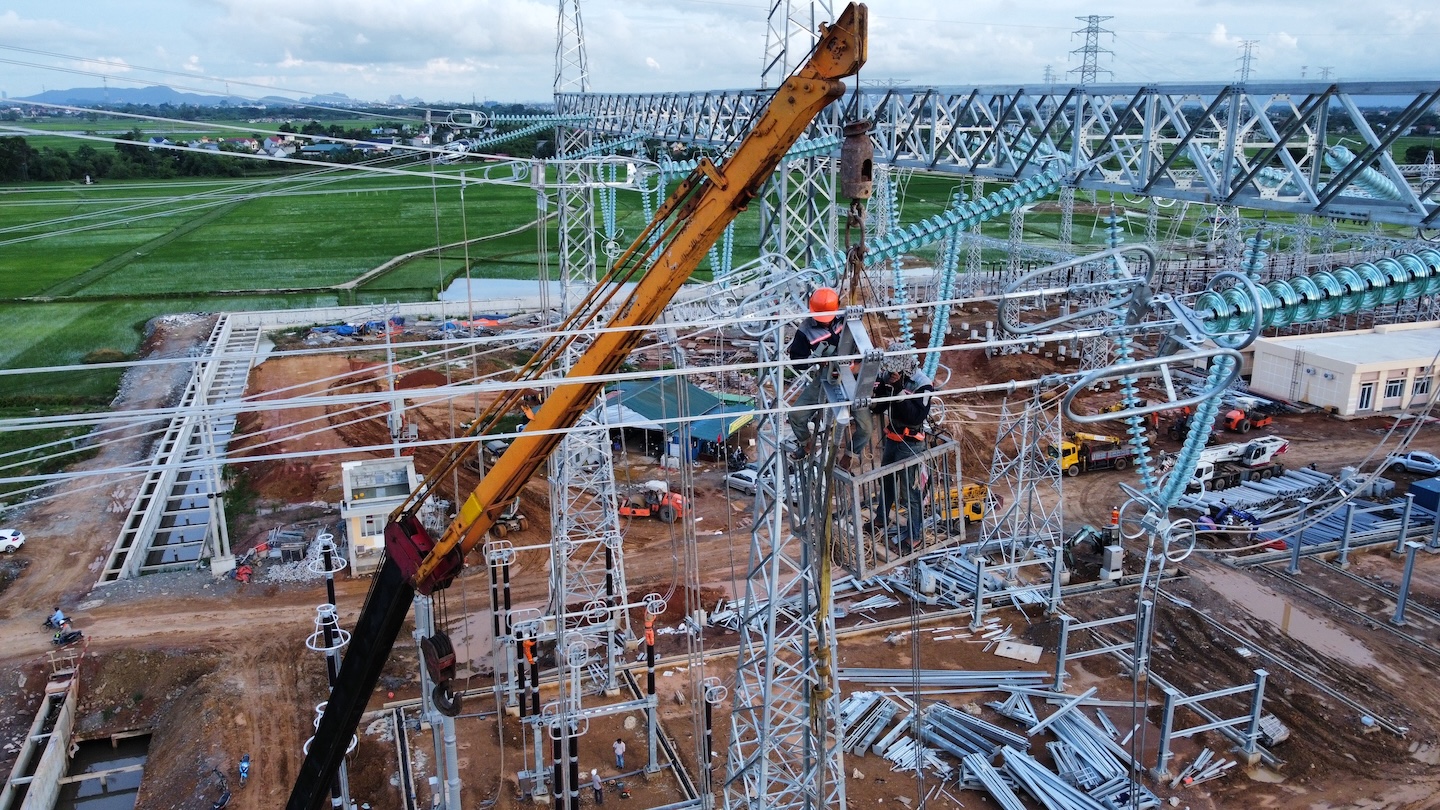

| Dự án trạm biến áp 220 kV Hòa Bình và đấu nối sẽ đóng điện trong quý III/2026. Ảnh: ĐVCC. |
Trong đó, Dự án trạm biến áp 220 kV Hòa Bình và đấu nối được xây dựng trên địa bàn các xã Vĩnh Hậu, Hòa Bình và Vĩnh Mỹ, với tổng diện tích dự kiến thu hồi khoảng 6,7 ha. Công trình đã khởi công từ tháng 12/2024 và đặt mục tiêu đóng điện trong quý III/2026.
Tuy nhiên, khi thời hạn hoàn thành đang đến gần, khối lượng mặt bằng chưa được bàn giao vẫn còn khá lớn.
Đối với phần trạm biến áp, hiện còn 4,7/5,9 ha chưa có mặt bằng thi công; 11 hộ bị ảnh hưởng do thu hồi đất và 4 hộ có nhà, công trình xây dựng trên đất bị thu hồi.
Ở phần đường dây, tổng cộng có 33 hộ và 1 tổ chức bị ảnh hưởng. Đến nay mới vận động bàn giao được 8/30 vị trí móng trụ. Khối lượng mặt bằng còn lại đang tạo sức ép trực tiếp lên mục tiêu hoàn thành và đóng điện công trình trong quý III/2026.
Vướng mắc về mặt bằng cũng xuất hiện tại Dự án Đường dây 220 kV mạch kép đấu nối trạm biến áp 220 kV Bạc Liêu chuyển tiếp trên đường dây 220 kV Nhiệt điện Cà Mau - Sóc Trăng.
Dự án được khởi công tháng 9/2025, với tổng diện tích thu hồi đất khoảng 6.865,8 m2. Đến nay, phần mở rộng ngăn lộ trạm biến áp 220 kV Bạc Liêu và 13 vị trí móng cột đã hoàn thành thi công.
Tuy nhiên, khâu kéo dây vẫn còn những điểm nghẽn. Dự án mới hoàn thành kéo dây 2/4 khoảng néo, đang triển khai tại khoảng néo 07-12 và chưa thể kéo dây tại khoảng néo 12-13.
Nguyên nhân là tại xã Châu Thới vẫn còn một hộ dân chưa ký biên bản kiểm đếm hành lang, ảnh hưởng đến việc triển khai kéo dây tại khoảng néo 12-13.
Bên cạnh đó, UBND phường Bạc Liêu chưa phê duyệt phương án bồi thường, hỗ trợ đối với phần diện tích thu hồi của Công ty Tràng An; UBND xã Vĩnh Lợi chưa phê duyệt phương án bồi thường, hỗ trợ hành lang tuyến.
Thực tế này cho thấy, khi phần lớn khối lượng xây dựng đã hoặc đang được triển khai, tiến độ hoàn thành các công trình hiện phụ thuộc đáng kể vào khả năng xử lý những điểm nghẽn còn lại về bồi thường, giải phóng mặt bằng (GPMB).
Yêu cầu xử lý các tồn tại ngay trong tháng 8
Để bảo đảm tiến độ, EVNNPT và SPMB đề nghị UBND tỉnh Cà Mau chỉ đạo các xã, phường cùng các sở, ngành liên quan tập trung giải quyết các tồn tại trong tháng 8/2026.
Theo EVNNPT, việc sớm tháo gỡ các điểm nghẽn GPMB có ý nghĩa quyết định đối với tiến độ hoàn thành các dự án. Tổng công ty mong muốn tiếp tục nhận được sự chỉ đạo quyết liệt của UBND tỉnh và sự phối hợp của các sở, ngành, địa phương để công trình được triển khai thuận lợi, sớm đưa vào vận hành.
![]() |
| Lãnh đạo UBND tỉnh Cà Mau làm việc với Tổng công ty Truyền tải điện Quốc gia, Ban Quản lý dự án các công trình điện miền Nam. Ảnh: ĐVCC. |
Tại buổi làm việc, các đơn vị liên quan đã báo cáo những khó khăn trong công tác GPMB, đồng thời đề xuất phương án xử lý đối với từng trường hợp nhằm tạo điều kiện cho chủ đầu tư và đơn vị thi công tiếp tục triển khai công việc.
Kết luận buổi làm việc, Phó chủ tịch UBND tỉnh Cà Mau Huỳnh Chí Nguyện nhấn mạnh, các dự án truyền tải điện do EVNNPT triển khai có vai trò quan trọng trong bảo đảm cung cấp điện an toàn, ổn định và đáp ứng yêu cầu phát triển kinh tế - xã hội của tỉnh.
Do đó, tỉnh Cà Mau xác định việc phối hợp, hỗ trợ EVNNPT và các đơn vị liên quan tháo gỡ khó khăn, đặc biệt trong công tác bồi thường, GPMB, là nhiệm vụ cần tập trung thực hiện.
Phó chủ tịch UBND tỉnh yêu cầu các sở, ngành, địa phương xác định rõ trách nhiệm, chủ động phối hợp với EVNNPT và SPMB xử lý từng nội dung còn tồn tại, không để những vướng mắc về GPMB kéo dài, ảnh hưởng đến tiến độ chung của các dự án.
Các sở, ngành theo chức năng, nhiệm vụ được giao tiếp tục phối hợp, hướng dẫn địa phương trong quá trình thực hiện và kịp thời tháo gỡ các vấn đề phát sinh. Với những nội dung vượt thẩm quyền, các đơn vị phải tổng hợp, báo cáo UBND tỉnh xem xét, chỉ đạo giải quyết.
Đáng chú ý, lãnh đạo UBND tỉnh Cà Mau yêu cầu chính quyền các xã, phường có dự án đi qua phải vào cuộc quyết liệt hơn, phân công cụ thể cán bộ phụ trách từng khu vực, từng hộ dân; thường xuyên phối hợp với chủ đầu tư và đơn vị thực hiện công tác bồi thường để cập nhật tiến độ và xử lý kịp thời khó khăn phát sinh.
Về phía EVNNPT và SPMB, tỉnh đề nghị các đơn vị chủ động phối hợp chặt chẽ với địa phương, cung cấp đầy đủ hồ sơ, tài liệu liên quan đến dự án, phương án thi công, phạm vi ảnh hưởng cũng như các nội dung về bồi thường, hỗ trợ. Đây là cơ sở để chính quyền địa phương tuyên truyền, vận động người dân và xử lý các thủ tục liên quan.
EVNNPT và SPMB cũng được yêu cầu xây dựng kế hoạch thi công cụ thể, bám sát tiến độ và kịp thời phản ánh những vấn đề phát sinh để tỉnh phối hợp giải quyết.
UBND tỉnh Cà Mau khẳng định sẽ tiếp tục đồng hành cùng EVNNPT trong quá trình triển khai các dự án trên cơ sở bảo đảm đúng quy định pháp luật, hài hòa lợi ích của Nhà nước, người dân và doanh nghiệp.
Việc giải quyết dứt điểm những điểm nghẽn về mặt bằng không chỉ quyết định khả năng hoàn thành các công trình đúng kế hoạch, mà còn góp phần sớm nâng cao năng lực hạ tầng truyền tải điện của khu vực, tạo dư địa tiếp nhận các nguồn điện, đặc biệt là năng lượng tái tạo, qua đó phục vụ nhu cầu phát triển kinh tế - xã hội và bảo đảm an ninh năng lượng trên địa bàn.
-
Cà Mau tháo gỡ mặt bằng, thúc tiến độ các dự án truyền tải điện -
Từ cam kết đến kết quả: Điều gì giúp SABECO đứng đầu bảng xếp hạng “Doanh nghiệp xanh - Net Zero hành động 2026”? -
Thống nhất phương án tháo gỡ vướng mắc cho Nhà máy đóng tàu Thái Bình Dương -
Tháo gỡ thực chất, xử lý đến cùng vướng mắc của doanh nghiệp ngành tài nguyên và môi trường -
Hơn 500 nhà xuất khẩu Việt Nam chuẩn bị đón tiếp nhà đặt hàng quốc tế -
Đắk Lắk giao nhiệm vụ cụ thể phát triển kinh tế tư nhân -
Giải bài toán thị phần vận tải biển và chi phí logistics đến năm 2030
-
1
TP.HCM vượt lên dẫn đầu về thu hút FDI, 7 tháng đạt hơn 10 tỷ USD -
2
Nghịch lý tỷ giá: USD rẻ hơn đầu năm dù thâm hụt thương mại kỷ lục, chuyên gia lý giải nguyên nhân -
3
Dòng tiền P-Notes có dấu hiệu trở lại trên thị trường chứng khoán -
4
Tín hiệu thuận cho Dự án cao tốc Bắc Kạn - Cao Bằng vốn 29.300 tỷ đồng
-
Từ Bắc Ninh đến Lương Hòa: Kịch bản trỗi dậy của một vùng đất bản lề -
Từ cuộc đua tăng vốn đến cuộc đua chất lượng tăng trưởng của tổ chức tín dụng -
Danko Riverside - “Bản giao hưởng” của những giai điệu tinh tuyển tại Bắc Ninh -
4 điểm nghẽn chính sách đang cản trở phát triển ngành năng lượng Việt Nam -
Mở khóa dòng vốn đầu tư cho ngành năng lượng -
Cập nhật giá đơn vị Quỹ liên kết đơn vị của AIA Việt Nam ngày 12/8/2026
